| تاریخ | 1404.01.20 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 12 |
| وضعیت هوا | ابری |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 3 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-سرپرست HSE |
| 5-تعداد نفرات | 3 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | حراست |
| 7-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | نماینده دستگاه نظارت |
| 9-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 10-شغل | اپراتور تاورکرین |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | پیمانکار نصب اسکلت |
| 11-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور (دو دستگاه فعال و یک دستگاه غیر فعال) |
| تعداد | 3 |
| 3-ماشین | آسانسور کارگاهی(غیر فعال) |
| مصالح وارده به کارگاه | |
| شرح عملیات روز | |
| 1- شرح کار | نصب تیر های اصلی اسکلت در فاز پنجم بوسیله تاور کرین |
| واحد | عدد |
| مقدار | 20 |
| 2- شرح کار | افزایش دادن کابل برق کولر اسپیلت تاورکرین توسط نیروی فورمن کارگاه |
| 3- شرح کار | افزایش کابل برق دستگاه جوش توسط نیروی فورمن کارگاه |
| توضیحات و مشکلات | 1-عدم حضور نفرات اجرایی پیمانکاران |

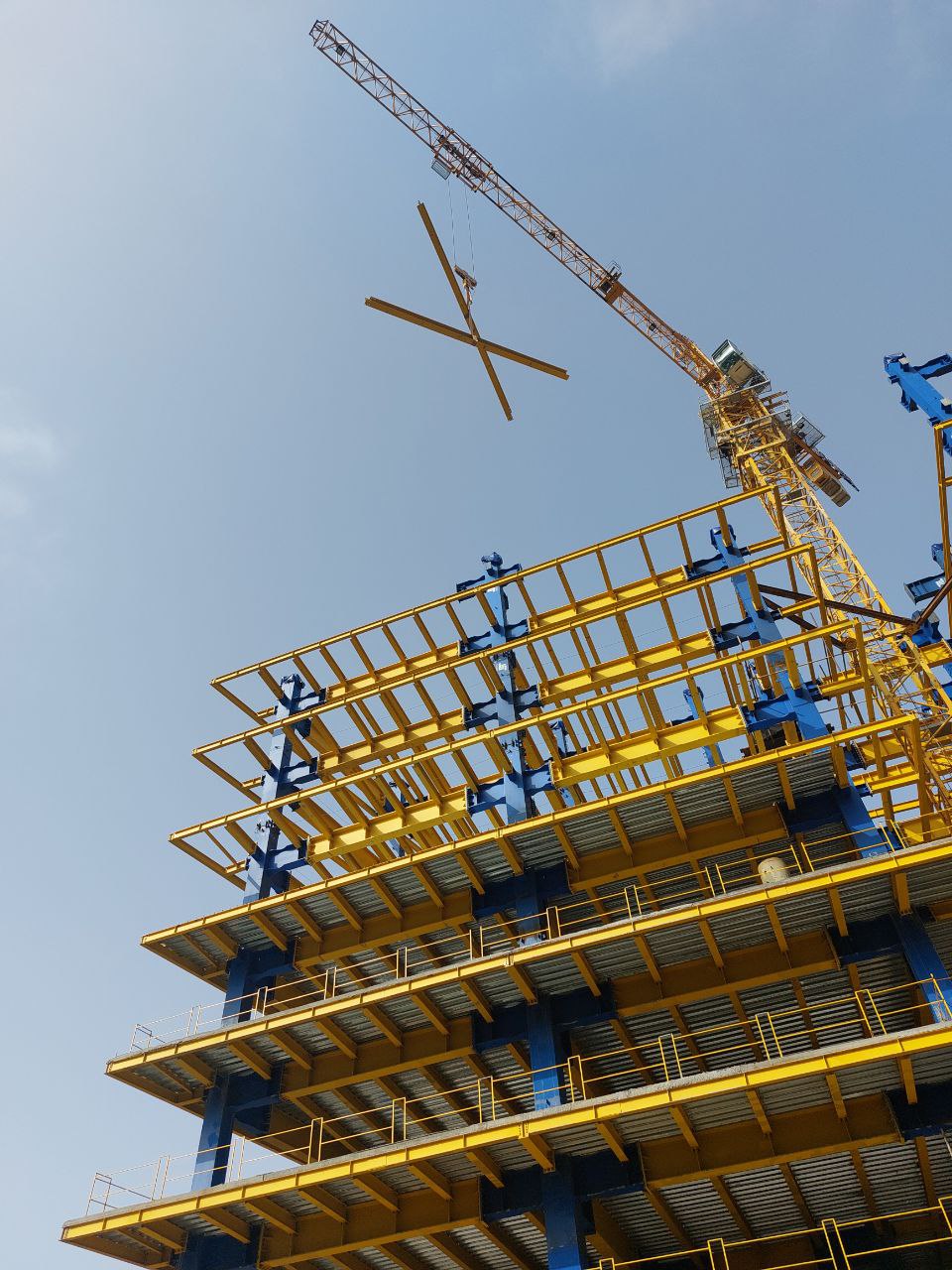

| تصویر کارگاه | ![]() |
