| تاریخ | 1403.12.14 |
|---|---|
| تهیه کننده: | آمنه سعدی |
| دمای فعلی | 10 |
| وضعیت هوا | ابری |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی-کارشناس دفتر فنی |
| 3-تعداد نفرات | 3 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاور کرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 13 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف کامپوزیت 3نفر -پیمانکار آرماتوربندی اجرای دیوار حائل و برشی 7نفر |
| 13-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار اجرای سقف عرشه فولادی |
| 14-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | دیزل ژنراتور( دو دستگاه فعال و یک دستگاه غیر فعال) |
| تعداد | 3 |
| 2-ماشین | تاور کرین |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | ابر روان کننده بتن (120 لیتر) |
| واحد | گالن |
| مقدار | 6 |
| 2-شرح | ستون اسکلت فلزی فاز 6 |
| واحد | عدد |
| مقدار | 1 |
| شرح عملیات روز | |
| 1- شرح کار | نصب تیرهای فرعی اسکلت فلزی فاز 5 |
| واحد | عدد |
| مقدار | 16 |
| 2- شرح کار | بستن پیچ تیرهای اسکلت فلزی فاز 5 |
| 3- شرح کار | جوشکاری ستون به ستون فاز 4 به 5 با جوش CO2 |
| 4- شرح کار | ادامه عملیات آرماتور بندی و آماده سازی جهت بتن ریزی سقف عرشه فولادی تراز 16/07+ |
| 5- شرح کار | کنترل نهایی بازشوهای سقف در تراز 16/07+ توسط نقشه بردار |
| 6- شرح کار | برداشت وضع موجود سقف بعد از بتن ریزی در تراز 1/67+ و دیوار حائل ضلع غرب توسط نقشه بردار |
| 7- شرح کار | ادامه عملیات آرماتوربندی دیوار حائل ضلع جنوبی |
| 8- شرح کار | اجرای بیس پلیت هندریل های حفاظتی در تراز 16/07+ اطراف سقف و داکت ها |
| 9- شرح کار | قالب بندی پله ضلع جنوب |
| توضیحات و مشکلات | 1-عدم تحویل فاز دوم اسکلت توسط شرکت ساتراپ |

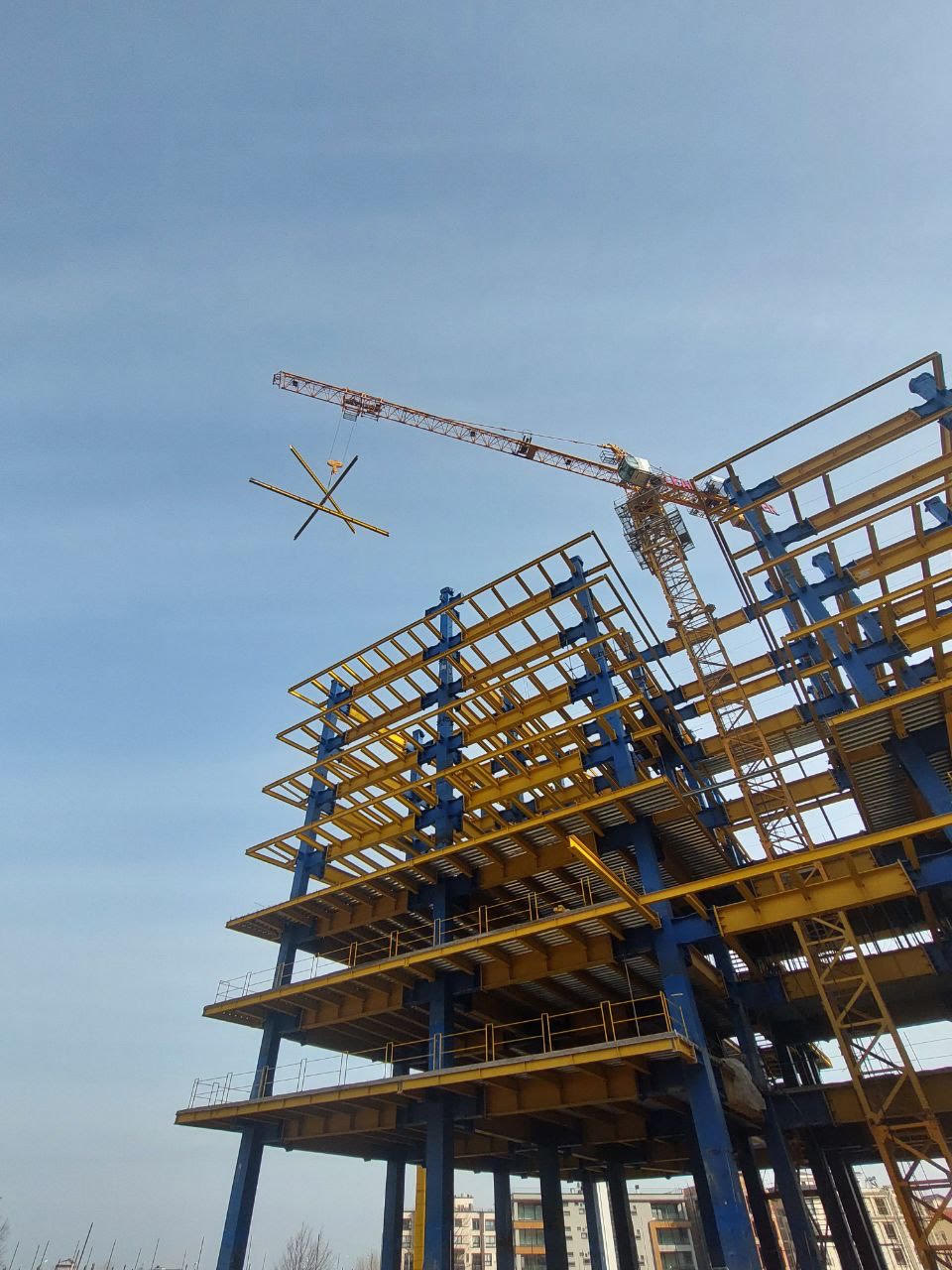

| تصویر کارگاه | ![]() |
