| تاریخ | 1403.11.20 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 5 |
| وضعیت هوا | بارانی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 2 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 4 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف کامپوزیت 4نفر -پیمانکار آرماتوربندی اجرای دیوار حائل و برشی 6نفر |
| 13-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار تامین کننده بتن |
| 14-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | پمپ هوایی بتن |
| تعداد | 1 |
| 4-ماشین | تراک میکسر |
| تعداد | 2 |
| مصالح وارده به کارگاه | |
| 1-شرح | سیم مسی |
| واحد | متر |
| مقدار | 70 |
| 2-شرح | بتن عیار 500 |
| واحد | متر مکعب |
| مقدار | 14.5 |
| شرح عملیات روز | |
| 1- شرح کار | کنترل نهایی دیوار برشی مرکزی برج جهت بتن ریزی |
| 2- شرح کار | بتن ریزی دیوار برشی مرکزی برج با بتن عیار 500 |
| واحد | متر مکعب |
| مقدار | 14.5 |
| 3- شرح کار | برشکاری و جوشکاری قطعات هندریل حفاظتی طبقات توسط نیروی فورمن کارگاه |
| 4- شرح کار | نظافت بتن های ریخته شده حاصل از بتن ریزی توسط نیروی کارگری کارگاه |
| 5- شرح کار | یک نفر نیروی کارگری در اختیار پیمانکار برشکاری استرات های سازه نگهبان |
| 6- شرح کار | تخریب بتن اطراف اعضای مورب سازه نگهبان جهت اجرای عملیات اب بندی توسط نیروی کارگری کارگاه |
| 7- شرح کار | قالب بندی دیوار حائل ضلع شرق جهت بتن ریزی |
| 8- شرح کار | نظافت کانکس های ستادی و کمپ کارگری توسط نیروی کارگری کارگاه |
| توضیحات و مشکلات | 1-توقف عملیات اجرایی به دلیل بارندگی شدید مهمانان: |

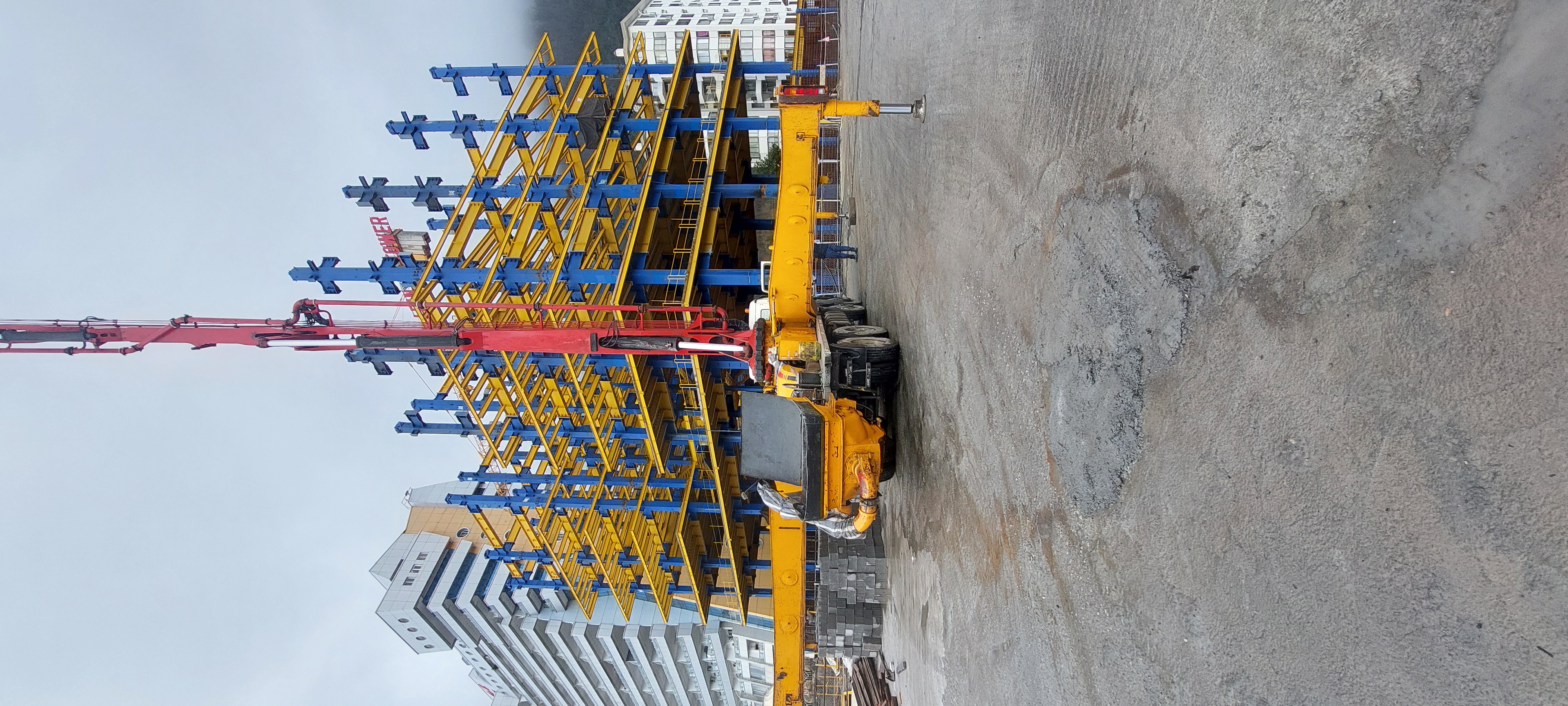

| تصویر کارگاه | ![]() |
