| تاریخ | 1403.11.17 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 10 |
| وضعیت هوا | ابری |
| نیروی انسانی | |
| 1-شغل | مدیریت پروژه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست کارگاه-سرپرست PMO |
| 2-تعداد نفرات | 2 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 3 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 4 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 7نفر |
| 11-تعداد نفرات | 8 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار اجرای دیوار حائل و برشی |
| 12-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف کامپوزیت 6نفر -پیمانکار اجرای سقف عرشه فولادی6نفر |
| 13-تعداد نفرات | 12 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار تامین کننده بتن7نفر - پیمانکار کفراژبند 3نفر |
| 14-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | پمپ هوایی بتن |
| تعداد | 1 |
| 4-ماشین | تراک میکسر |
| تعداد | 8 |
| 5-ماشین | پمپ زمینی(بدون کارکرد) |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | بتن عیار 450 |
| واحد | مترمکعب |
| مقدار | 156.5 |
| 2-شرح | ژل میکروسیلیس |
| واحد | گالن 22 کیلویی |
| مقدار | 20 |
| 3-شرح | ابر روان کننده |
| واحد | گالن |
| مقدار | 10 |
| 4-شرح | ذغال دریل |
| واحد | جفت |
| مقدار | 2 |
| شرح عملیات روز | |
| 1- شرح کار | کنترل شاقولی قالب دیوار حائل ضلع جنوب توسط نیروی نقشه برداری جهت بتن ریزی |
| 2- شرح کار | بتن ریزی پارت دوم دیوار حائل ضلع جنوب قسمت غربی با بتن عیار 450 |
| 3- شرح کار | اجرای قالب دیواربرشی مرکزی برج جهت بتن ریزی |
| 4- شرح کار | بتن ریزی سقف عرشه فولادی تراز 11.75+ با بتن عیار 450 |
| 5- شرح کار | نصب تیرهای اصلی اسکلت در فاز پنجم |
| 6- شرح کار | اصلاح جوش نفوذی ستون به ستون فاز دوم به سوم |
| 7- شرح کار | ادامه عملیات تاچ آپ قطعات اسکلت در فاز سوم |
| 8- شرح کار | اصلاح کابل یرق دستگاه ویبره بتن و شارژ گازوئیل دستگاه دیزل ژنراتور توسط نیروی فورمن کارگاه |
| 9- شرح کار | افزودن ژل میکروسیلیس و روان کننده بتن توسط نیروی کارگری کارگاه |
| توضیحات و مشکلات | موانع و مشکلات: مهمانان: |

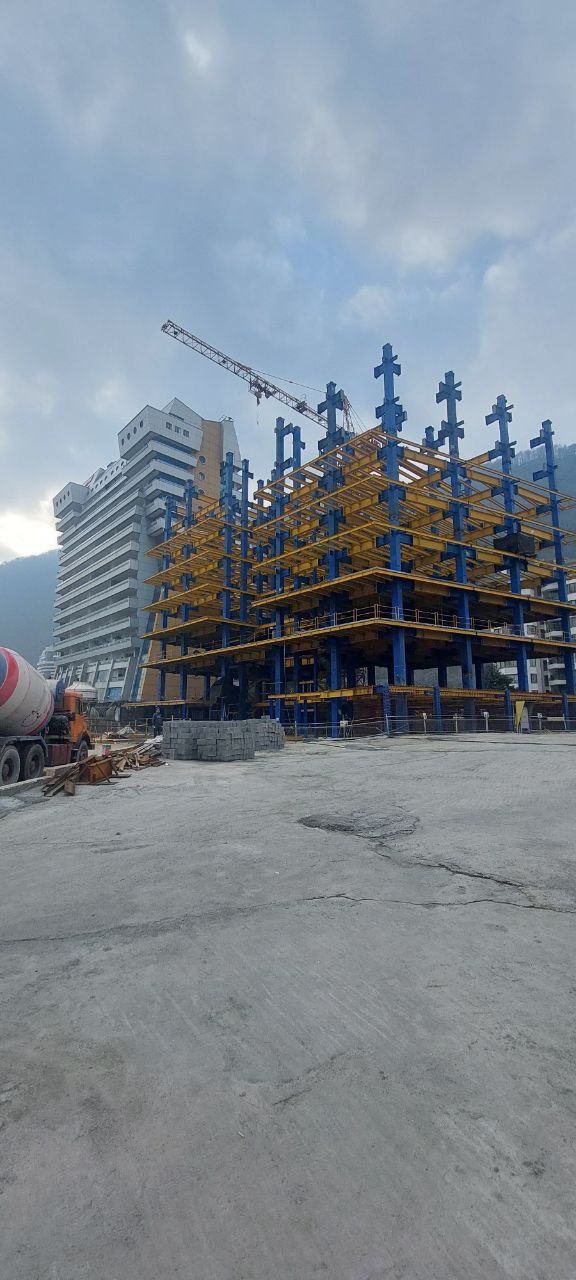

| تصویر کارگاه | ![]() |
