| تاریخ | 1403.10.27 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 14 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 2 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 14نفر |
| 11-تعداد نفرات | 15 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار اجرای سقف کامپوزیت 5نفر - پیمانکار اجرای دیوار حائل و برشی 1نفر- پیمانکار اجرای سقف عرشه فولادی 3نفر |
| 12-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 13-شغل | نیروی داربست بندی مقدم 1 نفر - پیمانکار تامین دیزل ژنراتور شفیعی 1نفر |
| 13-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار تامین جرثقیل 2 نفر - تریلی کفی 1 نفر |
| 14-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | جرثقیل20تن |
| تعداد | 1 |
| 4-ماشین | تریلی کفی |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | کابل برق 3*2.5 |
| واحد | متر |
| مقدار | 600 |
| 2-شرح | کابل برق 3*1.5 |
| واحد | متر |
| مقدار | 100 |
| 3-شرح | پنل مهتابی 15 وات |
| واحد | عدد |
| مقدار | 30 |
| 4-شرح | چسب برق |
| واحد | عدد |
| مقدار | 30 |
| 5-شرح | لامپ LED |
| واحد | عدد |
| مقدار | 30 |
| 6-شرح | دوشاخ صنعتی |
| واحد | عدد |
| مقدار | 12 |
| 7-شرح | ستون اسکلت فلزی ستون CLOUMN فاز پنجم |
| واحد | عدد |
| مقدار | 1 |
| 8-شرح | ستون اسکلت تیر اصلی پل |
| واحد | عدد |
| مقدار | 6 |
| شرح عملیات روز | |
| 1- شرح کار | اجرای استند اطراف ستون جهت استقرار نفرات جوشکاری توسط نیروی داربست بندی |
| 2- شرح کار | انتقال میلگردهای بارگیری شده بوسیله تریلی کفی به ضلع جنوب |
| 3- شرح کار | بارگیری میلگرد های دپوشده کنار ساختمان حراست برروی تریلی کفی بوسیله جرثقیل 20 تن |
| 4- شرح کار | انتقال تجهیزات قالب بندی دیوار حائل به طبقه منفی 1 توسط پیمانکار اجرای دیوار حائل |
| 5- شرح کار | ادامه عملیات اجرای گل میخ سقف عرشه فولادی تراز 11.75 و شروع عملیات آرماتوربندی سقف عرشه فولادی تراز 11.75+ |
| 6- شرح کار | ادامه عملیات قالب بندی پارت اول سقف کامپوزیت تراز 1.67+ و شروع عملیات آرماتوربندی پارت اول سقف کامپوزیت تراز 1.67+(نیمه شرقی) |
| 7- شرح کار | ادامه عملیات نصب ستون اسکلت در فاز پنجم بوسیله تاور کرین |
| واحد | عدد |
| مقدار | 1 |
| 8- شرح کار | ادامه عملیات پیچ ریزی قطعات اسکلت در فاز چهارم و پنجم |
| 9- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز سوم به چهارم اسکلت با جوش co2 |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان: |

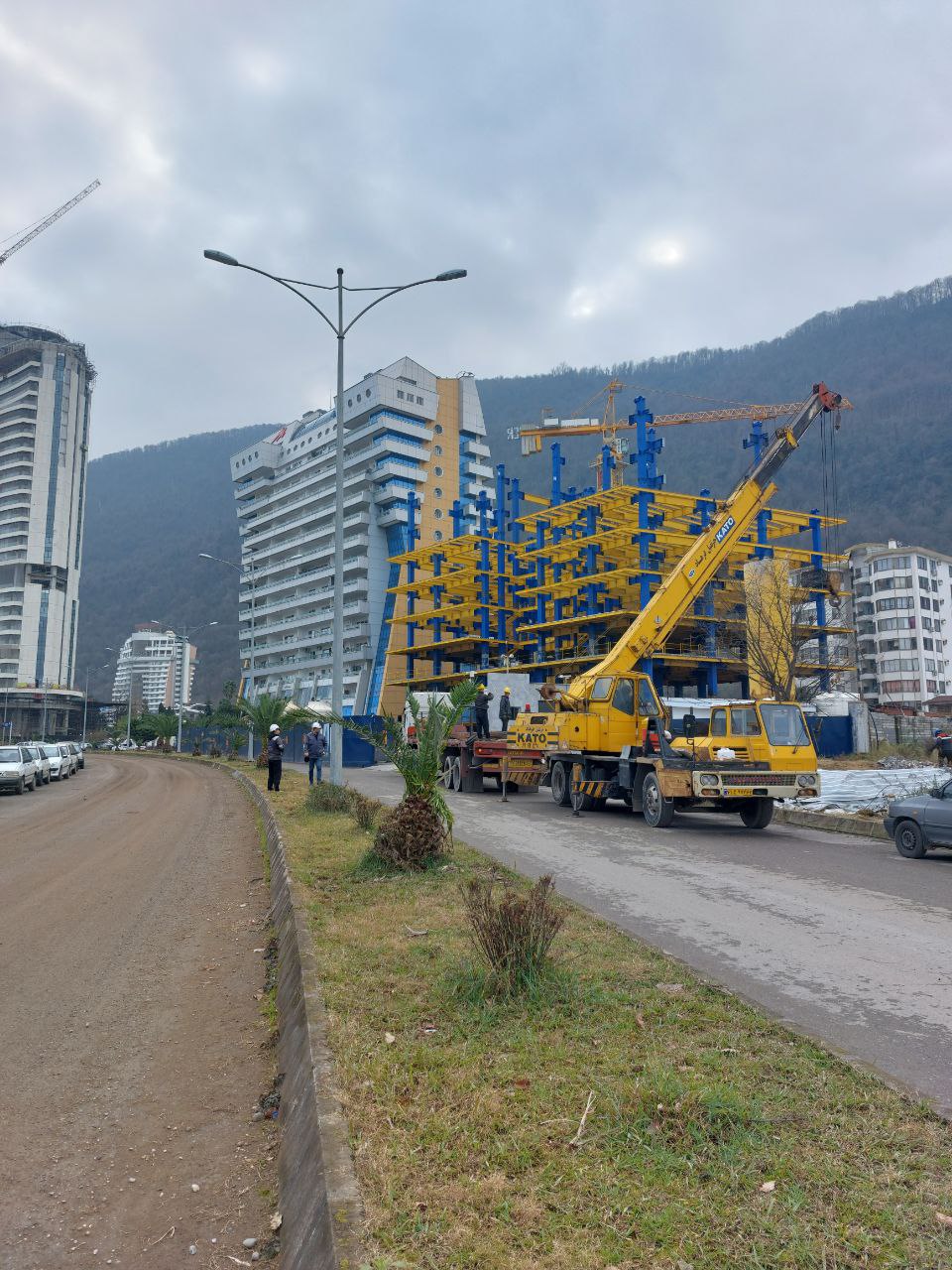

| تصویر کارگاه | ![]() |
