| تاریخ | 1403.10.17 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 13 |
| وضعیت هوا | ابری |
| نیروی انسانی | |
| 1-شغل | مدیریت پروژه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست کارگاه-سرپرست PMO |
| 2-تعداد نفرات | 2 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 4 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت14نفر - پیمانکار اجرای دیوار حائل و برشی 3 نفر |
| 12-تعداد نفرات | 17 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف کامپوزیت 4 نفر -پیمانکار اجرای سقف عرشه فولادی3نفر |
| 13-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار داربست مقدم 1 نفر - پیمانکار آب بندی 2 نفر |
| 14-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| مصالح وارده به کارگاه | |
| شرح عملیات روز | |
| 1- شرح کار | برداشت تیرهای کنسول سقف تراز 15.96+ و کنترل شاقولی قالب دیوارحائل و برشی ضلع شرق جهت بتن ریزی توسط پیمانکار نقشه برداری |
| 2- شرح کار | اجرای استند اطراف ستون جهت استقرار نفرات جوشکاری توسط نیروی داربست بندی مقدم |
| 3- شرح کار | اجرای واتراستاپ قطع بتن دیوار حائل ضلع شرق جهت بتن ریزی |
| 4- شرح کار | ادامه عملیات ورق ریزی عرشه فولادی تراز 11.62+ |
| 5- شرح کار | بازکردن قالب زیر سقف پارت پنجم سقف کامپوزیت طبقه 2- |
| 6- شرح کار | ادامه عملیات قالب بندی پارت چهارم دیوار حائل ضلع شرق جهت بتن ریزی |
| 7- شرح کار | برش استرادهای سازه نگهبان دیوار ضلع شمال شرق جهت قالب بندی |
| 8- شرح کار | نصب تیرهای فرعی اسکلت در فاز چهارم |
| واحد | عدد |
| مقدار | 37 |
| 9- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز سوم به چهارم اسکلت با جوش co2 |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان: |

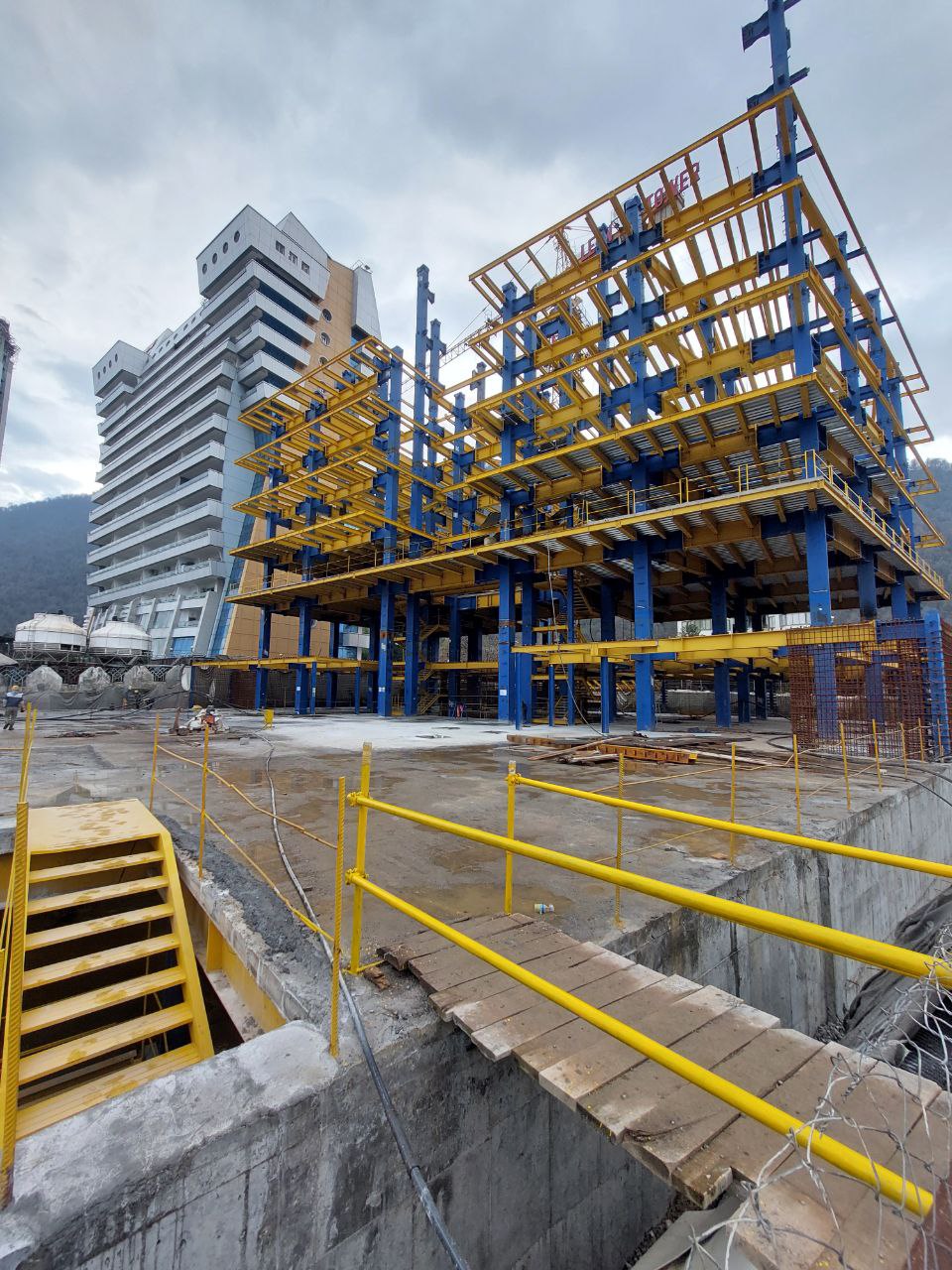

| تصویر کارگاه | ![]() |
