| تاریخ | 1403.09.28 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 13 |
| وضعیت هوا | ابری |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 3 |
| نیروهای | امانی |
| 4-شغل | سرپرست اجراء - کارشناس اجراء |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 5 |
| نیروهای | امانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 12 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار آرماتوربندی اجرای دیوار حائل و برشی 5نفر (2نفر قالب بند - 3 نفر آرماتوربند) |
| 13-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار اجرای سقف کامپوزیت |
| 14-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| مصالح وارده به کارگاه | |
| 1-شرح | بلوک سیمانی 40*20 |
| واحد | عدد |
| مقدار | 200 |
| 2-شرح | پلیت |
| واحد | عدد |
| مقدار | 8 |
| 3-شرح | ستون فاز پنجم column |
| واحد | عدد |
| مقدار | 1 |
| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات آرماتوربندی دیواربرشی مرکزی برج جهت قالب بندی و بتن ریزی |
| 2- شرح کار | قالب بندی پارت سوم دیوارحائل شرق جهت بتن ریزی |
| 3- شرح کار | ادامه عملیات قالب بندی پارت پنجم سقف کامپوزیت طبقه 2- جهت آرماتوربندی و بتن ریزی |
| 4- شرح کار | نصب تیرهای فرعی اسکلت در فاز چهارم |
| واحد | عدد |
| مقدار | 6 |
| 5- شرح کار | ادامه عملیات سفتکاری (ایمپکت) اتصالات فاز سوم |
| 6- شرح کار | پیچ ریزی تیرهای اصلی اسکلت در فاز چهارم |
| 7- شرح کار | ادامه عملیات جوشکاری ستون به ستون با جوش co2 در فاز دوم به سوم |
| 8- شرح کار | قراردادن لوله و کابل برق تجهیز طبقات در کانال، جابجایی لوله پلی اتیلن زهکشی داخل چاله آسانسور و اصلاح سقف ورودی کانکس جدید جهت آب بندی توسط نیروی فورمن کارگاه |
| 9- شرح کار | جمع آوری قالب های باز شده اطراف سقف عرشه فولادی توسط نیروی کارگری کارگاه |
| توضیحات و مشکلات | موانع و مشکلات : |

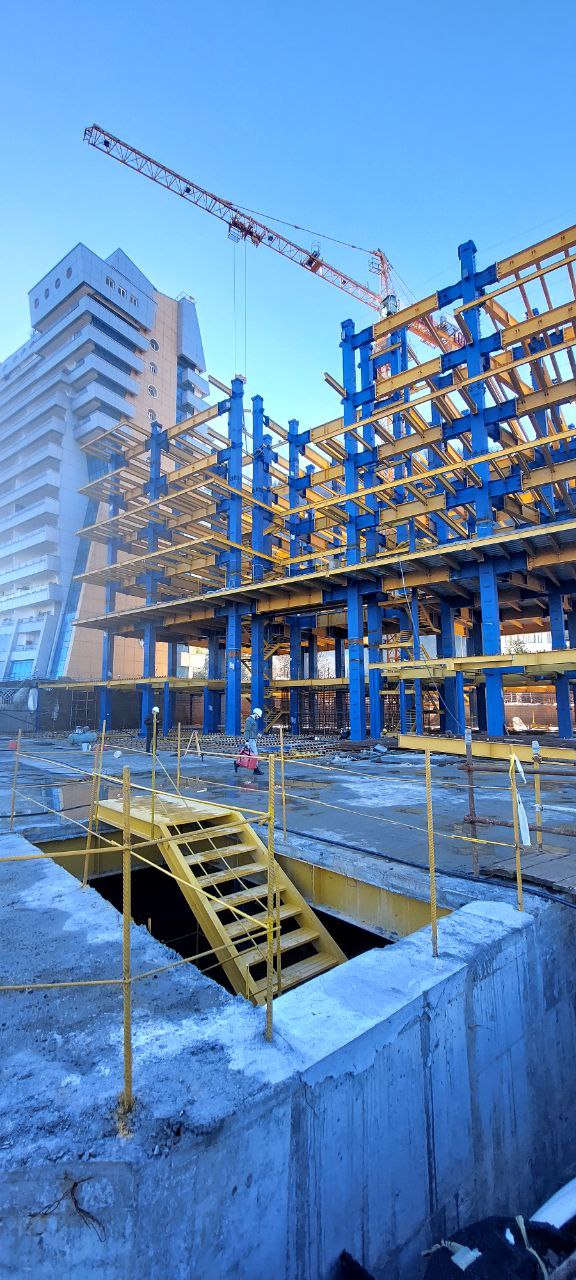

| تصویر کارگاه | ![]() |
