| تاریخ | 1403.08.28 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 17 |
| وضعیت هوا | ابری |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 3 |
| نیروهای | امانی |
| 4-شغل | سرپرست اجراء - کارشناس اجراء و کار آموز اجرایی |
| 4-تعداد نفرات | 3 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار چرثقیل (رمضانی) 1نفر |
| 11-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت12نفر - پیمانکار اجرای دیوار حائل و برشی 7 نفر |
| 12-تعداد نفرات | 19 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف کامپوزیت 6 نفر -پیمانکار اجرای سقف عرشه فولادی4نفر |
| 13-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار داربست بندی (ویسی) 3نفر - پیمانکار کفراژ بند (بفراجرد) 3 نفر - تعمیرکار آبگرمکن 1نفر |
| 14-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 2-ماشین | تاور کرین |
| تعداد | 1 |
| 3-ماشین | جرثقیل 7 تن |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | ماسه 04 آمل |
| واحد | تن |
| مقدار | 14.7 |
| 2-شرح | شیر رفت و برگشت رادیاتور |
| واحد | جفت |
| مقدار | 7 |
| 3-شرح | رادیاتور پنلی 140 سانتی متری |
| واحد | عدد |
| مقدار | 6 |
| 4-شرح | رادیاتور پنلی 160 سانتی متری |
| واحد | عدد |
| مقدار | 1 |
| 5-شرح | کانکس 2.40*4 |
| واحد | عدد |
| مقدار | 1 |
| شرح عملیات روز | |
| 1- شرح کار | اجرای آرماتور دیوار برشی ضلع شرقی جهت بتن ریزی |
| 2- شرح کار | قالب بندی پارت سوم دیوارحائل ضلع جنوب نیمه شرقی جهت بتن ریزی |
| 3- شرح کار | آرماتوربندی شبکه مش سقف اول عرشه فولادی جهت بتن ریزی |
| 4- شرح کار | اجرای جک نگهدارنده زیر تیرهای فرعی مرکزی برج و نصب استند داربستی جهت استقرار نفرات جوشکار توسط پیمانکار کفراژبند |
| 5- شرح کار | قالب بندی پارت چهارم دیوار حائل ضلع غرب و پارت دوم دیوار حائل ضلع جنوب جهت بتن ریزی |
| 6- شرح کار | نصب ستون های فاز چهارم اسکلت بوسیله تاور کرین |
| 7- شرح کار | نصب تیرهای فرعی اسکلت در فاز سوم |
| 8- شرح کار | پیچ ریزی تیرهای اصلی و فرعی اسکلت در فاز سوم |
| 9- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز سوم اسکلت با جوش co2 |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان: |

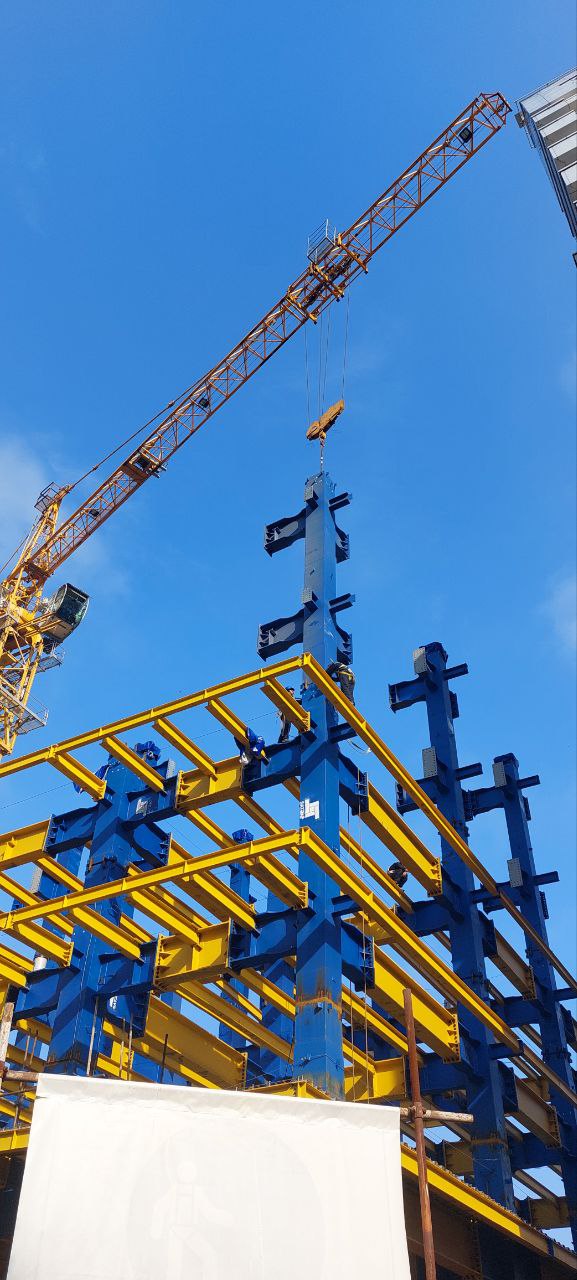

| تصویر کارگاه | ![]() |
