| تاریخ | 1403.08.24 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 17 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی |
| 3-تعداد نفرات | 1 |
| نیروهای | امانی |
| 4-شغل | سرپرست اجراء - کارشناس اجراء |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-سرپرست HSE |
| 5-تعداد نفرات | 3 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| 8-شغل | حراست |
| 8-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| 9-شغل | نقشه بردار |
| 9-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف کامپوزیت 6نفر -پیمانکار اجرای سقف عرشه فولادی4نفر |
| 13-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار اجرای دیوار حائل 5عدد -پیمانکار جوشکاری 3عدد |
| 14-تعداد نفرات | 8 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| مصالح وارده به کارگاه | |
| 1-شرح | واشر سایز 20 6160 عدد - واشر سایز 30 5920عدد - واشر سایز 16 1960 عدد - واشر سایز 36 980 عدد - واشر سایز 22 800عدد- واشر سایز 27 440عدد |
| واحد | عدد |
| مقدار تجمعی | 16260 |
| 2-شرح | مهره سایز 20 3030عدد- مهره سایز 30 2960عدد - مهره سایز 16 980 - مهره سایز 36 490عدد - مهره سایز 22 400عدد- مهره سایز 27 220عدد |
| واحد | عدد |
| مقدار | 8080 |
| 3-شرح | پیچ سایز 110*30 1950عدد - پیچ سایز 65*20 1210عدد - پیچ سایز 55*22 1080عدد - پیچ سایز120*30 1010عدد - پیچ سایز 50*16 980عدد- پیچ سایز 80*20 740عدد- پیچ سایز 140*36 490عدد - پیچ سایز 90*22 400عدد - پیچ سایز115*27 220عدد |
| واحد | عدد |
| مقدار | 8080 |
| 4-شرح | گازوئیل |
| واحد | لیتر |
| مقدار | 4000 |
| 5-شرح | سرامیک گل میخ |
| واحد | عدد |
| مقدار | 6000 |
| شرح عملیات روز | |
| 1- شرح کار | کروم بندی دیواره های داخلی اتاق کارگری جدید جهت اجرای پلاستر سیمانی دیواره توسط نیروی کارگری کارگاه |
| 2- شرح کار | اجرای لایف لاین تراس های پیرامونی سقف اول عرشه فولادی توسط نیروی کارگری در اختیار واحد HSE |
| 3- شرح کار | اجرای سربندی اتاق کارگری جدید توسط نیروی کارگری کارگاه |
| 4- شرح کار | اجرای میلگرد مش سقف اتاق کارگری جدید جهت رابیتس بندی و بتن ریزی سقف توسط نیروی کارگری کارگاه |
| 5- شرح کار | برش ورق جهت قالب بندی دیواره های حائل توسط نیروی فورمن کارگاه |
| 6- شرح کار | اجرای شاسی نگهدارنده کانکس برروی سرویس بهداشتی ستادی |
| 7- شرح کار | پیچ ریزی تیرهای اصلی و فرعی اسکلت فلزی در فاز سوم |
| 8- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز سوم اسکلت با جوش CO2 |
| 9- شرح کار | نصب ستون های اسکلت فلزی در فاز چهارم |
| واحد | عدد |
| مقدار | 7 |
| توضیحات و مشکلات | 1-عدم ارسال پالانی روی تیرهای راه پله از سوی کارخانه ساخت اسکلت فلزی (ساتراپ) |

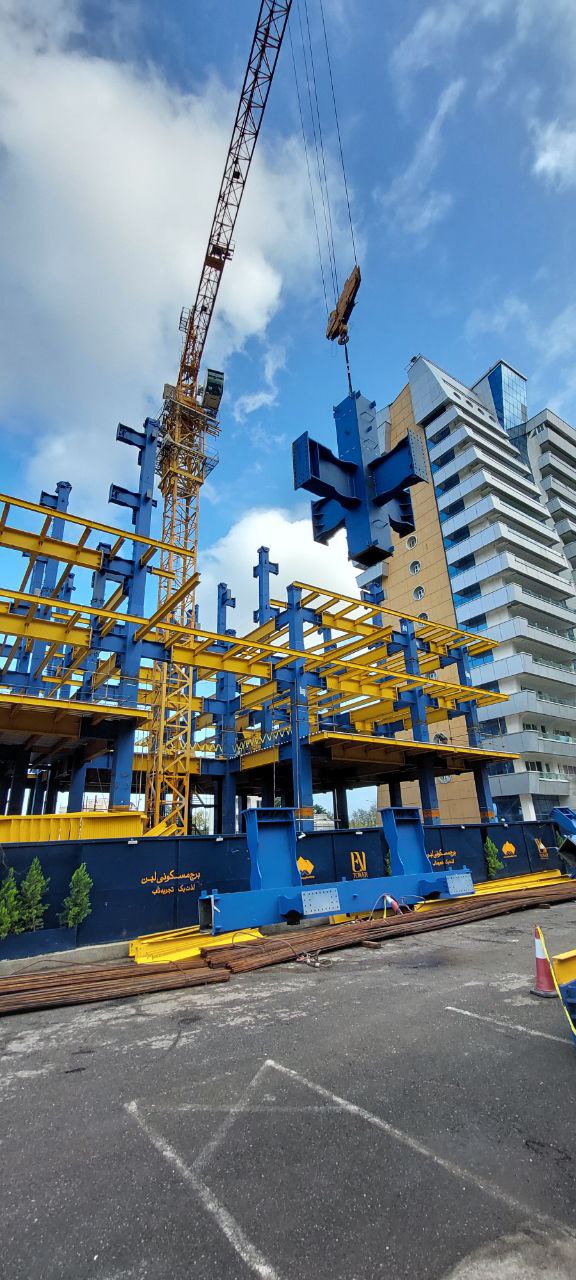

| تصویر کارگاه | ![]() |
