| تاریخ | 1403.08.20 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 15 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | کارشناس دفتر فنی |
| 3-تعداد نفرات | 2 |
| نیروهای | امانی |
| 4-شغل | سرپرست اجراء - کارشناس اجراء |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 11 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار آرماتوربندی اجرای دیوار حائل و برشی |
| 13-تعداد نفرات | 8 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار اجرای سقف عرشه فولادی 4نفر - پیمانکار اجرای سقف کامپوزیت 6نفر |
| 14-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین(غیر فعال) |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| مصالح وارده به کارگاه | |
| 1-شرح | دستکش بنایی |
| واحد | عدد |
| مقدار | 4 |
| 2-شرح | جاور شهرداری |
| واحد | عدد |
| مقدار | 3 |
| 3-شرح | دسته طی |
| واحد | عدد |
| مقدار | 2 |
| 4-شرح | طی نخی |
| واحد | عدد |
| مقدار | 2 |
| 5-شرح | جعبه بکس کامل |
| واحد | دست |
| مقدار | 1 |
| 6-شرح | فویل آلومینیوم |
| واحد | عدد |
| مقدار | 1 |
| شرح عملیات روز | |
| 1- شرح کار | قالب بندی دیوار حائل ضلع غرب پارت چهارم جهت بتن ریزی |
| 2- شرح کار | بافت آرماتور دیوار حائل ضلع شرق جهت قالب بندی |
| 3- شرح کار | بافت آرماتور شبکه مش سقف اول عرشه فولادی |
| 4- شرح کار | شروع عملیات آرماتور بندی شبکه پایین سقف اول کامپوزیت در پارت سوم |
| 5- شرح کار | سفتکاری و ایمپکت تصالات راه پله مرکزی برج |
| 6- شرح کار | نصب تیرهای مونتاژ شده در محل کارگاه در فاز سوم اسکلت |
| 7- شرح کار | ادامه عملیات جوشکاری ستون به ستون با جوش co2 در فاز سوم |
| 8- شرح کار | تاچ آپ پیچ ومهرها و واشرپلیت های پاشنه ستون ها مرکزی برج در فاز اول |
| 9- شرح کار | پیچ ریزی تیرهای اصلی و فرعی اسکلت در فاز سوم اسکلت |
| توضیحات و مشکلات | **خرابی تاور کرین به دلیل اتصالی برق در تابلو های دستگاه تاور کرین ** |

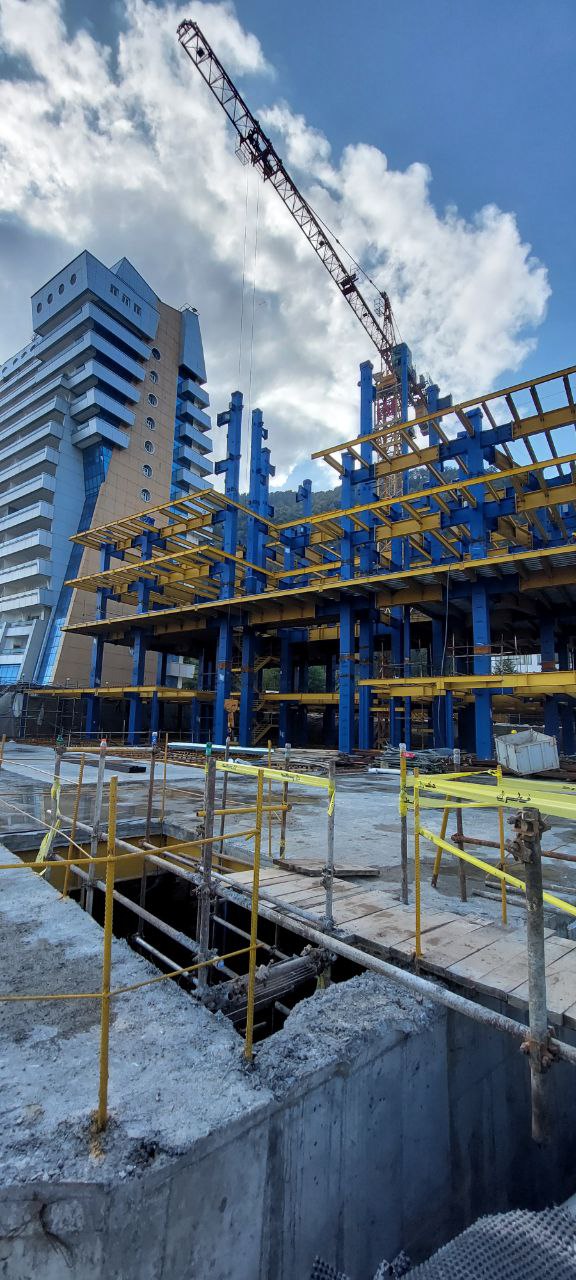

| تصویر کارگاه | ![]() |
