| تاریخ | 1403.08.12 |
|---|
| تهیه کننده: | محمد زال نژاد |
|---|
| دمای فعلی | 18 |
|---|
| وضعیت هوا | آفتابی |
|---|
| نیروی انسانی | |
|---|
| 1-شغل | سرپرست کارگاه |
|---|
| 1-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 2-شغل | سرپرست PMO |
|---|
| 2-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
|---|
| 3-تعداد نفرات | 3 |
|---|
| نیروهای | امانی |
|---|
| 4-شغل | سرپرست اجراء - کارشناس اجراء |
|---|
| 4-تعداد نفرات | 2 |
|---|
| نیروهای | امانی |
|---|
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
|---|
| 5-تعداد نفرات | 4 |
|---|
| نیروهای | امانی |
|---|
| 6-شغل | خدمات - فورمن |
|---|
| 6-تعداد نفرات | 2 |
|---|
| نیروهای | امانی |
|---|
| 7-شغل | کارگر |
|---|
| 7-تعداد نفرات | 5 |
|---|
| نیروهای | پیمانی |
|---|
| 8-شغل | نقشه بردار |
|---|
| 8-تعداد نفرات | 1 |
|---|
| نیروهای | پیمانی |
|---|
| 9-شغل | حراست |
|---|
| 9-تعداد نفرات | 2 |
|---|
| نیروهای | پیمانی |
|---|
| 10-شغل | نماینده دستگاه نظارت |
|---|
| 10-تعداد نفرات | 3 |
|---|
| نیروهای | پیمانی |
|---|
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 12 نفر - سرویس کار تاورکرین 1نفر |
|---|
| 11-تعداد نفرات | 14 |
|---|
| نیروهای | پیمانی |
|---|
| 12-شغل | پیمانکار داربست بندی 2 نفر - پیمانکار تامین کننده بتن (اسدالهی) 14 نفر |
|---|
| 12-تعداد نفرات | 16 |
|---|
| نیروهای | پیمانی |
|---|
| 13-شغل | پیمانکار آرماتوربندی اجرای دیوار حائل و برشی |
|---|
| 13-تعداد نفرات | 8 |
|---|
| نیروهای | پیمانی |
|---|
| 14-شغل | پیمانکار اجرای سقف عرشه فولادی 1نفر - پیمانکار اجرای سقف کامپوزیت 6 نفر |
|---|
| 14-تعداد نفرات | 7 |
|---|
| نیروهای | پیمانی |
|---|
| ماشین آلات | |
|---|
| 1-ماشین | تاور کرین |
|---|
| تعداد | 1 |
|---|
| 2-ماشین | دیزل ژنراتور |
|---|
| تعداد | 2 |
|---|
| 3-ماشین | تراک میکسر |
|---|
| تعداد | 11 |
|---|
| 4-ماشین | پمپ هوایی بتن(دکل) |
|---|
| تعداد | 1 |
|---|
| مصالح وارده به کارگاه | |
|---|
| 1-شرح | سیم بکسل لایف لاین |
|---|
| واحد | متر |
|---|
| مقدار | 200 |
|---|
| 2-شرح | کلیپس نمره 10 |
|---|
| واحد | عدد |
|---|
| مقدار | 200 |
|---|
| 3-شرح | بتن عیار 450 |
|---|
| واحد | متر مکعب |
|---|
| مقدار | 73.5 |
|---|
| 4-شرح | تیر اصلی Beam |
|---|
| واحد | عدد |
|---|
| مقدار | 2 |
|---|
| 5-شرح | تیر فرعی joist |
|---|
| واحد | عدد |
|---|
| مقدار | 2 |
|---|
| 6-شرح | ستون اسکلت فلزی |
|---|
| واحد | عدد |
|---|
| مقدار | 1 |
|---|
| شرح عملیات روز | |
|---|
| 1- شرح کار | بافت آرماتور دیوار حائل ضلع شرق و جنوب جهت قالب بندی |
|---|
| 2- شرح کار | بازکردن قالب دیوارحائل ضلع جنوب و غرب جهت کیورینگ بتن |
|---|
| 3- شرح کار | اجرای گل میخ سقف اول عرشه فولادی |
|---|
| 4- شرح کار | بتن ریزی پارت دوم سقف کامپوزیت و بخشی از دیوار حائل ضلع شمال |
|---|
| واحد | متر مکعب |
|---|
| مقدار | 73.5 |
|---|
| 5- شرح کار | تخلیه بار ارسالی اسکلت بوسیله تاور کرین |
|---|
| واحد | سرویس |
|---|
| مقدار | 1 |
|---|
| 6- شرح کار | اجرای عملیات جوشکاری ستون به ستون فاز سوم اسکلت با جوش co2 |
|---|
| 7- شرح کار | نصب تیرهای اصلی و فرعی اسکلت در فاز سوم |
|---|
| واحد | عدد |
|---|
| مقدار | 11 |
|---|
| 8- شرح کار | پیچ ریزی تیرهای اصلی و فرعی اسکلت در فاز سوم |
|---|
| 9- شرح کار | افزودن ژل میکروسیلیس و روان کننده بتن توسط نیروی کارگری کارگاه |
|---|

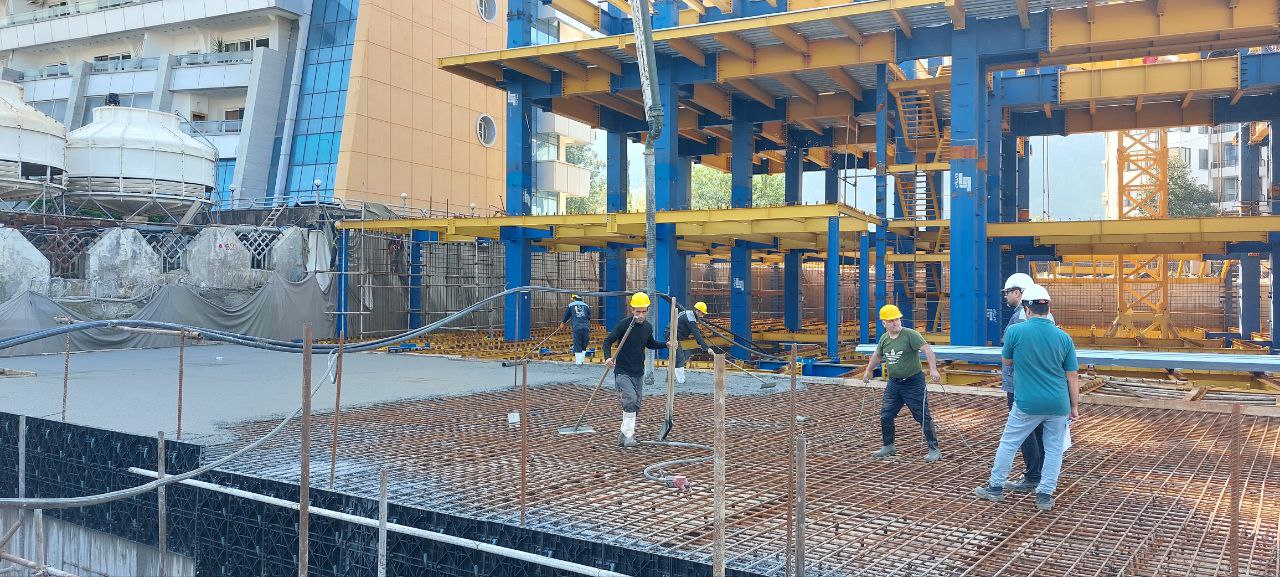

| تصویر کارگاه |  |
