| تاریخ | 1403.08.09 |
|---|
| تهیه کننده: | محمد زال نژاد |
|---|
| دمای فعلی | 15 |
|---|
| وضعیت هوا | آفتابی |
|---|
| نیروی انسانی | |
|---|
| 1-شغل | مدیریت عامل تراساز |
|---|
| 1-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 2-شغل | سرپرست کارگاه |
|---|
| 2-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 3-شغل | سرپرست pmo |
|---|
| 3-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 4-شغل | سرپرست اجراء - کارشناس اجراء و کار آموز اجرایی |
|---|
| 4-تعداد نفرات | 3 |
|---|
| نیروهای | امانی |
|---|
| 5-شغل | سرپرست دفتر فنی - کارشناس دفتر فنی |
|---|
| 5-تعداد نفرات | 3 |
|---|
| نیروهای | امانی |
|---|
| 6-شغل | تدارکات- انبار - مالی - سرپرست HSE |
|---|
| 6-تعداد نفرات | 4 |
|---|
| نیروهای | امانی |
|---|
| 7-شغل | خدمات - فورمن |
|---|
| 7-تعداد نفرات | 2 |
|---|
| نیروهای | امانی |
|---|
| 8-شغل | کارگر5 نفر - راننده مدیریت عامل تراساز 1 نفر |
|---|
| 8-تعداد نفرات | 6 |
|---|
| نیروهای | پیمانی |
|---|
| 9-شغل | حراست |
|---|
| 9-تعداد نفرات | 2 |
|---|
| نیروهای | پیمانی |
|---|
| 10-شغل | نماینده دستگاه نظارت 1نفر - نقشه بردار1نفر |
|---|
| 10-تعداد نفرات | 2 |
|---|
| نیروهای | پیمانی |
|---|
| 11-شغل | اپراتور تاورکرین 1نفر - تعمیر کار دیزل ژنراتور 2نفر |
|---|
| 11-تعداد نفرات | 3 |
|---|
| نیروهای | پیمانی |
|---|
| 12-شغل | پیمانکار نصب اسکلت |
|---|
| 12-تعداد نفرات | 15 |
|---|
| نیروهای | پیمانی |
|---|
| 13-شغل | پیمانکار اجرای سقف کامپوزیت4نفر -پیمانکار آرماتوربندی اجرای دیوار حائل و برشی 8نفر |
|---|
| 13-تعداد نفرات | 12 |
|---|
| نیروهای | پیمانی |
|---|
| 14-شغل | پیمانکار اجرای سقف عرشه فولادی |
|---|
| 14-تعداد نفرات | 1 |
|---|
| نیروهای | پیمانی |
|---|
| ماشین آلات | |
|---|
| 1-ماشین | تاور کرین |
|---|
| تعداد | 1 |
|---|
| 2-ماشین | دیزل ژنراتور |
|---|
| تعداد | 2 |
|---|
| مصالح وارده به کارگاه | |
|---|
| 1-شرح | بلوک 20*40 |
|---|
| واحد | عدد |
|---|
| مقدار | 200 |
|---|
| شرح عملیات روز | |
|---|
| 1- شرح کار | نصب راه پله مرکزی برج |
|---|
| واحد | عدد |
|---|
| مقدار | 2 |
|---|
| 2- شرح کار | جوشکاری ستون به ستون فاز سوم اسکلت با جوش co2 |
|---|
| 3- شرح کار | تاچ آپ قطعات اسکلت در فاز اول و دوم |
|---|
| 4- شرح کار | نصب تیرهای اصلی و فرعی اسکلت در فاز سوم بوسیله تاور کرین |
|---|
| واحد | عدد |
|---|
| مقدار | 7 |
|---|
| 5- شرح کار | پیچ ریزی تیرهای اصلی و فرعی اسکلت در فاز سوم |
|---|
| 6- شرح کار | جابه جایی قالب و لوله داربست های اطراف سایت و باسکول |
|---|
| 7- شرح کار | اجرای قطع بتن سقف کامپوزیت جهت بتن ریزی |
|---|
| 8- شرح کار | رفع نواقص ورق عرشه و ادامه عملیات گل میخ سقف عرشه |
|---|
| 9- شرح کار | قالب بندی دیوار حائل ضلع شمال قسمت بالا |
|---|

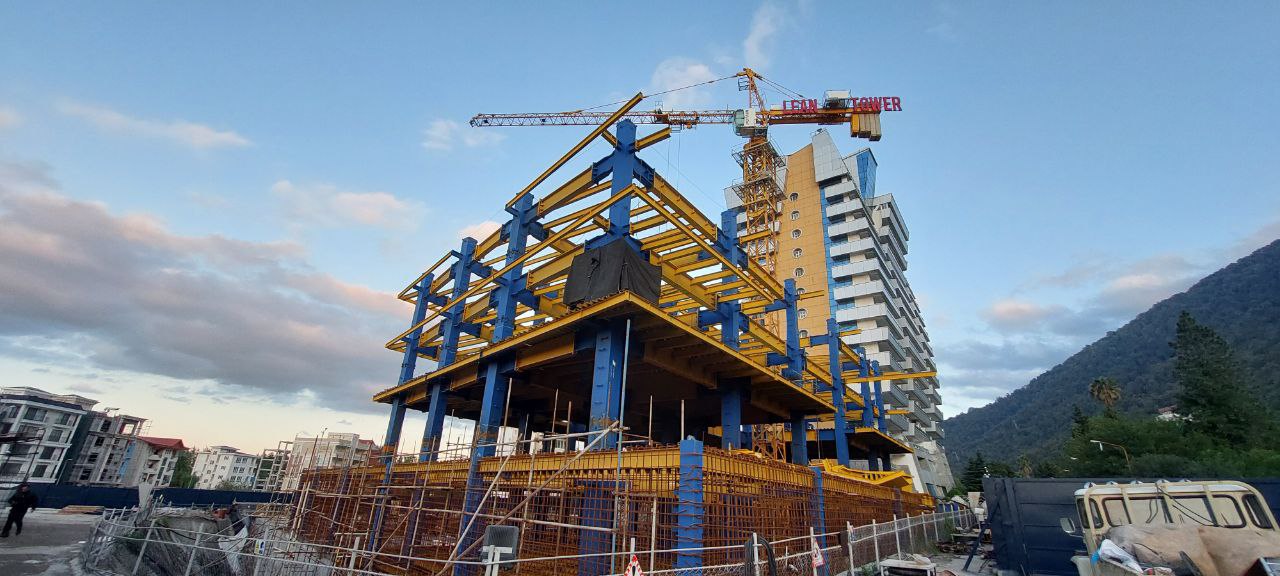

| تصویر کارگاه |  |
