| تاریخ | 1403.07.14 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 21 |
| وضعیت هوا | بارانی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 3 |
| نیروهای | امانی |
| 4-شغل | سرپرست اجراء - کارشناس اجراء |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | انبار دار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 8-شغل | حراست |
| 8-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 9-شغل | نقشه بردار |
| 9-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار آرماتوربندی اجرای دیوار حائل و برشی |
| 13-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار اجرای سقف کامپوزیت |
| 14-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| مصالح وارده به کارگاه | |
| شرح عملیات روز | |
| 1- شرح کار | اجرای زیرسازی سقف کامپوزیت جهت قالب بندی در ضلع شمال |
| 2- شرح کار | اجرای ایمپکت تیرهای اصلی و فرعی اسکلت در فاز دوم و سوم |
| 3- شرح کار | نصب تیرهای اصلی اسکلت در فاز سوم |
| واحد | عدد |
| مقدار | 15 |
| 4- شرح کار | اجرای واتر استاپ درز سرد دیوار حائل ضلع جنوب |
| 5- شرح کار | جابجایی کابل برق سقف اول توسط نیروی فورمن کارگاه |
| 6- شرح کار | بافت آرماتور شبکه پایین سقف کامپوزیت |
| 7- شرح کار | ساخت قالب جهت اجرای گروت پاشنه ستون های دیوار حائل ضلع غرب |
| 8- شرح کار | گروت ریزی پاشنه ستون های سازه |
| توضیحات و مشکلات | موانع و مشکلات : |

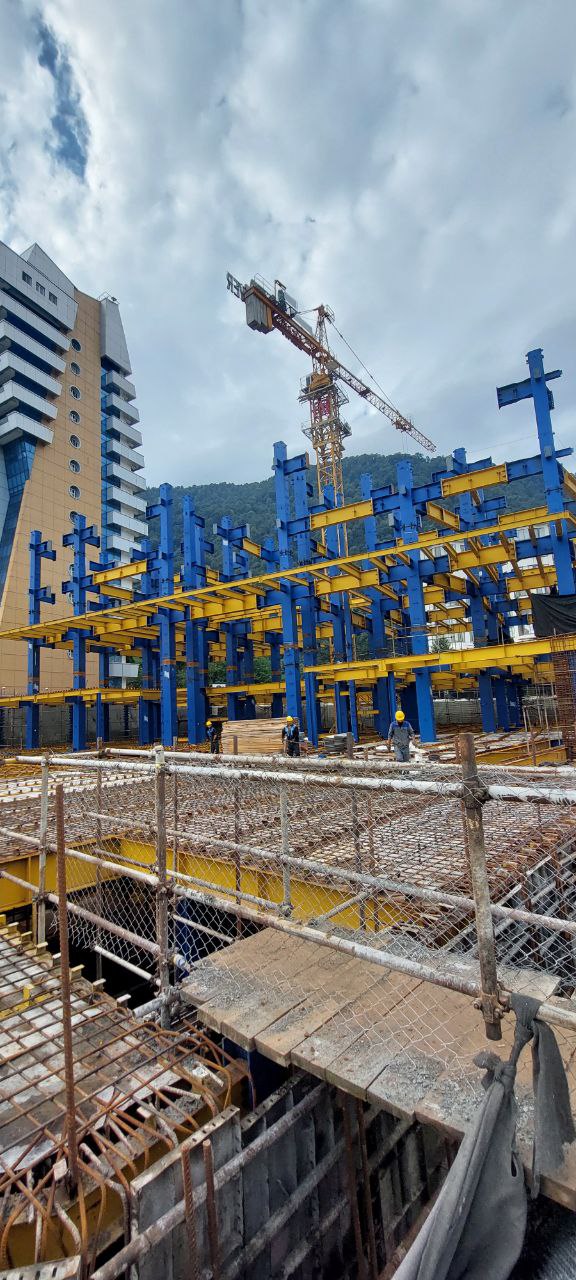

| تصویر کارگاه | ![]() |
