| تاریخ | 1403.07.10 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 20 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | مدیریت پروژه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست کارگاه |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست pmo |
| 3-تعداد نفرات | 1 |
| نیروهای | امانی |
| 4-شغل | سرپرست اجراء - کارشناس اجراء و کار آموز اجرایی |
| 4-تعداد نفرات | 3 |
| نیروهای | امانی |
| 5-شغل | سرپرست دفتر فنی - کارشناس دفتر فنی |
| 5-تعداد نفرات | 3 |
| نیروهای | امانی |
| 6-شغل | تدارکات- انبار - سرپرست HSE |
| 6-تعداد نفرات | 3 |
| نیروهای | امانی |
| 7-شغل | خدمات - فورمن |
| 7-تعداد نفرات | 2 |
| نیروهای | امانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | کارگر |
| 10-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 11-شغل | ناظر نظام مهندسی |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف کامپوزیت و عرشه فولادی5نفر -پیمانکار آرماتوربندی اجرای دیوار حائل و برشی 8نفر |
| 13-تعداد نفرات | 13 |
| نیروهای | پیمانی |
| 14-شغل | اپراتور تاورکرین |
| 14-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| مصالح وارده به کارگاه | |
| 1-شرح | آجر سفال 10*20 |
| واحد | عدد |
| مقدار | 100 |
| 2-شرح | تیر فرعی joist |
| واحد | عدد |
| مقدار | 29 |
| 3-شرح | تیر اصلی beam |
| واحد | عدد |
| مقدار | 1 |
| 4-شرح | پایه چراغ استاتیک |
| واحد | عدد |
| مقدار | 1 |
| 5-شرح | چراغ گردان led |
| واحد | عدد |
| مقدار | 1 |
| 6-شرح | کمربند ایمنی هارنس |
| واحد | عدد |
| مقدار | 1 |
| شرح عملیات روز | |
| 1- شرح کار | تخلیه بار ارسالی اسکلت بوسیله تاور کرین |
| واحد | سرویس |
| مقدار | 1 |
| 2- شرح کار | نصب ستون اسکلت فلزی در فاز سوم |
| واحد | عدد |
| مقدار | 2 |
| 3- شرح کار | پیچ ریزی و ایمپکت تیر های اصلی و فرعی اسکلت در فاز دوم و سوم |
| 4- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز دوم با جوش co2 |
| 5- شرح کار | بافت آرماتور پارت دوم دیوار برشی ضلع غرب |
| 6- شرح کار | بافت آرماتور اتصال سقف به دیوار حائل ضلع شمال |
| 7- شرح کار | قالب بندی دیوار حائل ضلع غرب لول دوم |
| 8- شرح کار | شروع عملیات آرماتور بندی سقف کامپوزیت در ضلع شمال |
| 9- شرح کار | اجرای زیرسازی سقف کامپوزیت جهت قالب بندی و پهن کردن ورق های قالب سقف کامپوزیت |
| توضیحات و مشکلات | موانع و مشکلات: مهمانان: |

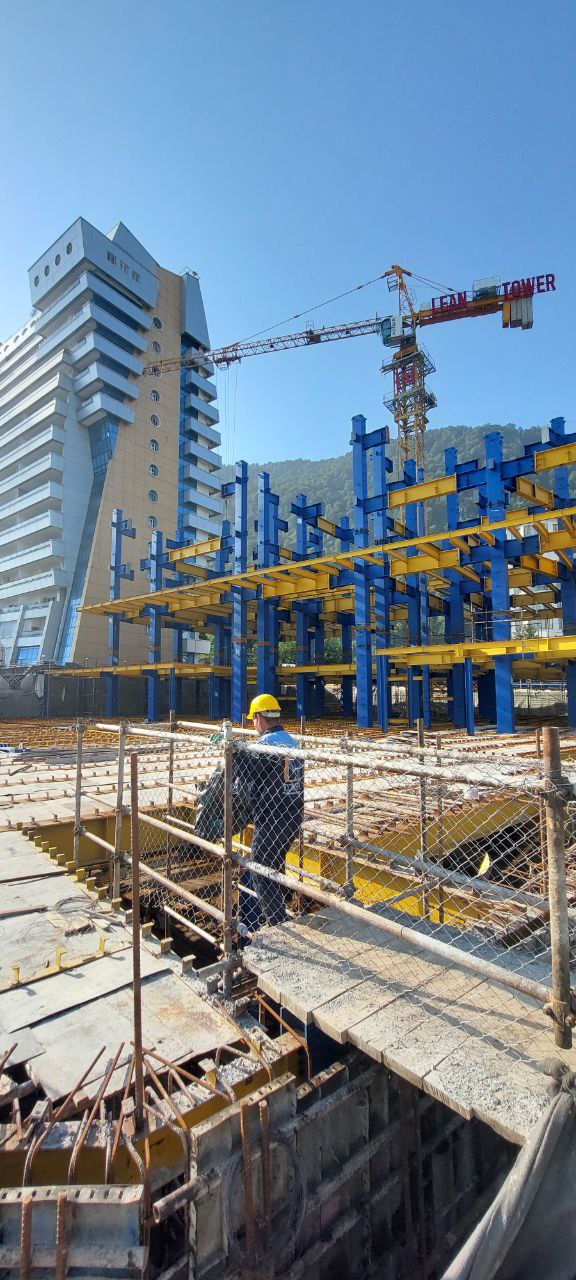

| تصویر کارگاه | ![]() |
