تاریخ1405.07.26
تهیه کننده:محمد زال نژاد
دمای فعلی28
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناسان دفتر فنی
2-تعداد نفرات7
نیروهایامانی
3-شغلسرپست اجرا -کارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات6
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین 1نفر - پیمانکار مجری نما (شعاع) 8 نفر
10-تعداد نفرات9
نیروهایپیمانی
11-شغلپیمانکار مکانیکال (علیجانی) 7نفر - پیمانکار مجری پوشش ضد حریق 3نفر
11-تعداد نفرات10
نیروهایپیمانی
12-شغلپیمانکار مجری وال پست (جنت صادقی)
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار مجری دیوار چینی (جنت صادقی)
13-تعداد نفرات12
نیروهایپیمانی
14-شغلپیمانکار مجری الکتریکال (محمدی) 2 نفر - پیمانکارمجری گچ (احمدی ) 3نفر - پیمانکاری ابنیه و ایزوگام کاری (صادقی) 1نفر
14-تعداد نفرات6
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیر فعال )
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحکابل برق 2*1.5
واحدکلاف
مقدار4
2-شرحآب آشامیدنی
واحدگالن
مقدار10
3-شرحتیغه شیشه پاک کن
واحدعدد
مقدار20
4-شرحدیزل ژنراتور 450 کاوا (اجاره ای)
واحددستگاه
مقدار1
5-شرحروشویی نیم پایه
واحدعدد
مقدار3
شرح عملیات روز
1- شرح کارادامه عملیات نصب بیس پلیت های زیرسازی ویندووال در طبقه دهم توسط پیمانکار مجری نما
2- شرح کارادامه عملیات تیغه چینی طبقات ششم تراز 29.03+ توسط پیمانکار مجری دیوارچینی
3- شرح کارادامه عملیات تیغه چینی طبقات هفتم تراز 33.35+ توسط پیمانکار مجری دیوارچینی
4- شرح کاراجرای ملات وال مش راه پله طبقه چهارم توسط نیروی کارگری کارگاه
5- شرح کاراصلاح فول جوش زیرسازی ویندووال در طبقه سوم و ششم توسط پیمانکار مجری نما
6- شرح کارادامه عملیات نصب بست و لوله کشی فاضلاب طبقه سوم تراز 16.07+توسط پیمانکار مجری تاسیسات
7- شرح کارادامه عملیات پوشش مقاوم در برابر حریق در طبقه یازدهم تراز 50.63+ توسط پیمانکار مجری شرکت بتا
8- شرح کارادامه عملیات نصب اولیه براکت های زیرسازی ویندووال در قسمت فوقانی طبقه دوم توسط پیمانکار مجری نما
9- شرح کارنظافت سایت توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

خروج:
گالن آب آشامیدنی 10 عدد
دیزل ژنراتور 734 کارفرما 1 دستگاه

مهمانان:
1-آقایان قادری و اجاقزاده (مهمان مهندس اردم )

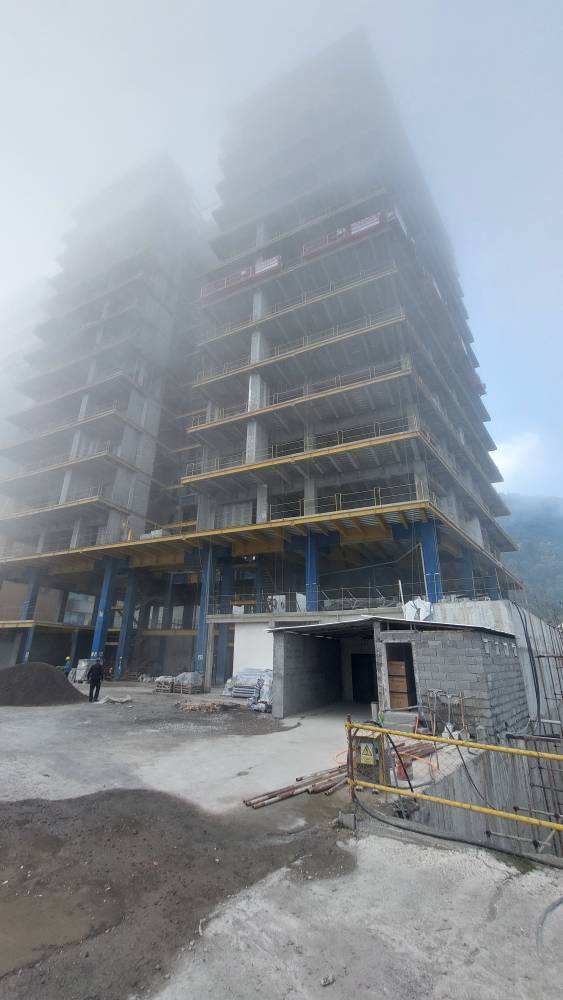

تصویر کارگاهتصویر کارگاه
