تاریخ1405.07.23
تهیه کننده:محمد زال نژاد
دمای فعلی26
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناسان دفتر فنی
2-تعداد نفرات6
نیروهایامانی
3-شغلسرپست اجرا -کارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت
4-تعداد نفرات2
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات
6-تعداد نفرات1
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات6
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین 1نفر - پیمانکار مجری نما (شعاع) 11نفر
10-تعداد نفرات12
نیروهایپیمانی
11-شغلپیمانکار مکانیکال (علیجانی)
11-تعداد نفرات10
نیروهایپیمانی
12-شغلپیمانکار مجری پوشش ضد حریق
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست (جنت صادقی) 3نفر - پیمانکار مجری دیوار چینی (جنت صادقی) 10نفر
13-تعداد نفرات13
نیروهایپیمانی
14-شغلپیمانکارمجری گچ (احمدی )
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیر فعال )
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحمولیون های زیرسازی نما
مقدارمطابق پکینگ
2-شرحبست کشویی
واحد215
مقدارکیلوگرم
3-شرحتوری وال مش عرض 33 سانتی متر
واحدرول 50 متری
مقدار147
4-شرحتوری وال مش عرض 50 سانتی متر
واحدرول 50 متری
مقدار48
شرح عملیات روز
1- شرح کارادامه عملیات نصب بیس پلیت های زیرسازی ویندووال در طبقه دهم توسط پیمانکار مجری نما
2- شرح کارادامه عملیات تیغه چینی طبقات ششم تراز 29.03+ توسط پیمانکار مجری دیوارچینی
3- شرح کارادامه عملیات تیغه چینی طبقات هفتم تراز 33.35+ توسط پیمانکار مجری دیوارچینی

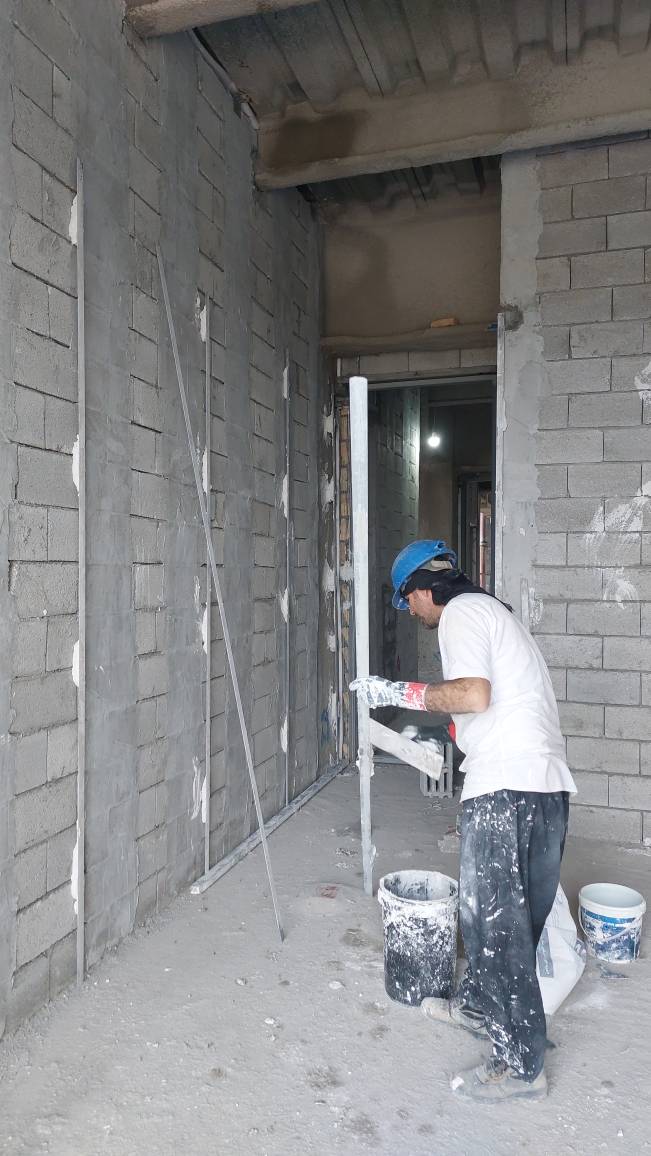

4- شرح کاراجرای ملات وال مش راه پله طبقه سوم توسط نیروی کارگری کارگاه
5- شرح کارتخلیه بار ارسالی مش فایبرگلاس توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات نصب بست و لوله کشی فاضلاب طبقه سوم تراز 16.07+توسط پیمانکار مجری تاسیسات
7- شرح کاراجرای کاور پوششی اطراف سازه در طبقه یازدهم توسط نیروی کارگری کارگاه
8- شرح کارادامه عملیات کروم بندی گچ پاششی طبقه اول توسط پیمانکار مجری گچ
9- شرح کارنظافت سایت توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای بائی لاشکی(مهمان مهندس زال نژاد )

خروج:
بست کشویی وال پست 340 کیلوگرم

تصویر کارگاهتصویر کارگاه
