تاریخ1405.07.15
تهیه کننده:محمد زال نژاد
دمای فعلی20
وضعیت هواابری
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناسان دفتر فنی
2-تعداد نفرات8
نیروهایامانی
3-شغلسرپست اجرا -کارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - کارشناس مالی و اداری
4-تعداد نفرات2
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات7
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلاپراتور تاورکرین
نیروهایپیمانی
10-شغلپیمانکار مجری نما (شعاع)
10-تعداد نفرات4
نیروهایپیمانی
11-شغلپیمانکار مکانیکال (علیجانی)
11-تعداد نفرات14
نیروهایپیمانی
12-شغلپیمانکار مجری پوشش ضد حریق
12-تعداد نفرات1
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست (جنت صادقی) 3نفر - پیمانکار مجری دیوار چینی (جنت صادقی) 9نفر
13-تعداد نفرات12
نیروهایپیمانی
14-شغلپیمانکار تامین کننده ماشین آلات (محمودی)
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیر فعال )
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینبیل تراکتور
تعداد1
5-ماشیننیسان حمل بار
تعداد1
مصالح وارده به کارگاه
1-شرحبلوک سایز 10*20*40
واحدپالت
مقدار18
2-شرحمیلگرد سایز 10
واحدشاخه
مقدار10
3-شرحضد زنگ
واحدکیلوگرم
مقدار100
4-شرحورق یک میل
واحدشیت
مقدار8
5-شرحمتال مش فلزی
واحدشیت
مقدار2
شرح عملیات روز
1- شرح کاررفع ایراد جوش محل اتصال ویندووال طبقه چهارم تراز 20.39+ توسط پیمانکار مجری نما
2- شرح کارادامه عملیات تیغه چینی طبقات ششم تراز 29.03+ توسط پیمانکار مجری دیوارچینی
3- شرح کارادامه عملیات تیغه چینی طبقات هفتم تراز 33.35+ توسط پیمانکار مجری دیوارچینی
4- شرح کاراجرای ملات وال مش راه پله طبقه دوم تراز 11.75+ توسط نیروی کارگری کارگاه
5- شرح کارآماده سازی دیوار حائل ضلع جنوب جهت اجرای عایق توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات نصب بست و لوله کشی فاضلاب طبقه سوم تراز 16.07+توسط پیمانکار مجری تاسیسات
7- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
8- شرح کاراجرای سقف سرویس های بهداشتی تجهیز کارگاه توسط نیروی کارگری کارگاه
9- شرح کارنظافت سایت توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای تفکری (مهمان مهندس اردم)
2- آقای حقانی (مهمان مهندس زال نژاد)
3-آقایان رزقی (مهمان پیمانکار تاسیسات)

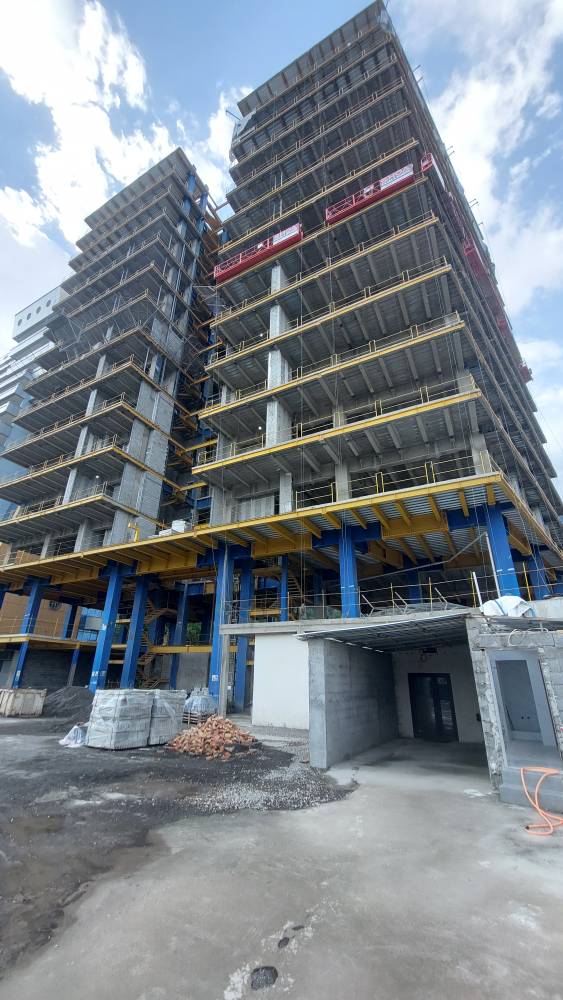

تصویر کارگاهتصویر کارگاه
