تاریخ1405.03.27
تهیه کننده:محمد زال نژاد
دمای فعلی19
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات6
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات5
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
9-تعداد نفرات7
نیروهایپیمانی
10-شغلپیمانکار مجری نما (شعاع)
10-تعداد نفرات10
نیروهایپیمانی
11-شغلپیمانکار مجری وال پست
11-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحورق گالوانیزه 2*1
واحدورق
مقدار2
2-شرحکاغذ a4
واحدبسته
مقدار2
شرح عملیات روز
1- شرح کاربرشکاری و انتقال میلگرد نمره 8 به طبقات توسط نیروی کارگری کارگاه
2- شرح کارادامه عملیات کرگیری طبقه ششم تراز 29.03+ توسط پیمانکار مجری تاسیسات
3- شرح کارادامه عملیات رنگ آمیزی آهن آلات مورد نیاز نما توسط پیمانکار مجری نما
4- شرح کارادامه عملیات ساخت، نصب و فول جوش زیرسازی های فوقانی ویندووال نما در طبقه اول و دهم تراز 7.43+ و تراز 46.31+ توسط پیمانکار مجری نما
5- شرح کارادامه عملیات شاسی کشی داکت تاسیسات در تراز 29.03+ تا 41.99+ توسط پیمانکار مجری تاسیسات
6- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار نقشه برداری
7- شرح کارادامه عملیات دیوارچینی طبقه دوم تراز 11.75+ توسط نیروی کارگری کارگاه
8- شرح کارادامه عملیات اجرای زیرساخت (شیار زنی ) تاسیسات در طبقه دوم و پنجم تراز 11.75+ و 41.99+ توسط پیمانکار مجری تاسیسات
9- شرح کارشستشو و نظافت محوطه و سرویس های بهداشتی توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه
8-خرابی دیزل ژنراتور

خروج:
بست داربست چهارپیچ 50 عدد

مهمانان:
1-آقایان ویسی(پیمانکارداربست بندی )
2-آقای باقری و ملاحسینی (پیمانکار نصاب اسکلت)

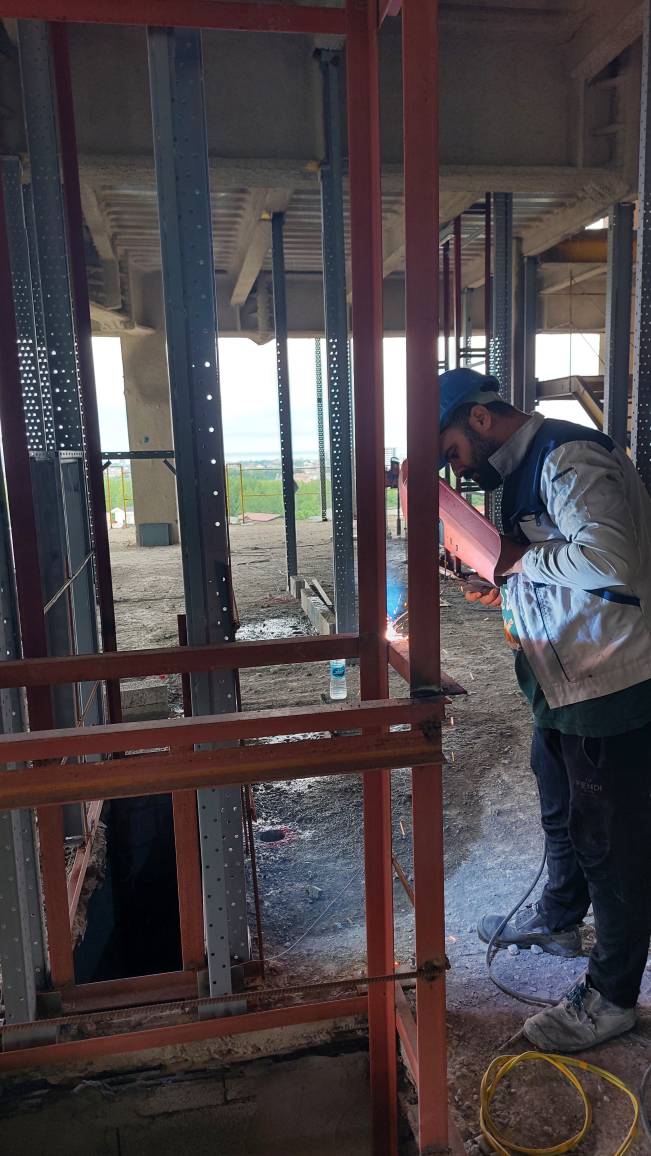

تصویر کارگاهتصویر کارگاه
