تاریخ1405.02.21
تهیه کننده:محمد زال نژاد
دمای فعلی16
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلسرپرست ایمنی و بهداشت - کارشناس مالی و اداری - مدیر انبار و سرپرست حراست
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات2
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت 1 نفر - پیمانکار تاًسیسات و الکتریکال (علیجانی) 10نفر
11-تعداد نفرات11
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات8
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات3
نیروهایپیمانی
14-شغلپیمانکار مجری پوشش ضد حریق بتا
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارادامه عملیات پاشش پوشش ضد حریق درطبقه نهم تراز 41.99+ توسط پیمانکار مجری شرکت بتا
2- شرح کارپیاده سازی نقاط وال پست در ترازهای 33.35+ توسط پیمانکار نقشه برداری
3- شرح کارادامه عملیات جوشکاری (فول جوش) المان های فلزی زیرسازی های فوقانی ویندووال در تراز 33.35+ و تراز 37.67+توسط پیمانکار مجری نما
4- شرح کارجابجایی و انتقال ابزار آلات (استند و تخته زیرپایی) در طبقات هفتم و هشتم توسط پیمانکار مجری نما
5- شرح کارادامه عملیات نصب وال پست طبقه ششم و چهارم در تراز 29.03+ و تراز 20.39+ توسط پیمانکار مجری صادقی
6- شرح کارادامه عملیات آماده سازی آهن آلات (پلیت) زیرسازی نما توسط پیمانکار مجری نما
7- شرح کاراپراتوری آسانسور کارگاهی و ریگری تاورکرین توسط نیروی فورمن کارگاه
8- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار نقشه برداری جهت پیاده سازی نقاط
9- شرح کارنظافت طبقه هفتم، هشتم و نهم، جمع آوری نخاله های موجود در طبقات و هچنین نظافت سایت و دفاتر اداری توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت )
7-کمبود نیروی کارگری کارگاه
8- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.

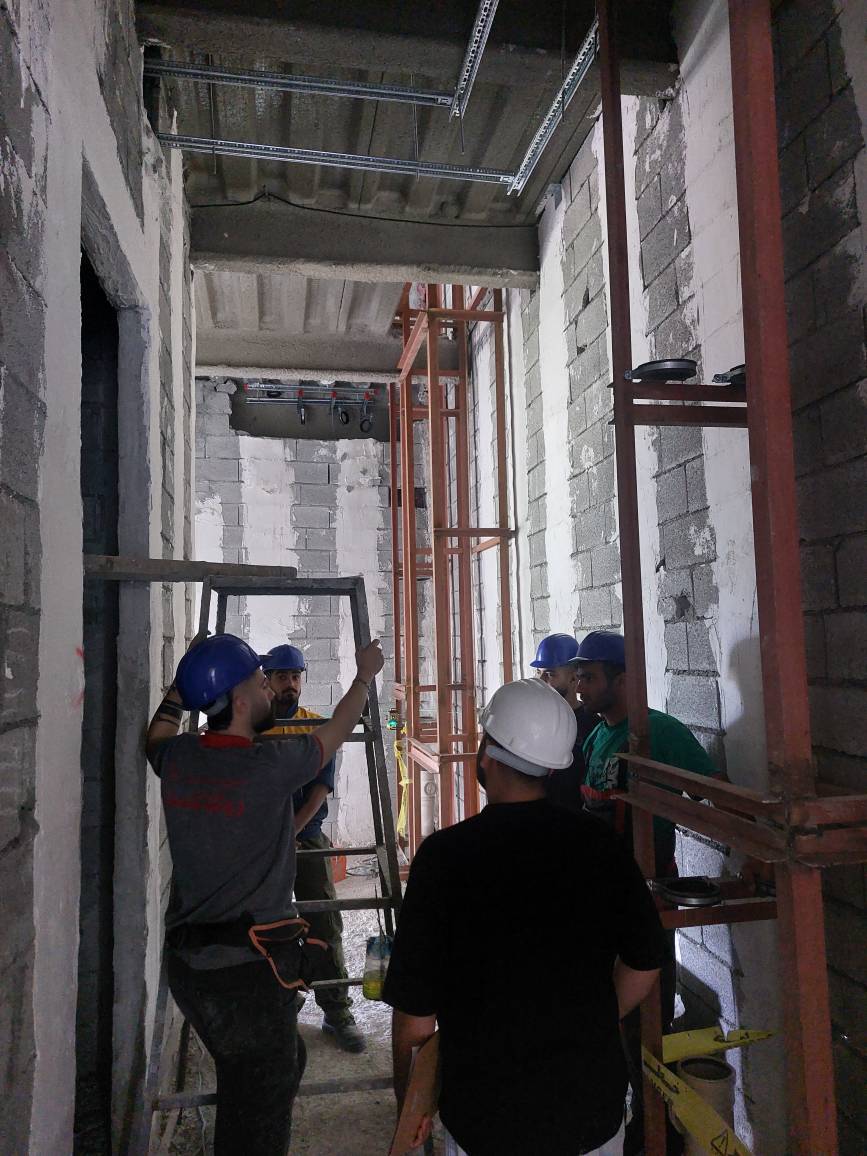

تصویر کارگاهتصویر کارگاه
