تاریخ1405.02.14
تهیه کننده:محمد زال نژاد
دمای فعلی12
وضعیت هواابری
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه - سرپرست pmo
2-تعداد نفرات2
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری - کارشناس تدارکات
5-تعداد نفرات4
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات2
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
10-تعداد نفرات9
نیروهایپیمانی
11-شغلپیمانکار مجری نما (شعاع)
11-تعداد نفرات9
نیروهایپیمانی
12-شغلپیمانکار مجری وال پست
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار مجری پوشش ضد حریق بتا
13-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحآب معدنی بزرگ
واحدباکس
مقدار20
2-شرحآب معدنی کوچک
واحدباکس
مقدار5
3-شرحلوازم تحریر
واحدعدد
مقدار5
شرح عملیات روز
1- شرح کارنظافت و جابجایی متریال پوشش مقاوم در برابر حریق (ترموگپ) جهت شروع عملیات پاشش درطبقه نهم تراز 41.99+ توسط پیمانکار مجری شرکت بتا
2- شرح کارآماده سازی بیس پلیت های موجود در انبار جهت نصب توسط پیمانکار مجری نما
3- شرح کارادامه عملیات جوشکاری (فول جوش) المان های فلزی زیرسازی های فوقانی ویندووال در طبقه دوم تراز 11.75+ توسط پیمانکار مجری نما
4- شرح کارتخریب بخشی از پوشش ضد حریق اجرا شده جهت نصب المان های فلزی زیرسازی های فوقانی ویندووال توسط پیمانکار مجری نما
5- شرح کاربراداشت نقشه ازبیلت زیرسازی ویندووال طبقه دوم توسط پیمانکار مجری نما
6- شرح کارپیاده سازی نقاط وال پست در طبقه ششم تراز 29.03+ و همچنین کنترل المان های فلزی ویندووال نما توسط پیمانکار نقشه برداری
7- شرح کارادامه عملیات جوشکاری و پلیت گذاری داکت های تاسیسات در ضلع غرب تراز 29.03+ توسط پیمانکار مجری علیجانی
8- شرح کارادامه عملیات شاسی کشی داکت های تاسیسات در تراز 29.03+ توسط پیمانکار مجری علیجانی
9- شرح کارادامه نصب شاسی های نگهدارنده لوله و اتصالات فاضلاب سقفی در تراز 11.75+ توسط پیمانکار مجری علیجانی
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت و مجری سقف عرشه فولادی و کامپوزیت)
7-کمبود نیروی کارگری کارگاه
8-عدم ارسال متریال ترموگپ توسط شرکت بتا
9- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.

مهمانان:
1-سرکار خانم فاندر (مهمان مدیریت محترم پروژه)
2-آقای پاشا(مهمان مدیریت محترم پروژه)
3-آقای شعبانی(مهمان مدیریت محترم پروژه)
4-خانم معینی(مهمان مدیریت محترم پروژه)

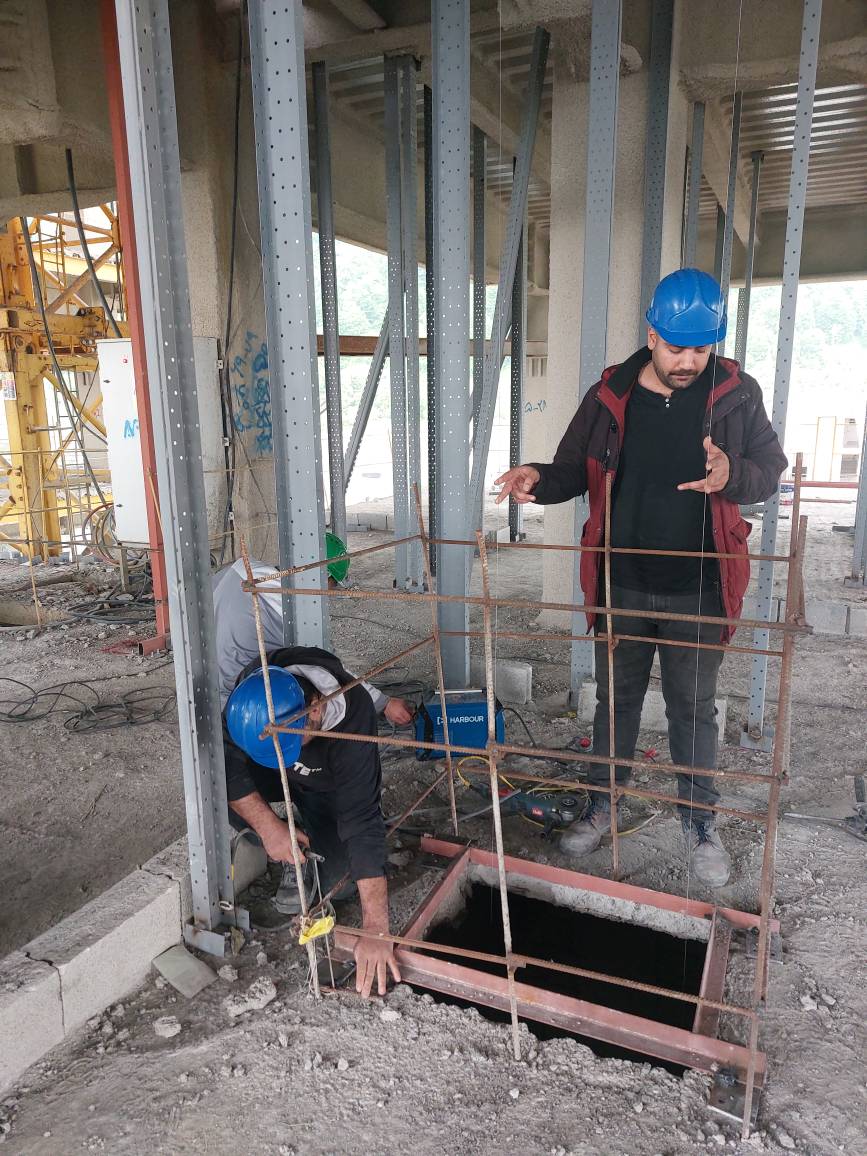

تصویر کارگاهتصویر کارگاه
