تاریخ1405.02.10
تهیه کننده:محمد زال نژاد
دمای فعلی10
وضعیت هواابری
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات5
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - کارشناس تدارکات - سرپرست ایمنی و بهداشت
4-تعداد نفرات3
نیروهایامانی
5-شغلخدمات - فورمن
5-تعداد نفرات2
نیروهایامانی
6-شغلکارگر
6-تعداد نفرات2
نیروهایپیمانی
7-شغلنیروی حراست
7-تعداد نفرات3
نیروهایپیمانی
8-شغلنماینده دستگاه نظارت
8-تعداد نفرات1
نیروهایپیمانی
9-شغلکارشناس نقشه برداری
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات7
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات6
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات7
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحآب آشامیدنی
واحدگالن 20 لیتری
مقدار11
2-شرحبنزین
واحدلیتر
مقدار20
شرح عملیات روز

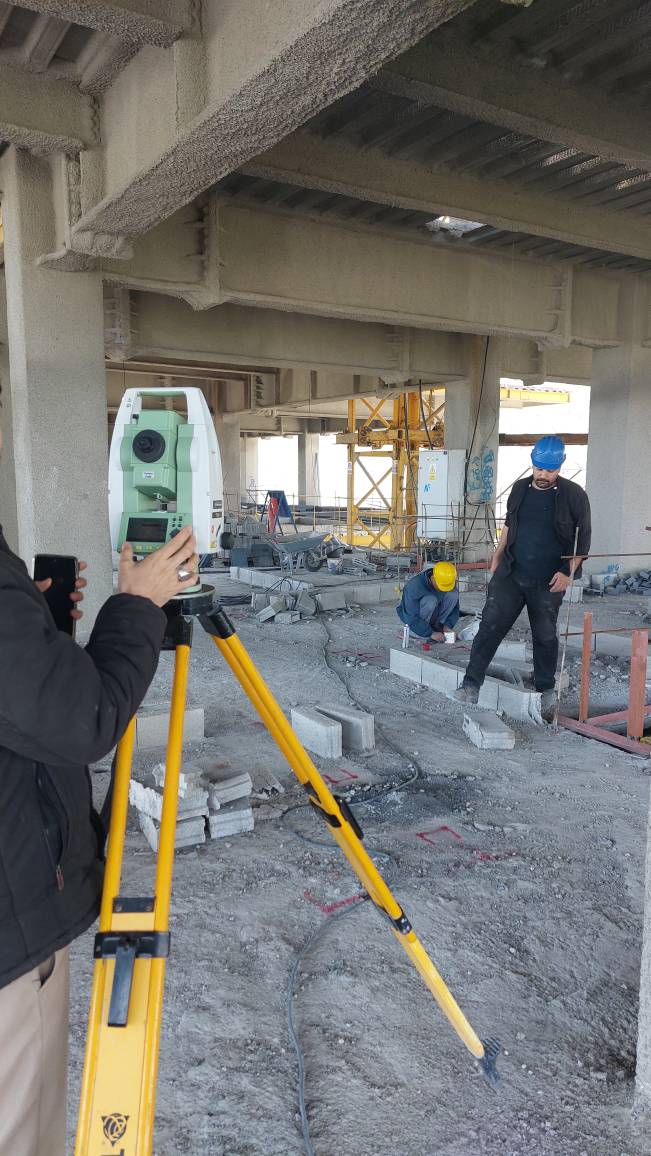

1- شرح کارپیاده سازی نقاط وال پست طبقه ششم تراز 29.03+ توسط پیمانکار نقشه برداری
2- شرح کارادامه نصب شاسی های نگهدارنده لوله و اتصالات فاضلاب سقفی در تراز 11.75+ توسط پیمانکار مجری علیجانی
3- شرح کارانتقال و جابجایی میلگرد های بستر وارده از روی بارانداز به داخل طبقه ششم توسط نیروی کارگری کارگاه
4- شرح کارادامه عملیات رنگ آمیزی (اجرای ضد زنگ)آهن آلات وال پست وارده توسط پیمانکار مجری صادقی
5- شرح کاریک نفر نیروی کارگری در اختیار نقشه بردار جهت پیاده سازی نقاط وال پست طبقات
6- شرح کارادامه عملیات نصب وال پست طبقه ششم تراز 29.03+ توسط پیمانکار مجری صادقی
7- شرح کارادامه عملیات نصب المان های فلزی زیرسازی ویندووال در بخش فوقانی، در ترازهای 29.03+ توسط پیمانکار مجری نما
8- شرح کارتخریب بخشی از دیوار های اجرا شده جهت نصب وال پست توسط پیمانکار مجری صادقی
9- شرح کارنصب اتصالات نگهدارنده لوله های تاسیسات مکانیکال(کرپی) بر روی شاسی های اجرا شده در تراز11.75+ و 16.07+ توسط پیمانکار مجری
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی پیمانکار دیوار چینی
7-کمبود نیروی کارگری کارگاه
8-عدم حضور نفرات اجرایی شرکت بتا
9-عدم ارسال متریال ترموگپ توسط شرکت بتا
10-عدم فعالیت نفرات مجری سقف عرشه فولادی و کامپوزیت
11- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.

تصویر کارگاهتصویر کارگاه
