تاریخ1405.02.08
تهیه کننده:محمد زال نژاد
دمای فعلی15
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات1
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست-کارشناس ایمنی و بهداشت - کارشناس مالی و اداری- کارشناس تدارکات
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارشناس نقشه برداری
7-تعداد نفرات1
نیروهایپیمانی
8-شغلکارگر
8-تعداد نفرات2
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات9
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات9
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحهیلتی تخریب زیمبرگ (تعمیر شده)
واحددستگاه
مقدار1
2-شرحپرینتر واحد اجرا
واحددستگاه
مقدار1
3-شرحاقلام مصرفی پیمانکارشعاع
شرح عملیات روز
1- شرح کارجابجایی و انتقال متریال تاسیسات مکانیکال به طبقات توسط پیمانکار مجری علیجانی
2- شرح کارادامه نصب شاسی های نگهدارنده لوله و اتصالات فاضلاب سقفی در تراز 11.75+ توسط پیمانکار مجری علیجانی
3- شرح کارانتقال ابزارآلات، چهارپایه و تخته زیرپایی به طبقات توسط پیمانکار مجری نما
4- شرح کارادامه عملیات جوشکاری (فول جوش) المان های فلزی زیرسازی های فوقانی ویندووال در طبقه دوم 11.75+ توسط پیمانکار مجری نما
5- شرح کارادامه عملیات شاسی کشی رایزرهای تاسیسات در طبقه پنجم تراز 24.71+ توسط پیمانکار مجری تاسیسات
6- شرح کارادامه عملیات نصب وال پست طبقه ششم تراز 29.03+ توسط پیمانکار مجری صادقی
7- شرح کارادامه عملیات نصب المان های فلزی زیرسازی ویندووال در بخش فوقانی، در ترازهای 29.03+ و 33.35+ توسط پیمانکار مجری نما
8- شرح کارتخریب بخشی از دیوار های اجرا شده جهت نصب وال پست توسط پیمانکار مجری صادقی
9- شرح کارپیاده سازی نقاط وال پست طبقات در تراز 29.03+ توسط پیمانکار نقشه برداری
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز دهم
4- عدم ارائه گزارش روزانه گروه پیمانکاران( آقای علی تقلیدی،پیمانکار نصب اسکلت ساتراپ و شرکت بتا)
5- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.
6-عدم حضور سرپرست کارگاه پیمانکاران( نصب اسکلت ساتراپ،گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
7-کمبود نیروی کارگری کارگاه
8-عدم حضور نفرات اجرایی شرکت بتا
9-عدم ارسال متریال ترموگپ توسط شرکت بتا
10-عدم فعالیت نفرات مجری سقف عرشه فولادی و کامپوزیت
11-عدم حضور نفرات اجرای پیمانکار تاسیسات
12-عدم حضور نفرات اجرایی پیمانکار دیوار چینی

مهمانان:
1-آقایان سبقتی و راجزی (مهمان مهندس اردم)
2- سرکار خانم صنعتگر و یزدانی (شرکت آبادگران)

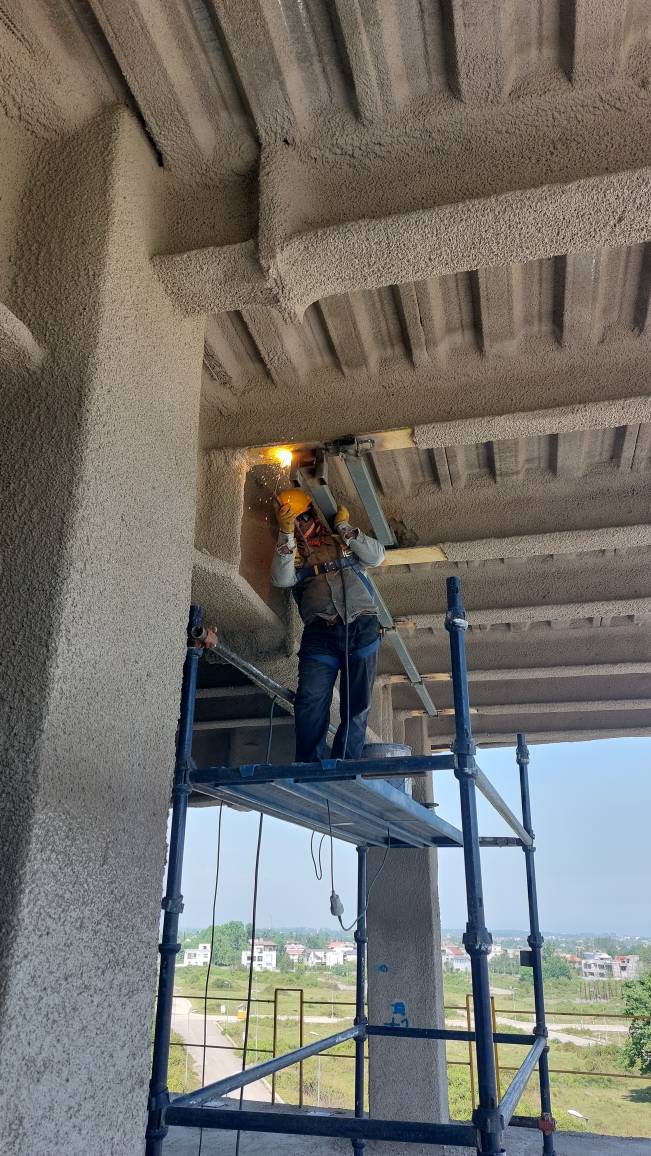

تصویر کارگاهتصویر کارگاه
