| تاریخ | 1405.02.07 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 11 |
| وضعیت هوا | ابری |
| نیروی انسانی | |
| 1-شغل | سرپرست رییس کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست pmo |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | مدیر فنی-کارشناس دفتر فنی |
| 3-تعداد نفرات | 6 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجرا |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | کارشناس ایمنی و بهداشت - کارشناس مالی و اداری- کارشناس تدارکات- مدیر انبار و حراست |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات -فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارشناس نقشه برداری |
| 7-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 8-شغل | کارگر |
| 8-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 9-شغل | نیروی حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | اپراتور تاورکرین |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | پیمانکار تاًسیسات و الکتریکال (علیجانی) |
| 11-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار مجری نما (شعاع) |
| 12-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار مجری وال پست |
| 13-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار دیوار چینی (پورمند) |
| 14-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 2-ماشین | تاور کرین |
| تعداد | 1 |
| 3-ماشین | آسانسور کارگاهی |
| تعداد | 1 |
| مصالح وارده به کارگاه | |

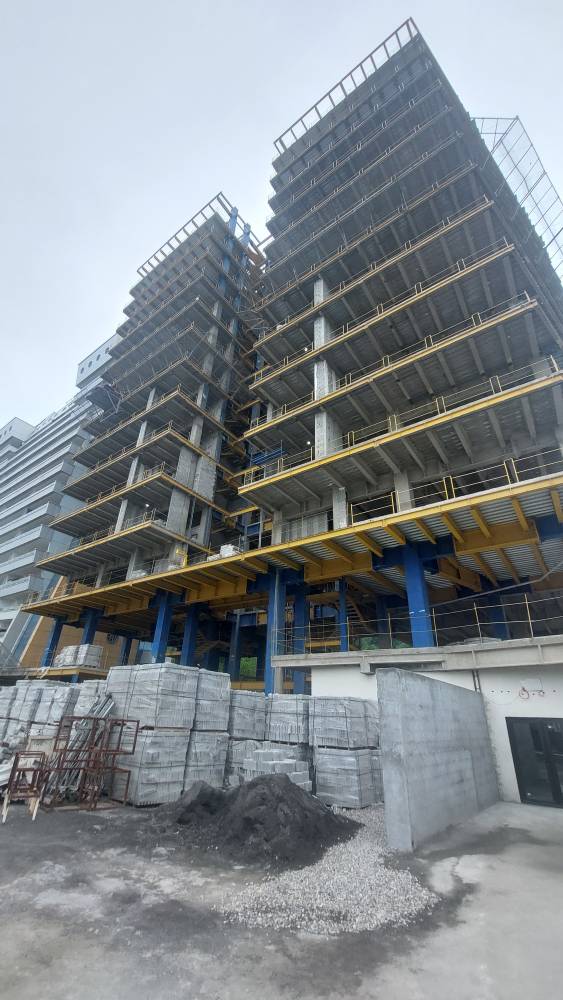

| شرح عملیات روز | |
| 1- شرح کار | تخریب بخشی از دیوار های اجرا شده جهت شاسی کشی رایزرهای تاسیسات طبقه سوم توسط نیروی کارگری کارگاه |
| 2- شرح کار | برشکاری آهن آلات سیفتی نت جهت اجرای زیرسازی نما توسط نیروی کارگری کارگاه |
| 3- شرح کار | ادامه عملیات نصب بیس پلیت های نما در طبقه ششم تراز 29.03+ توسط پیمانکار مجری نما |
| 4- شرح کار | ادامه عملیات جوشکاری (فول جوش) المان های فلزی زیرسازی های فوقانی ویندووال در طبقه دوم و سوم ترازهای 16.07+ و 11.75+ توسط پیمانکار مجری نما |
| 5- شرح کار | ادامه عملیات شاسی کشی رایزرهای تاسیسات در طبقه پنجم تراز 24.71+ توسط پیمانکار مجری تاسیسات |
| 6- شرح کار | ادامه عملیات نصب وال پست طبقه پنجم توسط پیمانکار مجری صادقی |
| 7- شرح کار | تحویل اجناس پوشفیت به پیمانکار جهت اجرا توسط پیمانکار مجری علیجانی |
| 8- شرح کار | تخریب بخشی از دیوار های اجرا شده جهت نصب وال پست توسط پیمانکار مجری صادقی |
| 9- شرح کار | پیاده سازی نقاط وال پست طبقات و همچنین پیاده سازی نقاط خط نما طبقه سوم تراز 16.07+ توسط پیمانکار نقشه برداری |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان: |
