تاریخ1405.02.06
تهیه کننده:محمد زال نژاد
دمای فعلی14
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیرفنی - کارشناس دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایپیمانی
5-شغلمالی - مدیر انبار و حراست - کارشناس تدارکات - سرپرست hse
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات2
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار تاسیسات الکتریکال و مکانیکال (علیجانی)
11-تعداد نفرات11
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات9
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست (صادقی)
13-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینآسانسور کارگاهی
تعداد1
3-ماشینتاورکرین
تعداد1
مصالح وارده به کارگاه
1-شرحکارتریج شارژ شده
واحددستگاه
مقدار1
شرح عملیات روز
1- شرح کارتخریب بخشی از دیوار های اجرا شده جهت شاسی کشی رایزرهای تاسیسات طبقه سوم توسط نیروی کارگری کارگاه
2- شرح کارنصب و راه اندازی تابلوهای برق طبقه پنجم توسط نیروی فورمن کارگاه
3- شرح کارادامه عملیات جمع آوری نخاله های ساختمانی پاکار توسط پیمانکار مجری نما
4- شرح کارادامه عملیات جوشکاری (فول جوش) المان های فلزی زیرسازی های فوقانی ویندووال در طبقه دوم و سوم ترازهای 16.07+ و 11.75+ توسط پیمانکار مجری نما
5- شرح کارادامه عملیات شاسی کشی رایزرهای تاسیسات در طبقه پنجم تراز 24.71+ توسط پیمانکار مجری تاسیسات
6- شرح کارادامه عملیات نصب وال پست طبقه چهارم توسط پیمانکار مجری صادقی
7- شرح کارجابجایی ابزارآلات (تخته زیرپایی و لوله داربست) جهت شروع عملیات لوله کشی توسط پیمانکار مجری علیجانی
8- شرح کارتخریب بخشی از دیوار های اجرا شده جهت نصب وال پست توسط پیمانکار مجری صادقی
9- شرح کارپیاده سازی نقاط وال پست طبقات توسط پیمانکار نقشه برداری
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم حضور نفرات اجرایی شرکت بتا
9-عدم ارسال متریال ترموگپ توسط شرکت بتا
10-عدم فعالیت نفرات مجری سقف عرشه فولادی و کامپوزیت
11-عدم حضور نفرات اجرای پیمانکار تاسیسات
12-عدم حضور نفرات اجرایی پیمانکار دیوار چینی
13-کمبود نیروی کارگری کارگاه
14- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.

خروج:
هیلتی تخریب بتن (زیمبرگ) 1 دستگاه

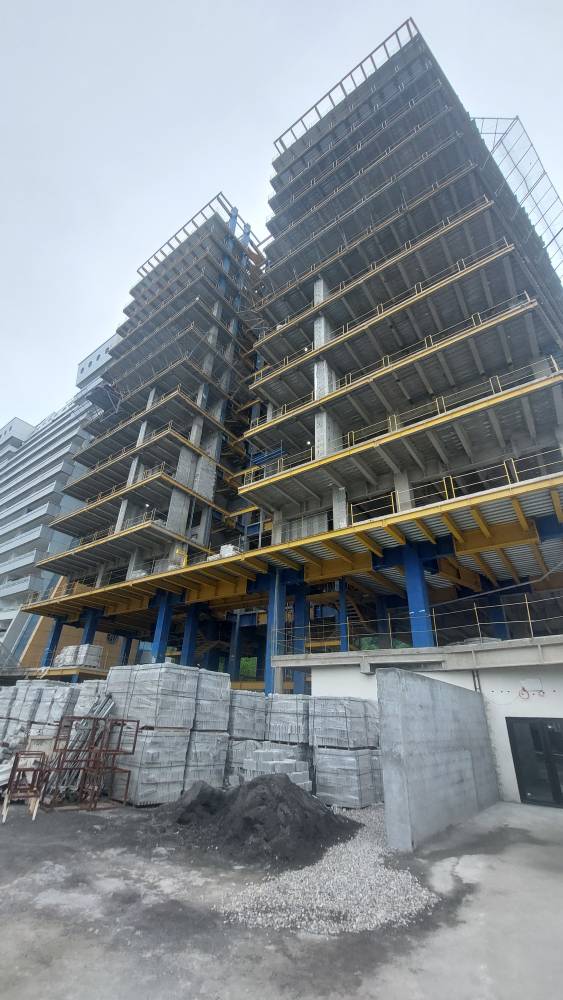

تصویر کارگاهتصویر کارگاه
