تاریخ1405.02.03
تهیه کننده:محمد زال نژاد
دمای فعلی10
وضعیت هواابری
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلکارشناس دفتر فنی
2-تعداد نفرات4
نیروهایامانی
3-شغلمدیر انبار و حراست
3-تعداد نفرات1
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات1
نیروهایامانی
5-شغلسرپرست ایمنی
5-تعداد نفرات1
نیروهایامانی
6-شغلکارشناس تدارکات
6-تعداد نفرات1
نیروهایامانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات1
نیروهایپیمانی
9-شغلنقشه بردار
9-تعداد نفرات1
نیروهایپیمانی
10-شغلنیروی حراست
10-تعداد نفرات3
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیماتکار مجری تاسیسات الکتریکال و مکانیکال
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار مجری نما
13-تعداد نفرات10
نیروهایپیمانی
ماشین آلات
1-ماشینتاورکرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری المان های فلزی زیرسازی فوقانی ویندووال در طبقه دوم تراز 11.75+ توسط پیمانکار مجری نما
2- شرح کارادامه عملیات نصب زیرسازی های فوقانی ویندووال در طبقه ششم توسط پیمانکار مجری نما
3- شرح کارادامه عملیات نصب بیس پلیت های نما در طبقه ششم تراز 29.03+ توسط پیمانکار مجری نما
4- شرح کارادامه عملیات شاسی کشی داکت های تاسیسات در طبقه پنجم تراز 24.71+ توسط پیمانکار مجری علیجانی
5- شرح کارادامه عملیات رنگ آمیزی آهن آلات مورد نیاز جهت شاسی کشی رایزرهای تاسیسات توسط پیمانکار مجری علیجانی
6- شرح کاربرداشت نقشه ازبیلت المان های فلزی زیرسازی نما در ترازهای 11.75+ و24.71+ توسط پیمانکار نقشه برداری
7- شرح کارنظافت سایت توسط نیروی کارگری کارگاه
8- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی کارگری کارگاه
9- شرح کارتخریب بخشی از دیوارهای اجرا شده جهت نصب وال پست توسط نیروی کارگری کارکاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم حضور نفرات اجرایی شرکت بتا
9-عدم ارسال متریال ترموگپ توسط شرکت بتا
10-عدم فعالیت نفرات مجری سقف عرشه فولادی و کامپوزیت
11-عدم حضور نفرات اجرای پیمانکار تاسیسات
12-عدم حضور نفرات اجرایی پیمانکار دیوار چینی
13-کمبود نیروی کارگری کارگاه
14- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.

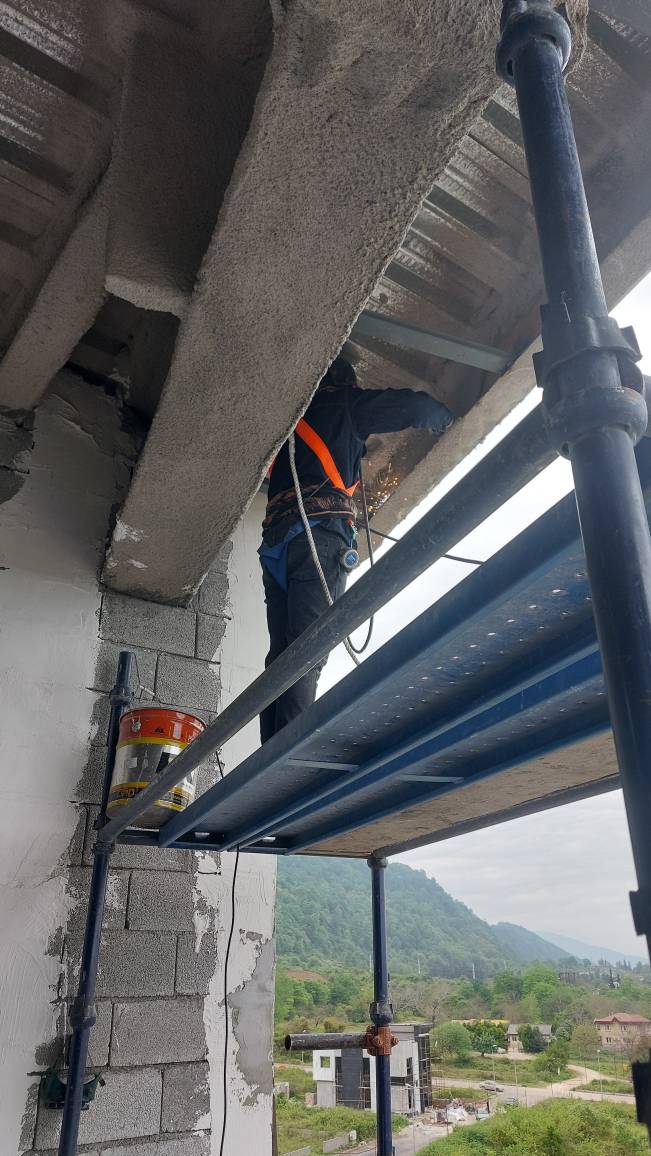

تصویر کارگاهتصویر کارگاه
