تاریخ1405.01.31
تهیه کننده:محمد زال نژاد
دمای فعلی9
وضعیت هواابری
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیرفنی - کارشناس فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی - مدیر انبار و حراست - کارشناس تدارکات - سرپرست hse
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلنقشه بردار
7-تعداد نفرات1
نیروهایپیمانی
8-شغلکارگر
8-تعداد نفرات1
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار مجری تاسیسات الکتریکال و مکانیکال
12-تعداد نفرات5
نیروهایپیمانی
13-شغلپیمانکار مجری نما (شرکت شعاع)
13-تعداد نفرات12
نیروهایپیمانی
14-شغلپیمانکار مجری وال پست (صادقی )
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینتاورکرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحضد زنگ طوسی
واحدکیلوگرم
مقدار60
2-شرحکپسول آتش نشانی شارژ شده
واحدعدد
مقدار6
شرح عملیات روز
1- شرح کارتخریب بخشی از پوشش ضد حریق اجراء شده طبقه پنجم جهت نصب زیرسازی های فوقانی ویندووال طبقه پنجم توسط پیمانکار مجری نما
2- شرح کارادامه عملیات نصب زیرسازی های فوقانی ویندووال در طبقه پنجم توسط پیمانکار مجری نما
3- شرح کارنظافت پلیت های موجود در انبار جهت رنگ آمیزی و نصب توسط پیمانکار مجری نما
4- شرح کارادامه عملیات اجرای کلاف و ستون گذاری رایزرهای تاسیسات الکتریکال و مکانیکال در تراز 37.67+ توسط پیمانکار علیجانی
5- شرح کارادامه عملیات شاسی کشی رایزرهای تاسیسات الکتریکال و مکانیکال در طبقه چهارم تراز 37.67+ توسط پیمانکار علیجانی
6- شرح کارادامه عملیات اجرای وال پست طبقات چهارم و پنجم توسط پیمانکار صادقی
7- شرح کارکنترل نشست سازه توسط پیمانکار نقشه برداری
8- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی کارگری کارگاه
9- شرح کارتخریب بخشی از دیوارهای اجراء شده طبقات جهت نصب وال پست توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم حضور نفرات اجرایی شرکت بتا
9-عدم ارسال متریال ترموگپ توسط شرکت بتا
10-عدم فعالیت نفرات مجری سقف عرشه فولادی و کامپوزیت
11-عدم حضور نفرات اجرای پیمانکار تاسیسات
12-عدم حضور نفرات اجرایی پیمانکار دیوار چینی
13-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقایان موتمنی و دریانی (سرویس کار دیزل ژنراتور)

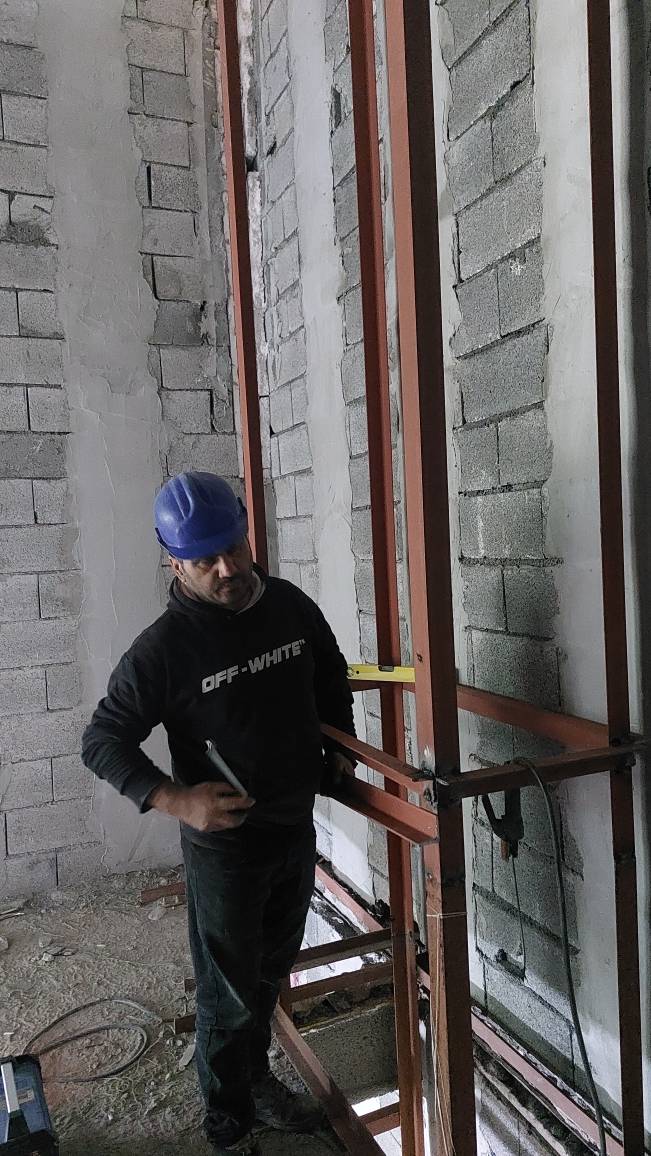

تصویر کارگاهتصویر کارگاه
