تاریخ1405.01.30
تهیه کننده:محمد زال نژاد
دمای فعلی15
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناس فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی - مدیر انبار و حراست - کارشناس تدارکات - سرپرست hse
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات1
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلنقشه بردار
9-تعداد نفرات1
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلکارشناس کنترل پروژه (مهندس علومی)
11-تعداد نفرات1
نیروهایپیمانی
12-شغلاپراتورتاورکرین
12-تعداد نفرات1
نیروهایپیمانی
13-شغلپیمانکار سقف عرشه فولادی و کامپوزیت 1نفر- پیمانکار مجری تاسیسات الکتریکال و مکانیکال 5نفر
13-تعداد نفرات6
نیروهایپیمانی
14-شغلپیمانکار مجری نما (شرکت شعاع) 10 نفر - پیمانکار مجری وال پست 3 نفر
14-تعداد نفرات13
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینآسانسور کارگاهی
تعداد1
3-ماشینتاورکرین
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارتخریب بخشی از پوشش ضد حریق اجراء شده طبقه پنجم جهت نصب زیرسازی های فوقانی ویندووال طبقه پنجم توسط پیمانکار مجری نما
2- شرح کارادامه عملیات نصب زیرسازی های فوقانی ویندووال در طبقه پنجم توسط پیمانکار مجری نما
3- شرح کارنظافت پلیت های موجود در انبار جهت رنگ آمیزی و نصب توسط پیمانکار مجری نما
4- شرح کارادامه عملیات اجرای کلاف و ستون گذاری رایزرهای تاسیسات الکتریکال و مکانیکال در طبقه ششم تراز 29.03+ توسط پیمانکار علیجانی
5- شرح کارادامه عملیات پلیت گذاری رایزرهای تاسیسات الکتریکال و مکانیکال در طبقه چهارم تراز 29.03+ توسط پیمانکار علیجانی
6- شرح کارادامه عملیات اجرای وال پست طبقات چهارم و پنجم توسط پیمانکار صادقی
7- شرح کارپیاده سازی نقاط وال پست های طبقه ششم توسط پیمانکار نقشه برداری
8- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی کارگری کارگاه
9- شرح کارتخریب بخشی از دیوارهای اجراء شده طبقات جهت نصب وال پست توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم حضور نفرات اجرایی شرکت بتا
9-عدم ارسال متریال ترموگپ توسط شرکت بتا
10-عدم فعالیت نفرات مجری سقف عرشه فولادی و کامپوزیت
11-عدم حضور نفرات اجرای پیمانکار تاسیسات
12-عدم حضور نفرات اجرایی پیمانکار دیوار چینی
13-کمبود نیروی کارگری کارگاه

مهمانان:
1-مهندس احمدی (تسویه حساب)

خروج:
دستگاه جوش گل میخ 1 دستگاه

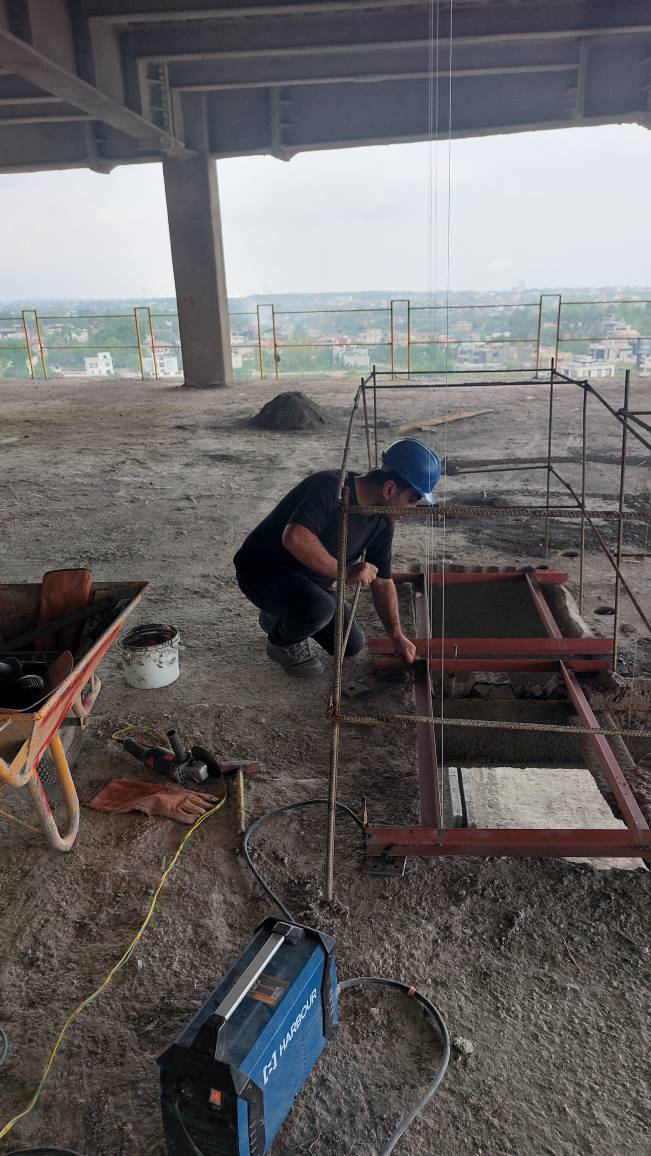

تصویر کارگاهتصویر کارگاه
