تاریخ1404.12.07
تهیه کننده:محمد زال نژاد
دمای فعلی8
وضعیت هوابارانی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست فنی - کارشناسان فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات
6-تعداد نفرات1
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 12نفر- پیمانکار مجری نما (شعاع) 8 نفر
12-تعداد نفرات25
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی
13-تعداد نفرات5
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحسرامیک کف به ابعاد 25*120
واحدبسته 5 عددی
مقدار50
2-شرحقرنیز
واحدشاخه 3 متری
مقدار40
3-شرحآب آشامیدنی
واحدگالن 20لیتری
مقدار10
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم توسط پیمانکار مجری نصب اسکلت
2- شرح کارنصب راه پله و تیرهای های فرعی فاز نهم اسکلت توسط پیمانکار نصاب اسکلت
3- شرح کارشروع عملیات اجرای زیرساخت تاسیسات مکانیکال(نصب لوله پوشفیت طبقه ) سوم در تراز 11.75+ توسط نیروی کارگری کارگاه
4- شرح کارپیاده سازی نقاط سردرب ورودی ضلع شمال و جنوب و پیاده سازی داکت های تاسیسات در تراز 2.65- توسط نیروی نقشه برداری کارگاه
5- شرح کارادامه عملیات ساخت و نصب شاسی داکت های تاسیسات از تراز 11.75+ الی 20.39+ توسط پیمانکار مجری علیجانی .
6- شرح کارادامه عملیات اجرای پوشش ضد حریق المان های فلزی سازه در تراز 41.99+ توسط پیمانکار مجری
7- شرح کارادامه عملیات زیرسازی و پاشش پرایمر المان های فلزی سازه در تراز 46.31+ جهت اجرای پوشش ضد حریق
8- شرح کارادامه عملیات ساخت و نصب کلاف داکت های تاسیسات از تراز 11.75+ توسط پیمانکار مجری علیجانی .
9- شرح کارریگری تاورکرین و اپراتوری آسانسور کارگاهی توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
9- اتمام ملات اجرای وال مش جهت تکمیل تراز 24.71+
10-توقف عملیات اجرایی به دلیل بارندگی شدید

مهمانان:
1-آقای مهندس کشورپژو (مهمان مهندس احمدی)

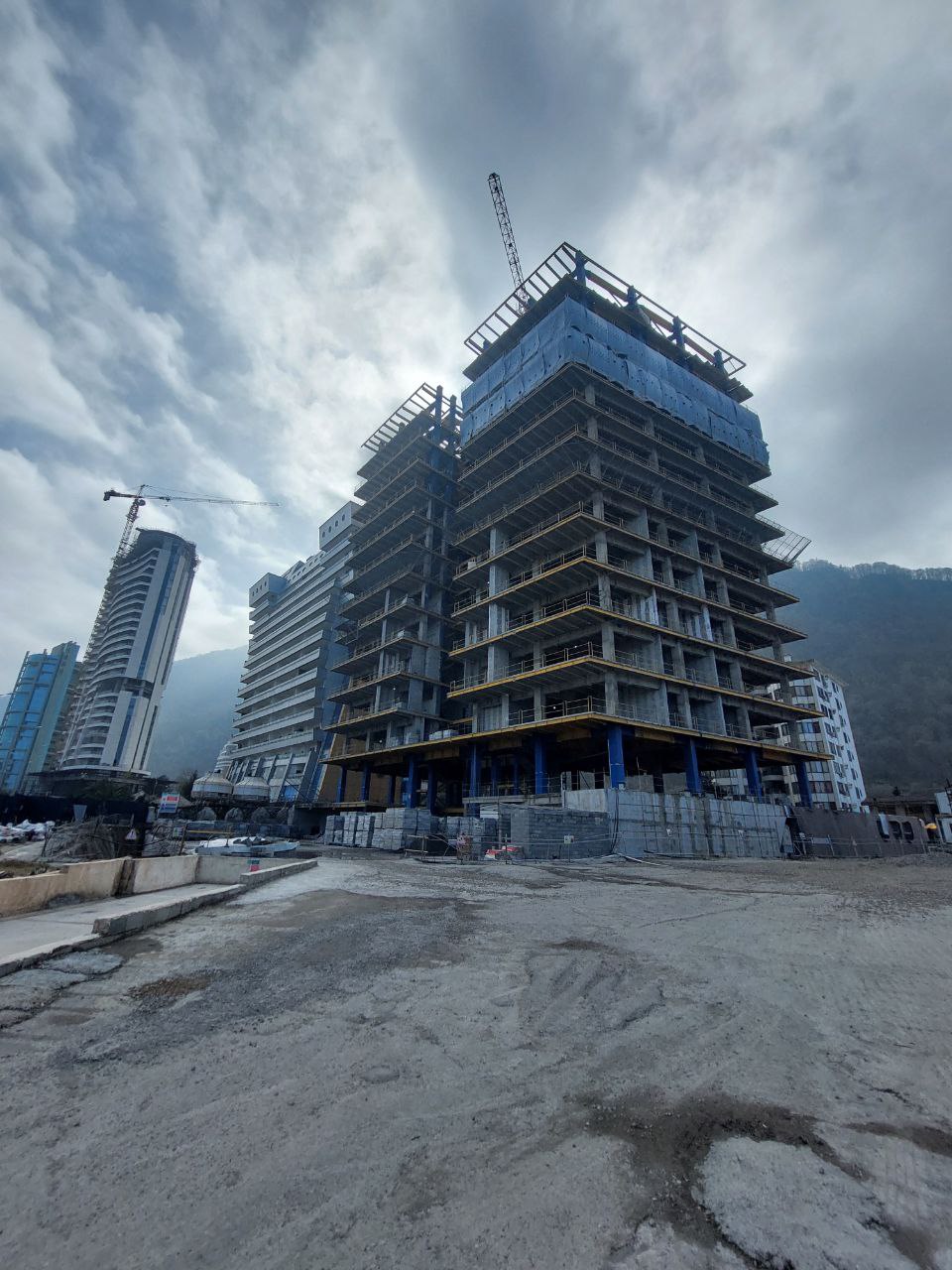

تصویر کارگاهتصویر کارگاه
