تاریخ1404.12.06
تهیه کننده:محمد زال نژاد
دمای فعلی19
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت محترم پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات7
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق
12-تعداد نفرات6
نیروهایپیمانی
13-شغلپیمانکار اجرای تاسیسات الکتریکال و مکانیکال 12نفر- پیمانکار مجری نما(شرکت شعاع) 9نفر
13-تعداد نفرات21
نیروهایپیمانی
14-شغلپیمانکار مجری سقف عرشه فولادی و کامپوزیت
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحرنگ
واحدسطل
مقدار4
2-شرحپلیت اسپلایس
واحدعدد
مقدار21
3-شرحپشم سنگ تخته ای
واحدبسته
مقدار15
4-شرحضد زنگ طوسی
واحدکیلوگرم
مقدار25
5-شرحچسب برق
واحدعدد
مقدار20
6-شرحاسپری رنگ
واحدعدد
مقدار5
7-شرحضد زنگ طوسی
واحدکیلوگرم
مقدار100
8-شرحمغزی شیرآلات
واحدعدد
مقدار3
9-شرحاستراکچر وال هنگ
واحدعدد
مقدار1
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم توسط پیمانکار مجری نصب اسکلت
2- شرح کارادامه عملیات تاچ آپ محل جوش ستون به ستون توسط نیروی پیمانکار نصب اسکلت
3- شرح کارشروع عملیات اجرای زیرساخت تاسیسات مکانیکال(نصب لوله پوشفیت طبقه ) سوم در تراز 11.75+ توسط نیروی کارگری کارگاه
4- شرح کارترسیم نقشه ازبیلت شاقولی ستون های فاز هشتم سازه و ترسیم نقشه ازبیلت سقف کامپوزیت تراز 50.63+ توسط نیروی نقشه برداری کارگاه
5- شرح کاربرچیدن بخشی از داربست اجرا شده ضلع غرب جهت اجرای سپتیک فاضلاب توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات اجرای پوشش ضد حریق المان های فلزی سازه در تراز 41.99+ توسط پیمانکار مجری
7- شرح کارادامه عملیات زیرسازی و پاشش پرایمر المان های فلزی سازه در تراز 46.31+ جهت اجرای پوشش ضد حریق
8- شرح کارادامه عملیات ساخت و نصب کلاف داکت های تاسیسات از تراز 11.75+ الی 41.99+ توسط پیمانکار مجری علیجانی .
9- شرح کارریگری تاورکرین و اپراتوری آسانسور کارگاهی توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
9- اتمام ملات اجرای وال مش جهت تکمیل تراز 24.71+
10-توقف عملیات اجرایی به دلیل بارندگی شدید

مهمانان:
1-آقای مهندس حسن زاده (مهمان مهندس قلی نژاد)
2-آقای مهندس مردانی (مهمان مهندس قلی نژاد )

خروج:
هیلتی کوچک 1 دستگاه

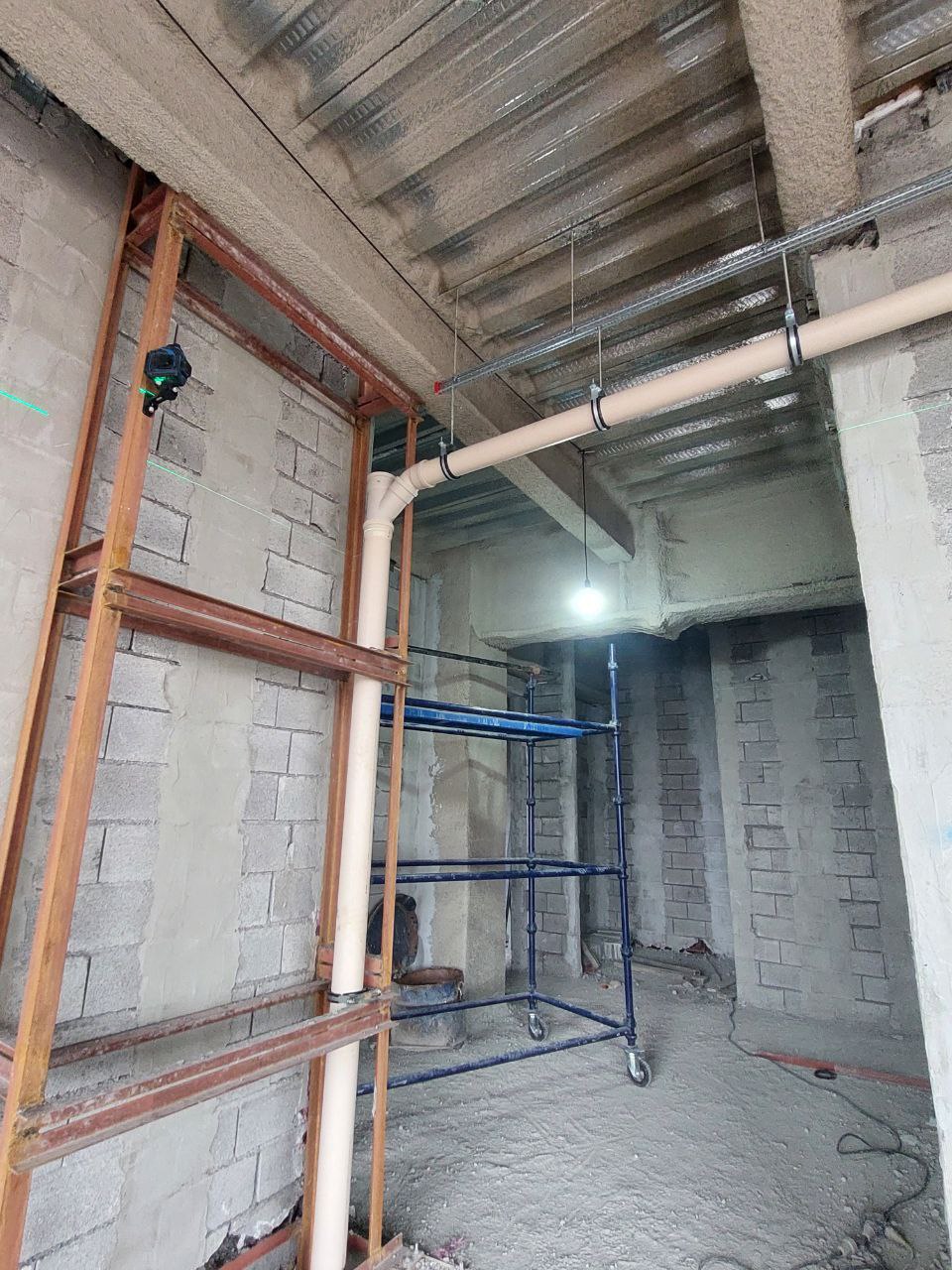

تصویر کارگاهتصویر کارگاه
