تاریخ1404.12.03
تهیه کننده:محمد زال نژاد
دمای فعلی22
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات7
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 11نفر- پیمانکار مجری نما (شعاع) 6 نفر
12-تعداد نفرات22
نیروهایپیمانی
13-شغلپیمانکار مجری دیوارچینی(پورمند) 1 نفر- پیمانکار مجری سقف عرشه فولادی 6نفر
13-تعداد نفرات7
نیروهایپیمانی
14-شغلپیمانکار تامین کننده ماشین آلات (محمودی)
14-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینبیل تراکتوری
تعداد1
5-ماشینتراکتور حمل بار
تعداد1
6-ماشیننیسان حمل بار
تعداد1
مصالح وارده به کارگاه
1-شرحسنگ بیس
واحدکیلوگرم
مقدار19000
2-شرحخودکار آبی
واحدبسته
مقدار4
3-شرحخودکار
واحدعدد
مقدار3
4-شرحکلاه ایمنی
واحدعدد
مقدار3
5-شرحکاغذ a4
واحدبسته
مقدار5
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم توسط پیمانکار مجری نصب اسکلت
2- شرح کارآماده سازی جوش ستون به ستون جهت انجام تست التراسونیک توسط پیمانکار مجری نصب اسکلت
3- شرح کارادامه عملیات پیچ ریزی و ایمپکت قطعات اسکلت در فاز هشتم اسکلت توسط پیمانکار مجری
4- شرح کارادامه عملیات جانمایی و نصب بیس پلیت های نما در تراز 33.35+ توسط پیمانکار مجری نما
5- شرح کارادامه عملیات اجرای ورق عرشه فولادی تراز 54.95+ توسط پیمانکار مجری سقف عرشه
6- شرح کارادامه عملیات اجرای پوشش ضد حریق المان های فلزی سازه در تراز 41.99+ توسط پیمانکار مجری
7- شرح کارادامه عملیات زیرسازی المان های فلزی سازه در تراز 46.31+ جهت اجرای پوشش ضد حریق
8- شرح کارادامه عملیات ساخت و نصب کلاف داکت های تاسیسات از تراز 11.75+ الی 41.99+ توسط پیمانکار مجری علیجانی .
9- شرح کارریگری تاورکرین و اپراتوری آسانسور کارگاهی توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت اسپلایس توسط شرکت ساتراپ
9- اتمام ملات اجرای وال مش جهت تکمیل تراز 24.71+

مهمانان:
1-آقای علیزاده (مهمان مهندس محبعلی زاده شعاع)
2-آقای کیا لاشکی (پیمانکار )
3-آقای صادقی (مهمان مهندس گلمکانی)

خروج:
گازوئیل (جهت آزمایش) 3 لیتر

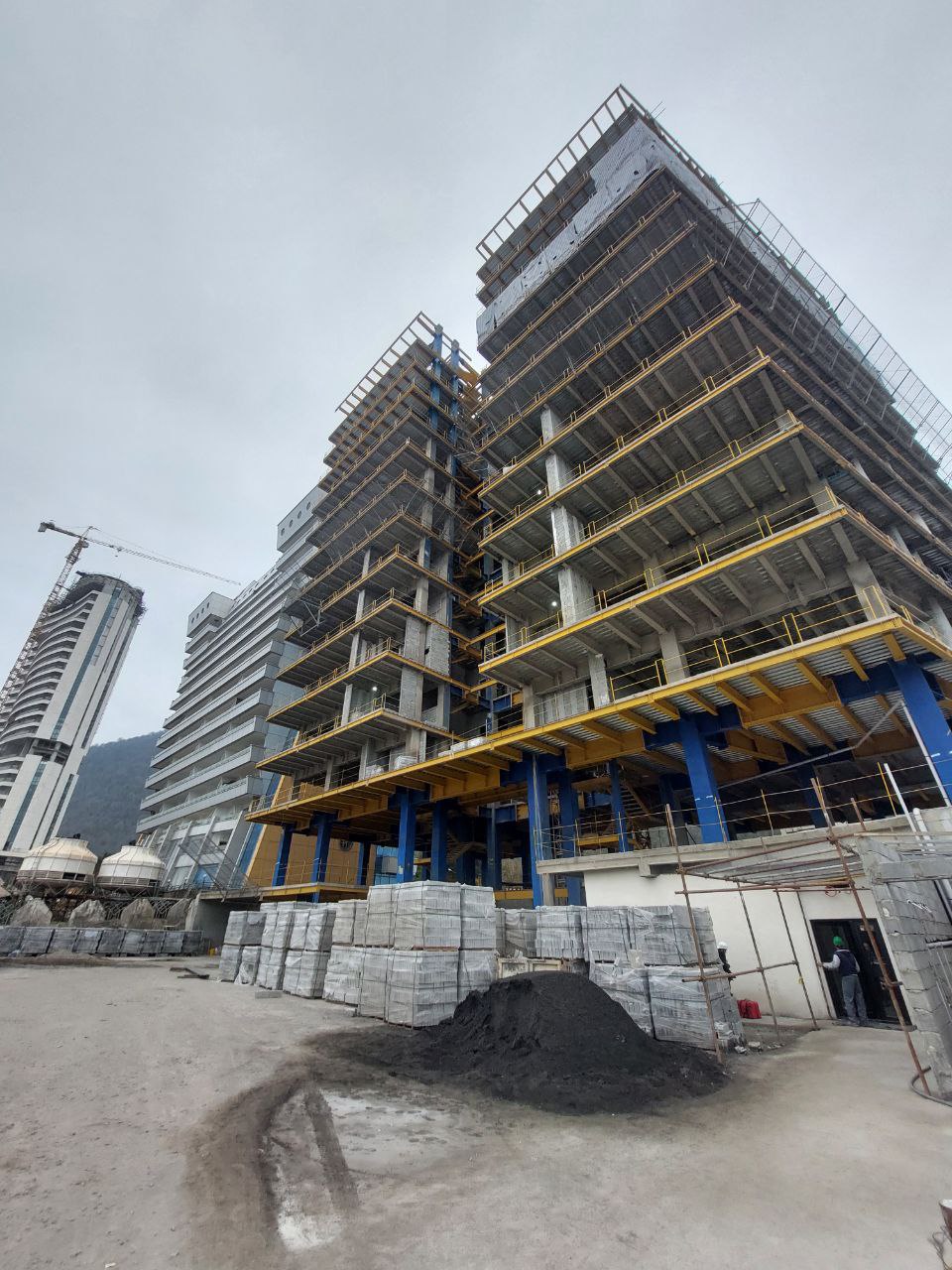

تصویر کارگاهتصویر کارگاه
