تاریخ1404.12.02
تهیه کننده:محمد زال نژاد
دمای فعلی21
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات7
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایامانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 6نفر- پیمانکار مجری نما (شعاع) 5 نفر
12-تعداد نفرات16
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی4 نفر- پیمانکار دیوارچینی پورمند 3نفر
13-تعداد نفرات7
نیروهایپیمانی
14-شغلپیمانکار تامین کننده ماشین آلات (محمودی)
14-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینبیل تراکتوری
تعداد1
5-ماشینتراکتور حمل بار
تعداد1
6-ماشیننیسان حمل بار
تعداد1
مصالح وارده به کارگاه
1-شرحزنجیر چرخ(مزدا)
واحدعدد
مقدار1
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم توسط پیمانکار مجری نصب اسکلت
2- شرح کارآماده سازی جوش ستون به ستون جهت انجام تست التراسونیک توسط پیمانکار مجری نصب اسکلت
3- شرح کارادامه عملیات پیچ ریزی و ایمپکت قطعات اسکلت در فاز هشتم اسکلت توسط پیمانکار مجری
4- شرح کارادامه عملیات جانمایی و نصب بیس پلیت های نما در تراز 29.03+ توسط پیمانکار مجری نما
5- شرح کارادامه عملیات اجرای ورق عرشه فولادی تراز 54.95+ توسط پیمانکار مجری سقف عرشه
6- شرح کارادامه عملیات اجرای پوشش ضد حریق المان های فلزی سازه در تراز 41.99+ توسط پیمانکار مجری
7- شرح کارادامه عملیات زیرسازی المان های فلزی سازه در تراز 46.31+ جهت اجرای پوشش ضد حریق
8- شرح کارادامه عملیات ساخت و نصب کلاف داکت های تاسیسات از تراز 11.75+ الی 41.99+ توسط پیمانکار مجری علیجانی .
9- شرح کارادامه عملیات دیوارچینی طبقه دوم تراز 11.75+ توسط پیمانکار مجری پورمند
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت اسپلایس توسط شرکت ساتراپ
9- عملیات اجرای به دلیل عدم صدور مجوز کار در ایام تعطیل از سوی شهرک نمک آبرود متوقف گردید.

مهمانان:
1- مهدی اسماعیلی (مهمان مهندس محبعلی زاده)

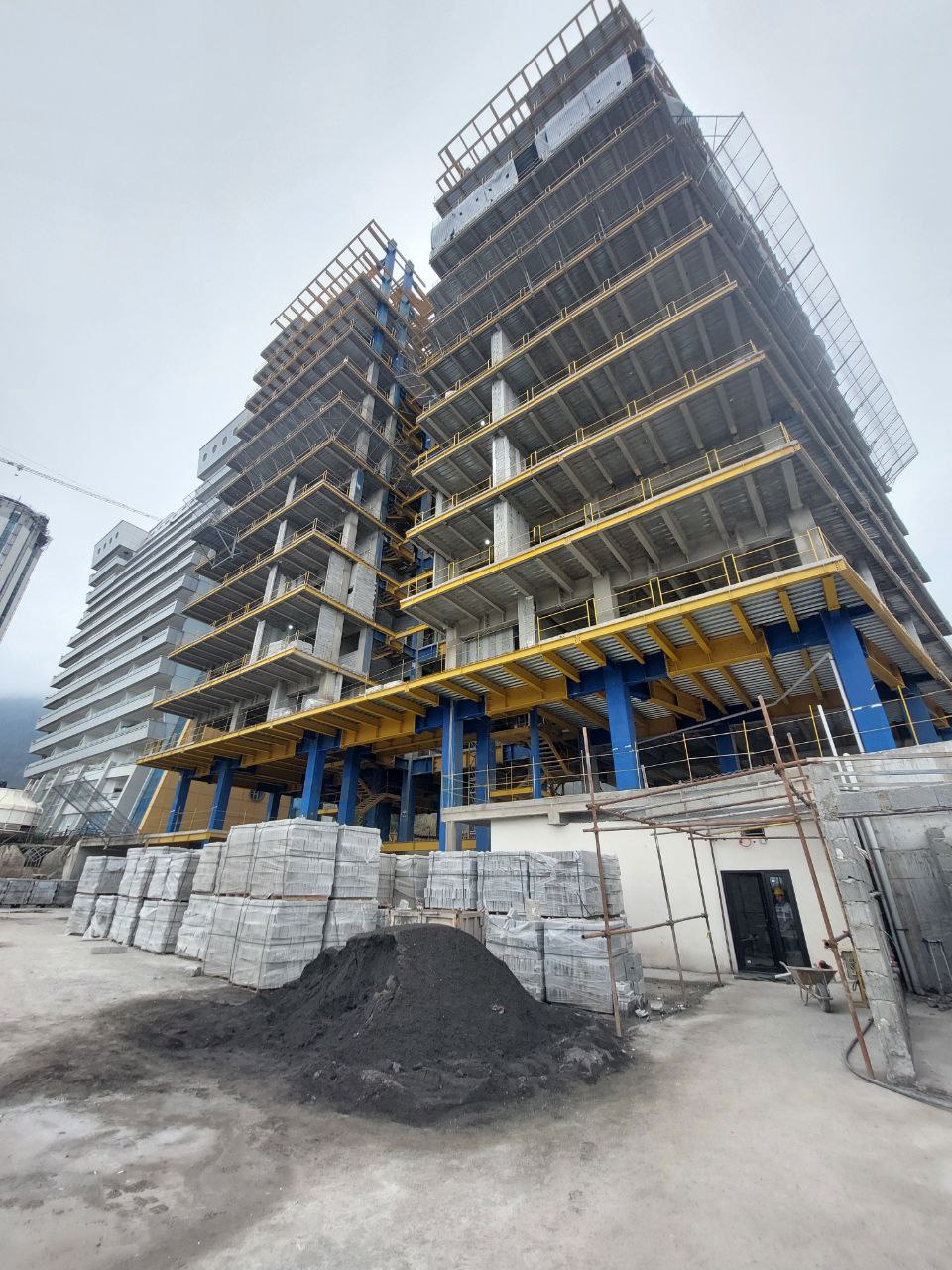

تصویر کارگاهتصویر کارگاه
