| تاریخ | 1404.12.27 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 20 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | مدیریت پروژه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست کارگاه-سرپرست PMO |
| 2-تعداد نفرات | 2 |
| نیروهای | امانی |
| 3-شغل | مدیر فنی- سرپرست فنی - کارشناسان فنی |
| 3-تعداد نفرات | 6 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | مالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 11 |
| نیروهای | امانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت5نفر |
| 11-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 11نفر- پیمانکار مجری نما (شعاع) 7 نفر |
| 12-تعداد نفرات | 23 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار مجری دیوارچینی(پورمند) |
| 13-تعداد نفرات | 11 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار مجری سقف عرشه فولادی و کامپوزیت |
| 14-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | آسانسور کارگاهی |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | بلوک سیمانی 10*20*40 |
| واحد | عدد |
| مقدار | 3564 |
| 2-شرح | ماسه 04 |
| واحد | کیلوگرم |
| مقدار | 16780 |
| شرح عملیات روز | |
| 1- شرح کار | آماده سازی محل اتصال ستون به ستون در فاز هشتم به نهم جهت انجام تست جوش التراسونیک |
| 2- شرح کار | ساخت، جانمایی و نصب زیرسازی فوقانی ویندووال در تراز 11.75+ توسط پیمانکار مجری نما |
| 3- شرح کار | ادامه عملیات زیرسازی و شروع عملیات پاشش ترموگپ برروی المان های فلزی در تراز 41.99+ و آماده سازی طبقه دهم توسط پیمانکار |
| 4- شرح کار | ادامه عملیات ساخت و نصب کلاف داکت های تاسیسات از تراز 11.75+ الی 37.67+ توسط پیمانکار مجری تاسیسات |
| 5- شرح کار | برشکاری ورق های عرشه و آماده سازی کلیه داکت های تاسیسات الکتریکال و مکانیکال تراز 11.75+ توسط پیمانکار مجری تاسیسات |
| 6- شرح کار | ادامه عملیات دیوارچینی تراز 24.71+ و اجرای وال مش24.71+ توسط پیمانکارمجری پورمند |
| 7- شرح کار | ادامه عملیات جوشکاری و نصب نبشی های پانچ (براکت های نگهدارنده دیوار) تراز 20.39+ توسط نیروی کارگری کارگاه |
| 8- شرح کار | شارژ گازوئیل دیزل ژنراتور، ساخت سایبان محافظ فن موتور قلاب، جابجای برق دستگاه پاشش و تقسیم برق مصرفی دستگاه یو پی اس توسط نیروی فورمن کارگاه |
| 9- شرح کار | ریگری تاورکرین و آسانسور کارگاهی توسط نیروی کارگری کارگاه |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان: |

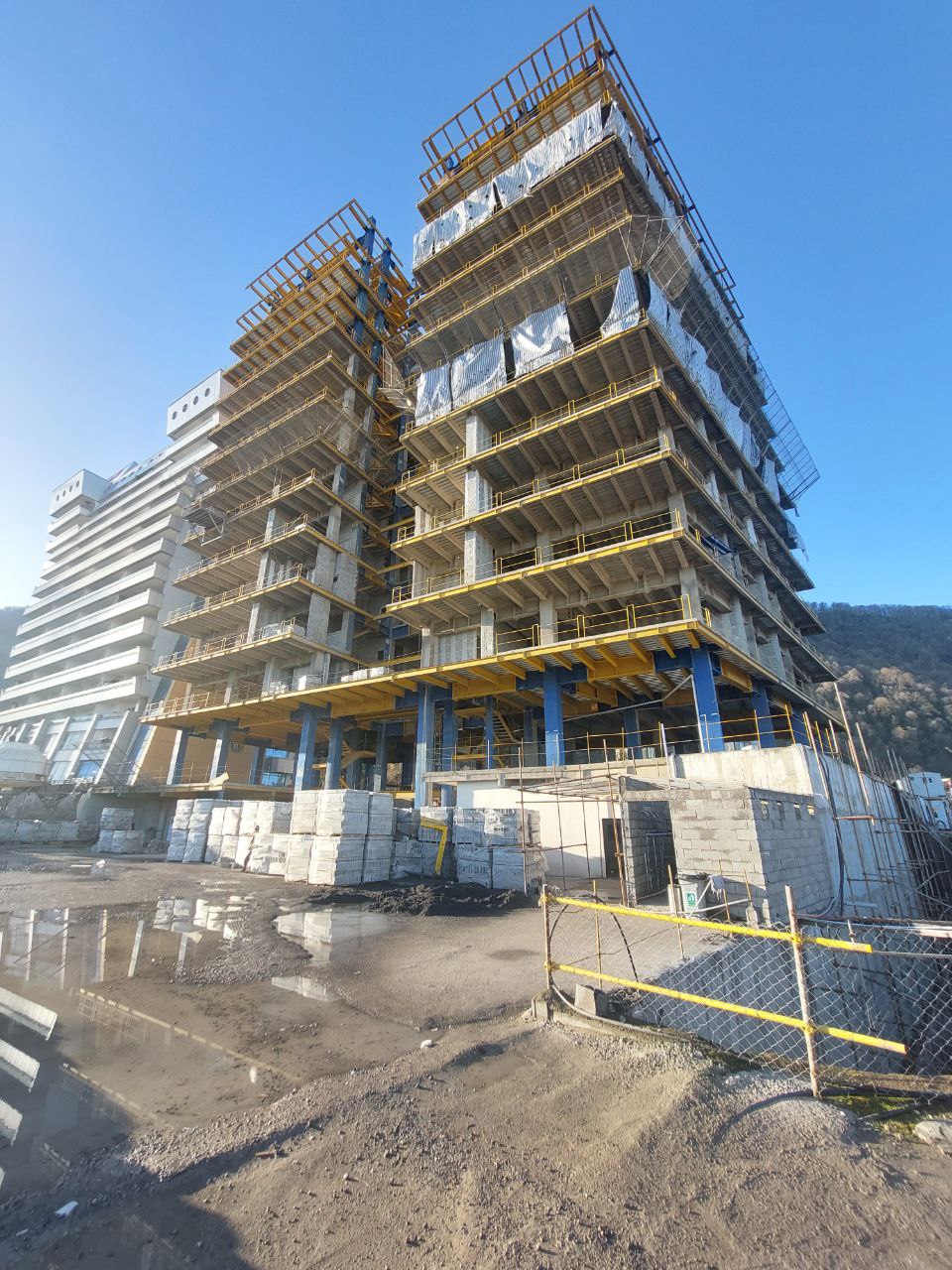

| تصویر کارگاه | ![]() |
