تاریخ1404.11.30
تهیه کننده:محمد زال نژاد
دمای فعلی21
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست فنی - کارشناسان فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلنیروی تدارکات -سرپرست HSE
5-تعداد نفرات2
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایپیمانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 6نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 6نفر- پیمانکار مجری نما (شعاع) 4 نفر
12-تعداد نفرات16
نیروهایپیمانی
13-شغلپیمانکار مجری دیوارچینی(پورمند)
13-تعداد نفرات10
نیروهایپیمانی
14-شغلپیمانکار مجری سقف عرشه فولادی(
14-تعداد نفرات5
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحبیس پلیت (پیمانکار علیجانی)
واحدعدد
مقدار156
2-شرحفلاسک چای تعمیر شده
واحدعدد
مقدار2
3-شرحنبشی سایز 3 (شرکت شعاع)
واحدشاخه 6متری
مقدار17
شرح عملیات روز
1- شرح کارآماده سازی محل اتصال ستون به ستون در فاز ششم به هفتم جهت انجام تست جوش التراسونیک
2- شرح کارجانمایی و نصب بیس پلیت هاب نما در طبقه ششم توسط پیمانکار مجری نما
3- شرح کارشروع عملیات زیرسازی المان های فلزی تراز 46.31+ جهت اجرای پوشش مقاوم در برابر حریق و عملیات پاشش ترموگپ برروی المان های فلزی در تراز 41.99+ توسط پیمانکار
4- شرح کارادامه عملیات ساخت و نصب کلاف داکت های تاسیسات از تراز 1.67+توسط پیمانکار مجری تاسیسات
5- شرح کاربرشکاری ورق های عرشه و آماده سازی کلیه داکت های تاسیسات الکتریکال و مکانیکال تراز 29.03+ توسط پیمانکار مجری تاسیسات
6- شرح کارادامه عملیات دیوارچینی تراز 24.71+ و اجرای وال مش24.71+ توسط پیمانکارمجری پورمند
7- شرح کارادامه عملیات جوشکاری و نصب نبشی های پانچ (براکت های نگهدارنده دیوار) تراز 20.39+ توسط نیروی کارگری کارگاه
8- شرح کارادامه عملیات شن ریزی و بتن ریزی کف کارگاه شاپ موقت تراز 7.30- توسط نیروی کارگری کارگاه
9- شرح کارریگری تاورکرین و آسانسور کارگاهی توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت اسپلایس توسط شرکت ساتراپ

مهمانان:
1-آقای سرابی (شرکت در مناقصه ایزوگام کاری)
2-آقای فنایی (مهمان مهندس قلی نژاد)
3-آقای محسنی (شرکت در مناقصه حفاری چاه)

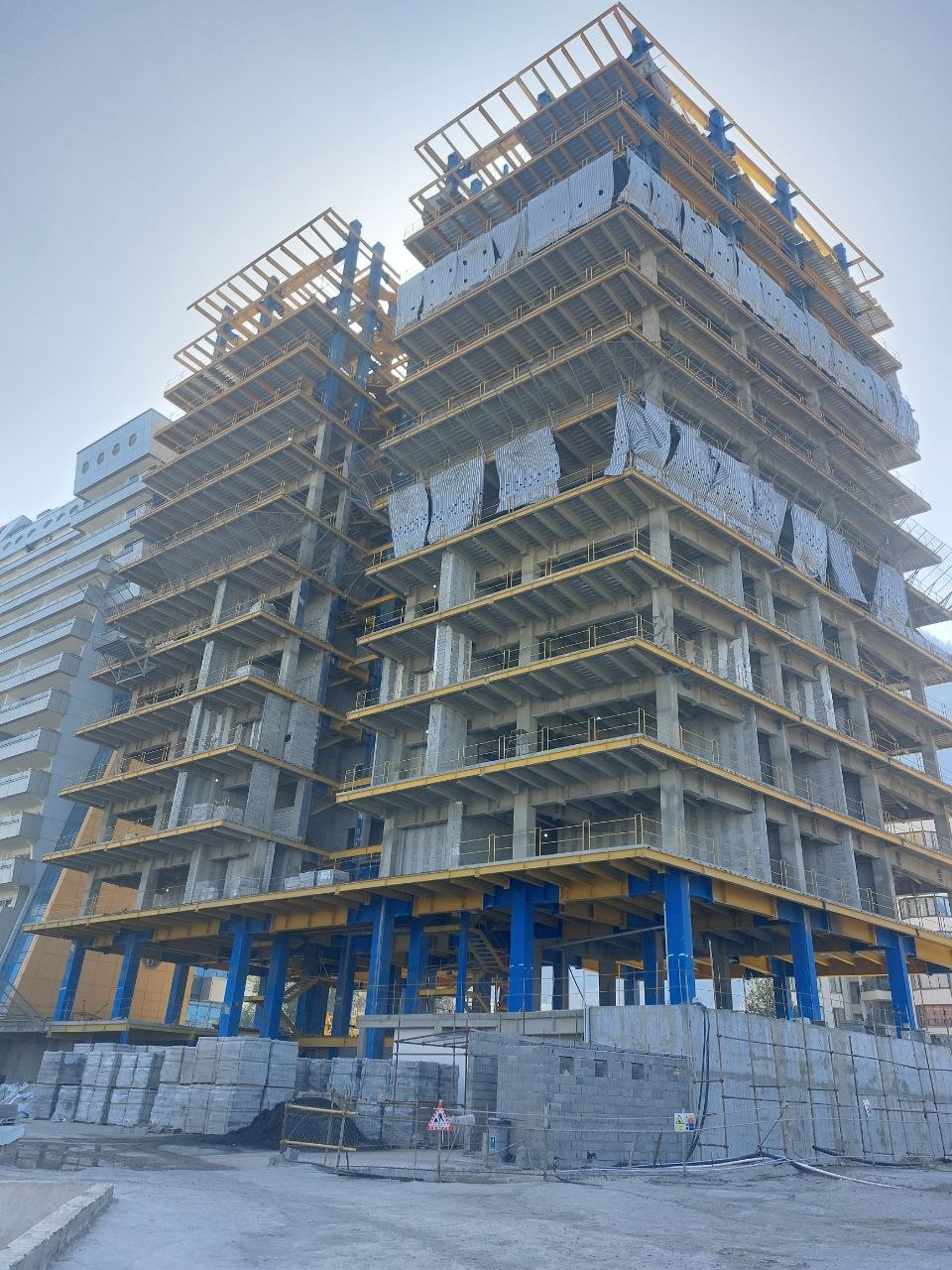

تصویر کارگاهتصویر کارگاه
