تاریخ1404.11.28
تهیه کننده:محمد زال نژاد
دمای فعلی19
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت محترم پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست فنی - کارشناسان فنی- مدیر کنترل پروژه (مهندس علومی )
3-تعداد نفرات7
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 7نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 8نفر- پیمانکار مجری نما (شعاع) 7 نفر
12-تعداد نفرات22
نیروهایپیمانی
13-شغلپیمانکار مجری دیوارچینی(پورمند)
13-تعداد نفرات12
نیروهایپیمانی
14-شغلپیمانکار مجری سقف عرشه فولادی و کامپوزیت
14-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحسنگ بیس
واحدکیلوگرم
مقدار18620
2-شرحآب آشامیدنی
واحدگالن
مقدار9
3-شرحچسب دو طرفه
واحدرول
مقدار1
4-شرحبلوک سبک
واحدپالت
مقدار18
5-شرحکلاه ایمنی
واحدعدد
مقدار7
شرح عملیات روز
1- شرح کارآماده سازی محل اتصال ستون به ستون در فاز هشتم به نهم جهت انجام تست جوش التراسونیک
2- شرح کارساخت، جانمایی و نصب زیرسازی فوقانی ویندووال در تراز 11.75+ توسط پیمانکار مجری نما
3- شرح کارادامه عملیات زیرسازی و عملیات پاشش ترموگپ برروی المان های فلزی در تراز 41.99+ و آماده سازی طبقه دهم توسط پیمانکار
4- شرح کارادامه عملیات ساخت و نصب کلاف داکت های تاسیسات از تراز 11.75+ الی 37.67+ توسط پیمانکار مجری تاسیسات
5- شرح کاربرشکاری ورق های عرشه و آماده سازی کلیه داکت های تاسیسات الکتریکال و مکانیکال تراز 11.75+ توسط پیمانکار مجری تاسیسات
6- شرح کارادامه عملیات دیوارچینی تراز 24.71+ و اجرای وال مش24.71+ توسط پیمانکارمجری پورمند
7- شرح کارادامه عملیات جوشکاری و نصب نبشی های پانچ (براکت های نگهدارنده دیوار) تراز 20.39+ توسط نیروی کارگری کارگاه
8- شرح کارنصب دریچه هواساز و روشنایی سقف کاذب راهرو دفاتر اداری تجهیزکارگاه توسط نیروی فورمن کارگاه
9- شرح کارریگری تاورکرین و آسانسور کارگاهی توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت اسپلایس توسط شرکت ساتراپ

مهمانان:
1-آقای مهندس کاظمی (مهمان مدیریت محترم پروژه )
2-آقای صادقی (مهمان مدیریت محترم پروژه)
3-آقای قنبری(مهمان مهندس قلی نژاد)
4-آقای قهرمانی (مهمان مدیریت محترم پروژه)
5- آقای نوروزی و همراهان (مهمان مدیریت محترم پروژه)
6-آقای تیموریان (مهمان مهندس قلی نژاد)
7-آقای صادقی (مهمان مهندس قلی نژاد)
8-مهندس علومی (کنترل پروژه)

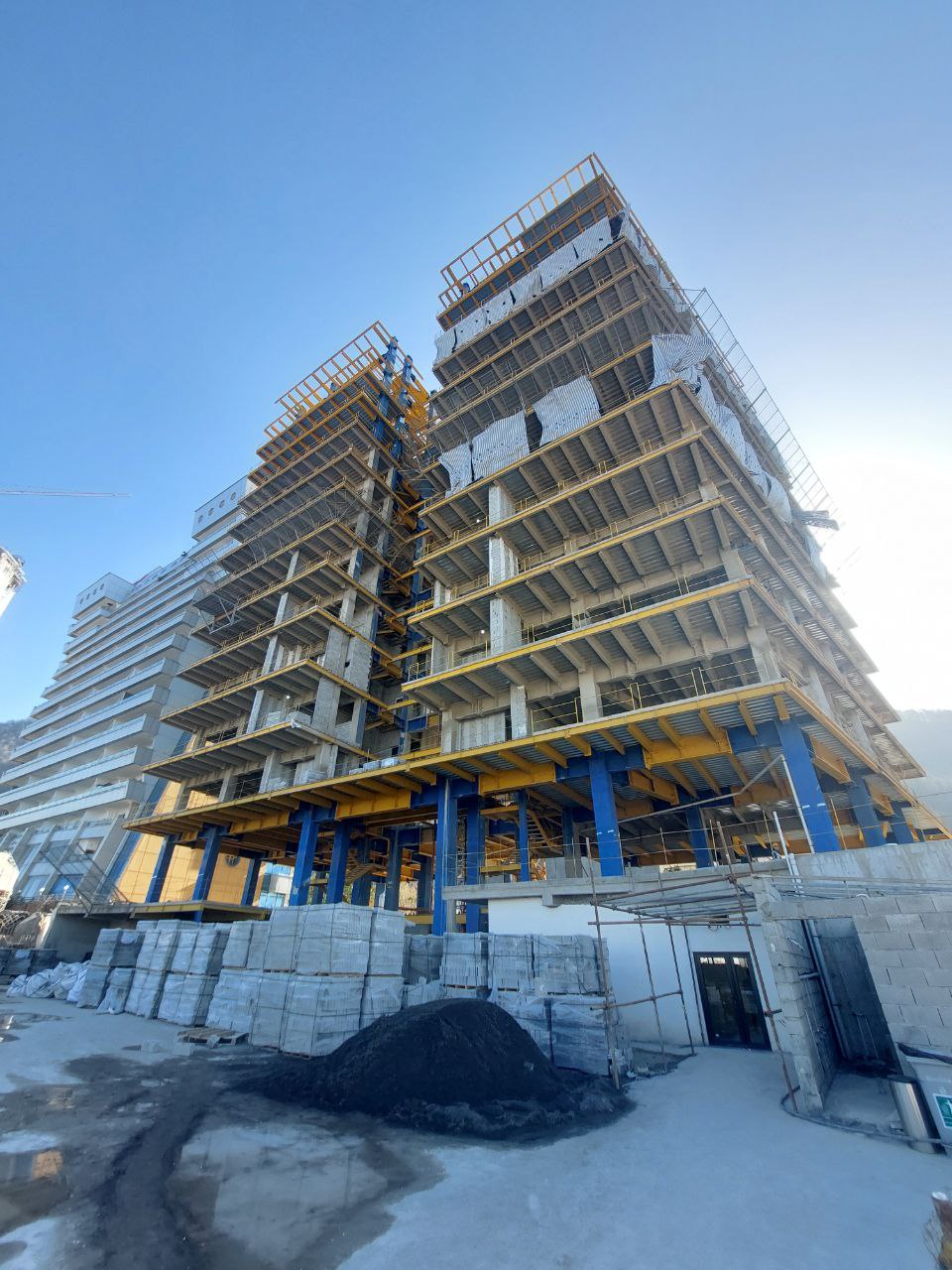

تصویر کارگاهتصویر کارگاه
