تاریخ1404.11.26
تهیه کننده:محمد زال نژاد
دمای فعلی9
وضعیت هوابارانی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایپیمانی
8-شغلحراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلاپراتور تاورکرین
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار نصب اسکلت
10-تعداد نفرات2
نیروهایپیمانی
11-شغلپیمانکار مجری نما( شرکت شعاع)
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار مجری تاسیسات الکتریکال و مکانیکال
12-تعداد نفرات7
نیروهایپیمانی
13-شغلپیمانکار مجری دیوارچینی(پورمند)
13-تعداد نفرات11
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحسنگ بیس
واحدکیلوگرم
مقدار39350
2-شرحپروفیل مغزی(پیمانکار شعاع)
واحدشاخه 6 متری
مقدار7
3-شرحچهارچوب درب آلومینیومی (پیمانکار شعاع)
واحدعدد
مقدار3
4-شرحنوار پلاستیکی (توپ پلاستیکی)پیمانکار شعاع
واحدعدد
مقدار1
5-شرحپلی کربنات(پیمانکار شعاع)
واحدعدد
مقدار10
6-شرحفن موتور قلاب (تعمیر شده)
واحددستگاه
مقدار1
شرح عملیات روز
1- شرح کارآماده سازی محل اتصال ستون به ستون در فاز هشتم به نهم جهت انجام تست جوش التراسونیک
2- شرح کارساخت، جانمایی و نصب زیرسازی فوقانی ویندووال در تراز 24.71+ توسط پیمانکار مجری نما
3- شرح کارادامه عملیات زیرسازی و پاشش پرایمر المان های فلزی در تراز 41.99+ و آماده سازی طبقه دهم جهت آماده سازی المان های فلزی جهت اجرای پوشش مقاوم در برابر حریق
4- شرح کارادامه عملیات ساخت و نصب کلاف داکت های تاسیسات از تراز 11.75+ الی 37.67+ توسط پیمانکار مجری تاسیسات
5- شرح کاربرشکاری ورق های عرشه و آماده سازی کلیه داکت های تاسیسات الکتریکال و مکانیکال تراز 11.75+ توسط پیمانکار مجری تاسیسات
6- شرح کارادامه عملیات دیوارچینی تراز 24.71+ و اجرای وال مش24.71+ توسط پیمانکارمجری پورمند
7- شرح کارادامه عملیات جوشکاری و نصب نبشی های پانچ (براکت های نگهدارنده دیوار) تراز 7.43+ توسط نیروی کارگری کارگاه
8- شرح کاراجرای کابل برق دفاترتجهیز (بخش آبدارخانه)، نصب ضربه گیر درب ورودی دفاتر تجهیزکارگاه و نصب روشنایی دفتر انبار توسط نیروی فورمن کارگاه
9- شرح کارمتعادل سازی برق مصرفی دفاتر اداری تجهیزکارگاه توسط نیروی فورمن کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت اسپلایس توسط شرکت ساتراپ

مهمانان:
1-آقای جعفری (شرکت در مناقصه گچ کاری)

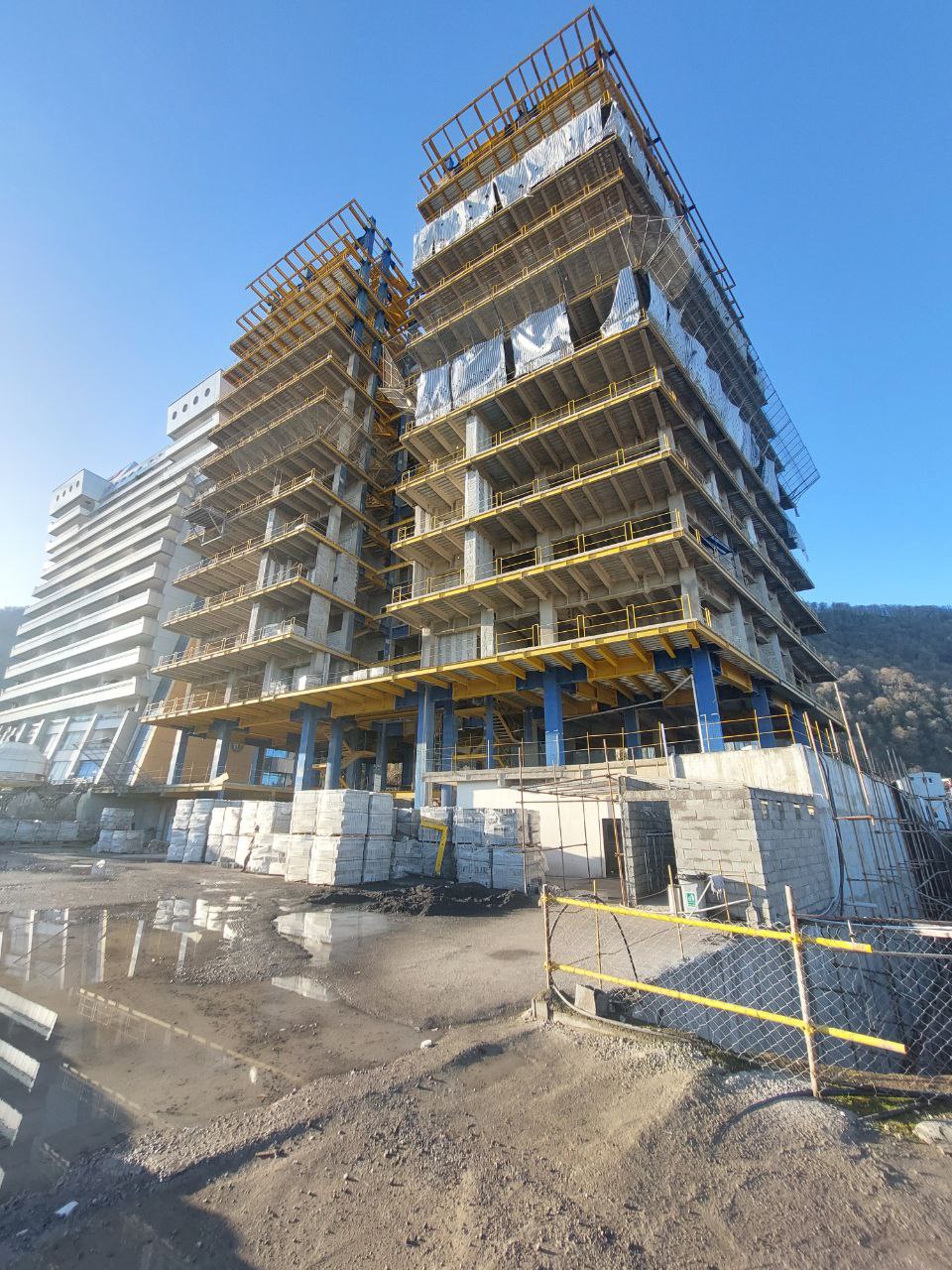

تصویر کارگاهتصویر کارگاه
