تاریخ1404.11.25
تهیه کننده:محمد زال نژاد
دمای فعلی15
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات7
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 6نفر
11-تعداد نفرات7
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 6نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 9نفر- پیمانکار مجری نما (شعاع) 8 نفر
12-تعداد نفرات23
نیروهایپیمانی
13-شغلپیمانکار مجری دیوارچینی(پورمند) 11 نفر- پیمانکار نصاب کولر گازی (تترستاقی) 2نفر
13-تعداد نفرات13
نیروهایپیمانی
14-شغلپیمانکار مجری ورق عرشه فولادی (بدون کارکرد)
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحسنگ بیس
واحدکیلوگرم
مقدار16550
2-شرحبلوک سیمانی سبک سایز 15
واحدعدد
مقدار2772
3-شرحچسب مزدا
واحدعدد
مقدار2
4-شرحتیغ کاتر
واحدعدد
مقدار20
5-شرحچسب آکواریوم
واحدعدد
مقدار2
6-شرحباطری نیم قلم
واحدبسته
مقدار4
7-شرحباطری قلمی
واحدبسته
مقدار2
شرح عملیات روز
1- شرح کارادامه عملیات نصب پلیت های اسپلایس فاز هشتم و نهم
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم و اتمام عملیات پیچ ریزی و ایمپکت قطعات اسکلت در فاز هشتم
3- شرح کارجانمایی و نصب زیرسازی فوقانی ویندووال در تراز 24.71+ توسط پیمانکار مجری نما
4- شرح کارجانمایی و نصب بیس پلیت های نما درتراز های 24.71+ پیمانکار مجری نما
5- شرح کارشروع عملیات پوشش ضد حریق تراز 41.99+ توسط پیمانکار مجری شرکت بتا
6- شرح کارادامه عملیات زیرسازی و پاشش پرایمر المان های فلزی در تراز 41.99+ و آماده سازی طبقه دهم جهت آماده سازی المان های فلزی جهت اجرای پوشش مقاوم در برابر حریق
7- شرح کارادامه عملیات جوشکاری و نصب نبشی های پانچ (براکت های نگهدارنده دیوار) توسط نیروی کارگری کارگاه
8- شرح کارپیاده سازی نقاط جهت اجرای زیرساخت تاسیسات مکانیکال (شیارزنی) در تراز 7.43+، ادامه عملیات ساخت و تنظیم فریم داکت های تاسیسات از تراز 37.67+ الی 11.75+ و آماده سازی تجهیزات و ابزار آلات پاکار درر تراز 16.07+ توسط پیمانکار مجری تاسیسات علیجانی
9- شرح کارکنترل خط تراز 1+ در تراز 7.43+ ، پیاده سازی تراز 1+ در تراز 24.71+، کنترل تراز ارتفاعی نعل درگاه های اجراء شده در تراز 24.71+ و کنترل شاقولی دیوارهای اجراء شده در تراز 24.71+ توسط پیمانکار نقشه برداری
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت اسپلایس توسط شرکت ساتراپ

مهمانان:
1-آقای مهندس نوروزی و اسراری (شرکت در مناقصه هوشمندسازی)
2-آقای کهکبانی (مهمان مهندس گلمکانی)
3-آقای مهری (مهمان مهندس دانایی زاده)

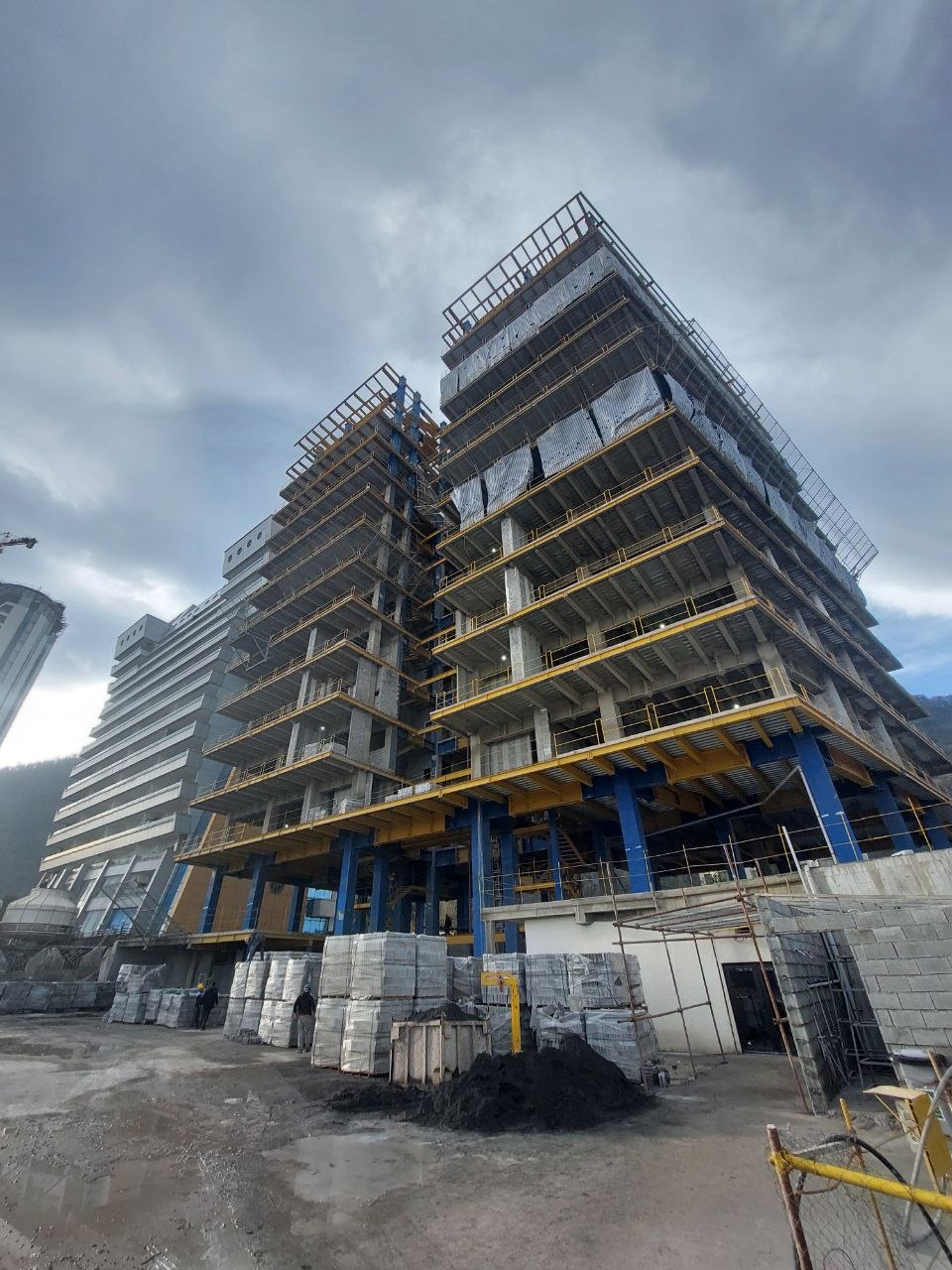

تصویر کارگاهتصویر کارگاه
