تاریخ1404.11.22
تهیه کننده:محمد زال نژاد
دمای فعلی10
وضعیت هواابری
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلکارشناس دفتر فنی
3-تعداد نفرات1
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات3
نیروهایامانی
6-شغلفورمن
6-تعداد نفرات1
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات5
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 3نفر- پیمانکار مجری نما (شعاع) 9 نفر
12-تعداد نفرات17
نیروهایپیمانی
13-شغلپیمانکار مجری دیوارچینی(پورمند)
13-تعداد نفرات9
نیروهایپیمانی
14-شغلپیمانکار اجرای شبکه دفاتر اداری (حیدری)
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری پیچ و مهره اتصالات اسکلت در فاز هشتم
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم و نصب راه پله مرکزی ضلع شرق در فاز نهم توسط پیمانکار نصب اسکلت
3- شرح کارپیاده سازی نقاط ویندوال های طبقه دوم و نصب دستگ های راهنما پروفیل زیرسازی ویندوال های طبقه دوم توسط پیمانکار مجری نما
4- شرح کارجانمایی و نصب بیس پلیت های نما درتراز های 24.71+ و برشکاری آهن آلات زیرسازی ویندوال تراز 11.75+توسط پیمانکار مجری نما
5- شرح کارنظافت و شستشو آهن آلات بوسیله تینر جهت رنگ آمیزی توسط پیمانکار مجری نما
6- شرح کارادامه عملیات زیرسازی و پاشش پرایمر المان های فلزی در تراز 41.99+ جهت اجرای پوشش مقاوم در برابر حریق
7- شرح کارادامه عملیات جوشکاری و نصب نبشی های پانچ (براکت های نگهدارنده دیوار) توسط نیروی کارگری کارگاه
8- شرح کارادامه عملیات نصب و راه اندازی شبکه دفاتر اداری تجهیزکارگاه توسط پیمانکار حیدری
9- شرح کاراجرای والپست دیواره های ورودی رمپ پارکینگ توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت توسط شرکت ساتراپ

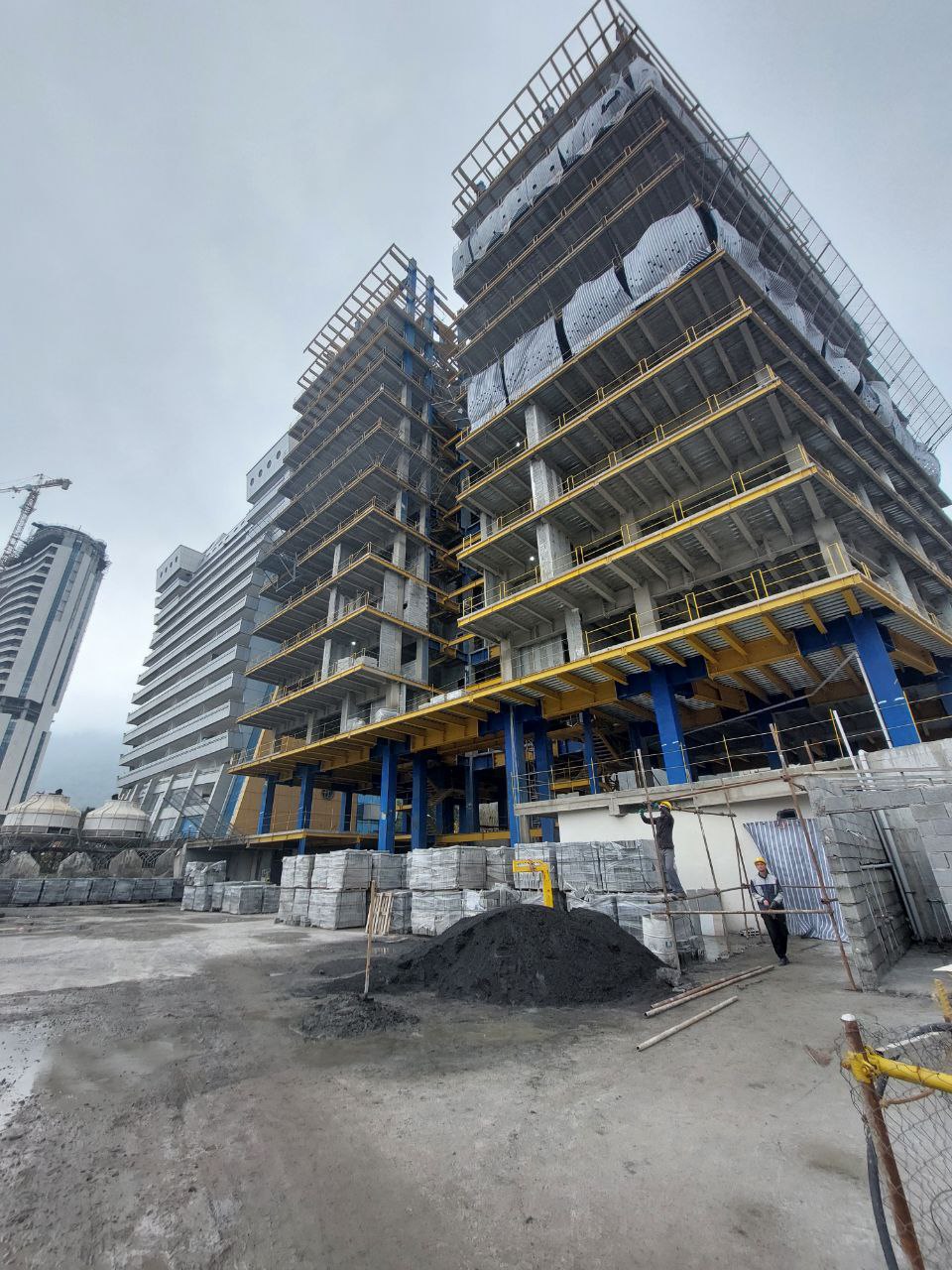

تصویر کارگاهتصویر کارگاه
