تاریخ1404.11.21
تهیه کننده:محمد زال نژاد
دمای فعلی14
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایامانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 11نفر- پیمانکار مجری نما (شعاع) 9 نفر
12-تعداد نفرات25
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی4 نفر(بدون کارکرد)- پیمانکار دیوارچینی پورمند 11نفر
13-تعداد نفرات14
نیروهایپیمانی
14-شغلپیمانکار اجرای شبکه دفاتر اداری (حیدری)
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحقطعات اسکلت فلزی
واحدکیلوگرم
مقدار14130
2-شرحسنگ بیس
واحدکیلوگرم
مقدار29720
3-شرحنبشی
واحدکیلوگرم
مقدار9760
4-شرحگازوئیل
واحدلیتر
مقدار2000
5-شرحپرژکتور 50 وات
واحدعدد
مقدار1
6-شرحسوئیچ 5 پورت
واحدعدد
مقدار6
7-شرحسوئیچ 8 پورت
واحدعدد
مقدار2
8-شرحپاور برق
واحدعدد
مقدار2
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری پیچ و مهره اتصالات اسکلت در فاز هشتم
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم و تخلیه بار ارسالی اسکلت بوسیله تاور کرین 1 سرویس
3- شرح کارادامه عملیات رنگ آمیزی آهن آلات زیرسازی (نبشی و پلیت نما) توسط پیمانکار مجری نما
4- شرح کارجانمایی و نصب بیس پلیت های نما درتراز های 24.71+ و 16.07+ و برشکاری آهن آلات زیرسازی ویندوال تراز 11.75+توسط پیمانکار مجری نما
5- شرح کارنظافت و شستشو آهن آلات بوسیله تینر جهت رنگ آمیزی توسط پیمانکار مجری نما
6- شرح کارادامه عملیات زیرسازی و پاشش پرایمر المان های فلزی در تراز 41.99+ جهت اجرای پوشش مقاوم در برابر حریق
7- شرح کارادامه عملیات جوشکاری و نصب نبشی های پانچ (براکت های نگهدارنده دیوار) توسط نیروی کارگری کارگاه
8- شرح کارادامه عملیات نصب و راه اندازی شبکه دفاتر اداری تجهیزکارگاه توسط پیمانکار حیدری
9- شرح کارادامه عملیات اجرای کلاف فلزی داکت های تاسیسات الکتریکال و مکانیکال در طبقات و نصب بیس پلیت های کف بوسیله رول بولت توسط پیمانکار مجری علیجانی
توضیحات و مشکلات

1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت توسط شرکت ساتراپ

مهمانان:
1-آقای مهندس نامی (مشاور و طراح سازه)

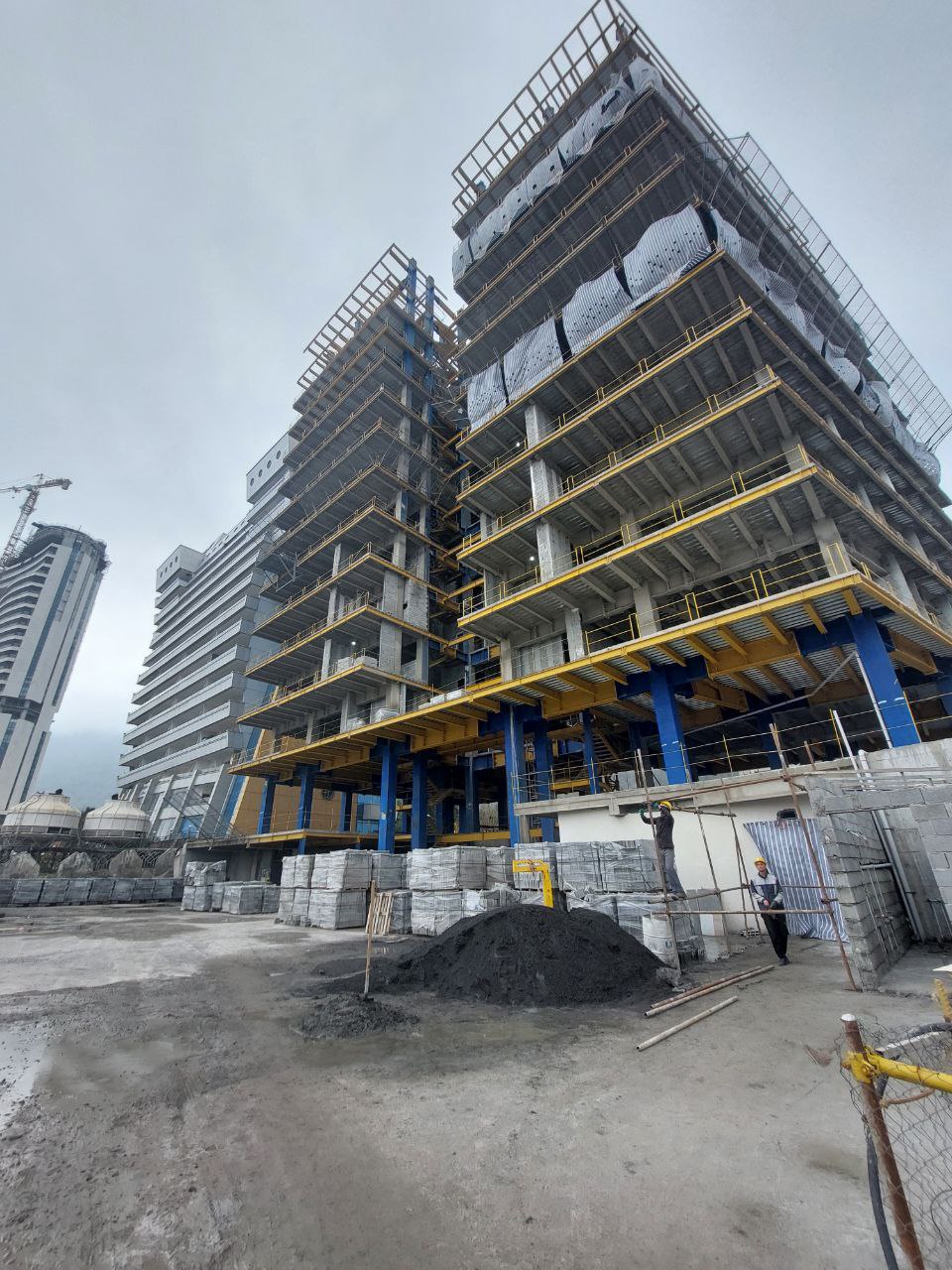

تصویر کارگاهتصویر کارگاه
