تاریخ1404.11.18
تهیه کننده:محمد زال نژاد (گزارش اصلاحی)
دمای فعلی15
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار مجری الکتریکال و مکانیکال علیجانی 5نفر- پیمانکار مجری نما (شعاع) 6 نفر
12-تعداد نفرات16
نیروهایپیمانی
13-شغلپیمانکار مجری دیوارچینی(پورمند) 11 نفر- پیمانکار مجری رنگ آمیزی(خرسند) 2نفر
13-تعداد نفرات13
نیروهایپیمانی
14-شغلپیمانکار اجرای شبکه دفاتر اداری (حیدری)
14-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحمواد پوشش ضد حریق ترموگپ
واحدجامبوبگ
مقدار10
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری پیچ و مهره اتصالات اسکلت در فاز هشتم
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم
3- شرح کارادامه عملیات رنگ آمیزی آهن آلات زیرسازی (نبشی و پلیت نما) توسط پیمانکار مجری نما
4- شرح کارجانمایی و نصب بیس پلیت های نما در تراز 16.07+ و تراز24.71+توسط پیمانکار مجری نما
5- شرح کارنظافت و شستشو آهن آلات بوسیله تینر جهت رنگ آمیزی توسط پیمانکار مجری نما
6- شرح کارادامه عملیات زیرسازی المان های فلزی در تراز 41.99+ جهت اجرای پوشش مقاوم در برابر حریق
7- شرح کارتخلیه بار ارسالی ترموگپ بوسیله تاورکرین
واحدسرویس
مقدار1
8- شرح کارادامه عملیات زیرسازی و رنگ آمیزی سقف کاذب دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار رنگ آمیزی خرسند.
9- شرح کارادامه عملیات اجرای کلاف فلزی داکت های تاسیسات الکتریکال و مکانیکال در طبقات و نصب بیس پلیت های کف بوسیله رول بولت توسط پیمانکار مجری علیجانی
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارسال پلیت توسط شرکت ساتراپ

خروج:
دستگاه گلمیخ 1 دستگاه
کابل برق 3 فاز 40 متر
فن موتور قلاب 2 دستگاه
کارتریج پرینتر 1 عدد
ابزار آلات نصب دوربین

مهمانان:
1-سرکار خانم بشارت (شرکت در مناقصه گچ کاری)
2-آقایان حیدری (شرکت در مناقصه کف سازی)
3- آقای حقانی (مهمان مهندس حیدری)

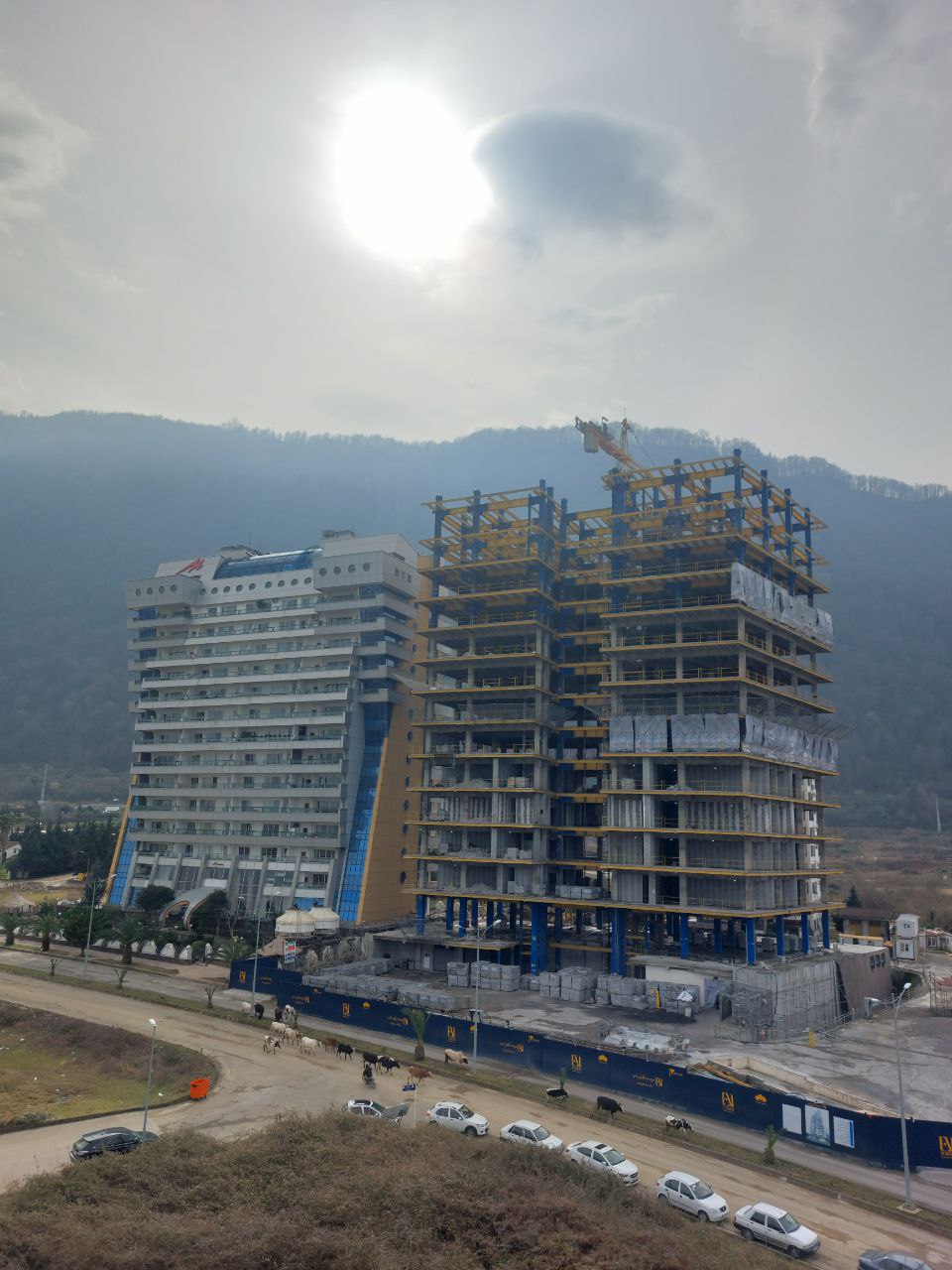

تصویر کارگاهتصویر کارگاه
