تاریخ1404.11.17
تهیه کننده:محمد زال نژاد
دمای فعلی13
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست دفترفنی
1-تعداد نفرات1
نیروهایامانی
2-شغلکارشناس دفتر فنی
2-تعداد نفرات1
نیروهایامانی
3-شغلاپراتور تاورکرین(بدون کارکرد)
3-تعداد نفرات1
نیروهایپیمانی
4-شغلپیمانکار نصب اسکلت
4-تعداد نفرات6
نیروهایپیمانی
5-شغلپیمانکار اجرای پوشش ضد حریق(بدون کارکرد)
5-تعداد نفرات4
نیروهایپیمانی
6-شغلپیمانکار مجری نما (شرکت شعاع) بدون کارکرد
6-تعداد نفرات4
نیروهایپیمانی
7-شغلپیمانکار دیوارچینی (پورمند)
7-تعداد نفرات8
نیروهایپیمانی
8-شغلپیمانکار مجری شبکه (حیدری)
8-تعداد نفرات4
نیروهایپیمانی
9-شغلپیمانکار رنگ آمیزی خرسند
9-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(بدون کارکرد)
تعداد1
2-ماشیندیزل ژنراتور(بدون کارکرد)
تعداد2
3-ماشینآسانسور کارگاهی(بدون کارکرد)
تعداد1
مصالح وارده به کارگاه
1-شرحسوئیچ شبکه و متعلقات آن
واحدعدد
مقدار1
2-شرحفیبر نوری
واحدمتر طول
مقدار150
3-شرحلوله فلکسیبل
واحدمتر طول
مقدار150
4-شرحدستگاه رپیتر (تقویت کننده آنتن)
واحدعدد
مقدار1
5-شرحآنتن
واحدعدد
مقدار2
6-شرحکابل برق
واحدمترطول
مقدار20
شرح عملیات روز
1- شرح کارادامه عملیات اجرای استند جوشکاری جهت استقرار نفرات جوشکار توسط پیمانکار نصب اسکلت
2- شرح کاررفع ایرادات جوشکاری محل اتصال ستون به ستون
3- شرح کارادامه عملیات رنگ آمیزی آهن آلات زیرسازی (نبشی و پلیت نما) توسط پیمانکار مجری نما
4- شرح کارجانمایی و نصب بیس پلیت های نما در تراز 16.07+ توسط پیمانکار مجری نما
5- شرح کارنظافت و شستشو آهن آلات بوسیله تینر جهت رنگ آمیزی توسط پیمانکار مجری نما
6- شرح کاربرچیدن کاور پوششی تراز 20.39+ و انتقال آن به تراز 24.71+ توسط نیروی کارگری کارگاه
7- شرح کارادامه عملیات شیب بندی سقف کامپوزیت تراز 1.67+ توسط نیروی کارگری کارگاه
8- شرح کارادامه عملیات زیرسازی و رنگ آمیزی سقف کاذب دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار رنگ آمیزی خرسند.
9- شرح کاربتن ریزی و عایق بندی محل استراد های برچیده شده کف تراز 7.30- توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم ارسال پلیت توسط شرکت ساتراپ

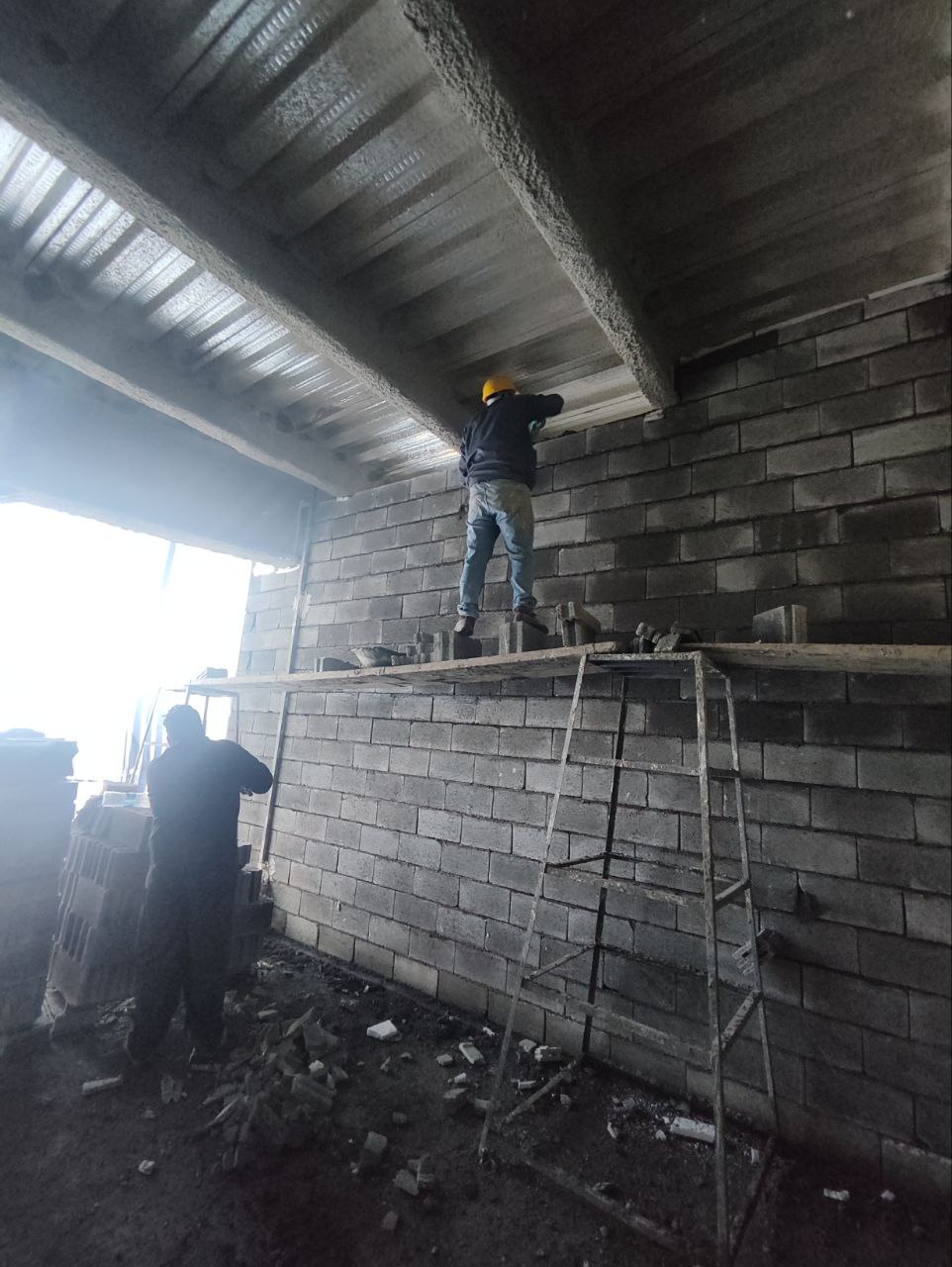

تصویر کارگاهتصویر کارگاه
