تاریخ1404.11.14
تهیه کننده:محمد زال نژاد
دمای فعلی15
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی- مدیر کنترل پروژه (مهندس علومی )
3-تعداد نفرات7
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات2
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 6نفر
11-تعداد نفرات7
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار اجرای سقف عرشه فولادی 6نفر
12-تعداد نفرات11
نیروهایپیمانی
13-شغلپیمانکار اجرای تاسیسات الکتریکال و مکانیکال 5نفر- پیمانکار دیوار چینی 13نفر- پیمانکار مجری نما(شرکت شعاع) 7نفر
13-تعداد نفرات25
نیروهایپیمانی
14-شغلپیمانکار تامین کننده بتن (اسدالهی) 9 نفر- پیمانکار تامین کننده درب و پنجره(راسپینا) 2نفر- پیمانکار رنگ آمیزی (خرسند) 2نفر
14-تعداد نفرات13
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینتراک میکسر
تعداد10
5-ماشینپمپ زمینی ارتفاعی بتن
تعداد1
مصالح وارده به کارگاه
1-شرحرنگ سفید
واحدسطل 10 کیلویی
مقدار6
2-شرحبتن عیار 450
واحدمتر مکعب
مقدار125.4
3-شرحقوطی آهنی 30*50 (پیمانکار نما)
واحدشاخه 6متری
مقدار4
4-شرحقالب نمونه بتن (پیمانکار)
واحدعدد
مقدار18
5-شرحصفحه استیل بر بزرگ
واحدعدد
مقدار20
6-شرحصفحه استیل بر کوچک
واحدعدد
مقدار20
7-شرحچسب مزدا
واحدعدد
مقدار2
8-شرحقالب نمونه بتن (آزمایشگاه)
واحدعدد
مقدار7
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری قطعات اسکلت در فاز هشتم
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم
3- شرح کارادامه عملیان اجرای ضد زنگ آهن آلات وارده به کارگاه توسط پیمانکار مجری نما
4- شرح کارادامه عملیات اجرای زیرسازی(نصب پشم سنگ) المان های فلزی سازه در تراز41.99 توسط پیمانکار مجری پوشش ضد حریق+
5- شرح کارانتقال و بارگیری جامبوبگ های موجود در انبار تراز 7.30- توسط نیروی کارگری شرکت بتا جهت خروج از کارگاه
6- شرح کاراجرای زیرسازی و رنگ آمیزی سقف کاذب دفاتر اداری تجهیزکارگاه توسط پیمانکار مجری خرسند.
7- شرح کارادامه عملیات کرگیری رایزرهای تاسیسات الکتریکال و مکانیکال در تراز 11.75+ و 20.39+ توسط پیمانکار مجری علیجانی
8- شرح کارعملیات لوله کشی پمپ ارتفاعی بهمراه بتن ریزی سقف عرشه فولادی و کامپوزیت تراز 50.63+ توسط پیمانکار تامین کننده بتن اسدالهی
9- شرح کارادامه عملیات نصب درب های دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار تامین کننده بخش پور(شرکت راسپینا)
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم تامین متریال ترموگپ توسط شرکت بتا
9-عدم تحویل سقف عرشه فولادی و کامپوزیت تراز 50.63+ توسط پیمانکار مجری سقف

مهمانان:
1-آقای میرزاخانی (مهمان مدیریت محترم)
2-آقای محمدی (مهمان مدیریت محترم)
3-آقای صادقی (مهمان مهندس اردم)

خروج:
گونی جامبوبگ شرکت بتا 1 ظرفیت خاور

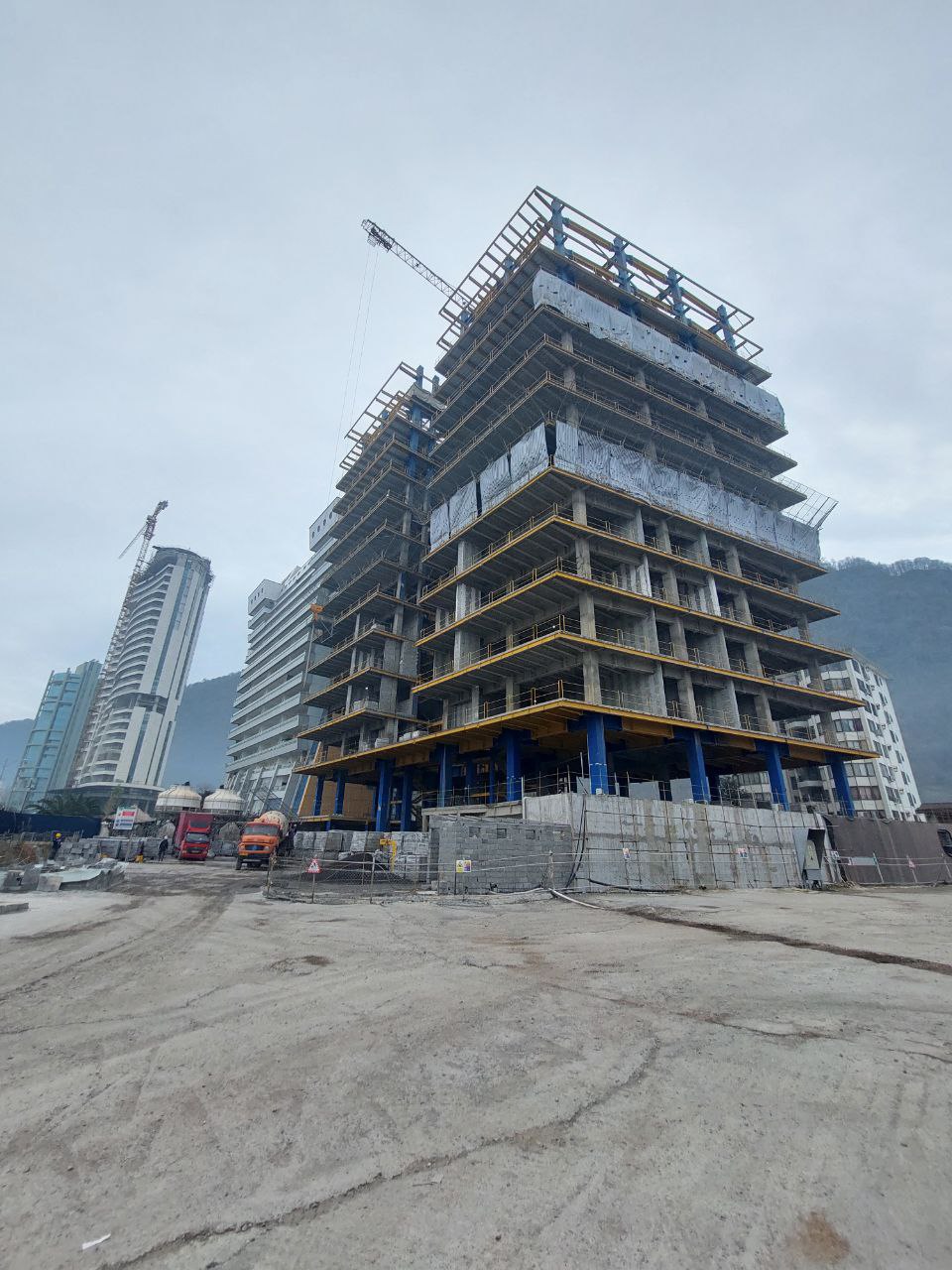

تصویر کارگاهتصویر کارگاه
