| تاریخ | 1404.11.09 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 15 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست pmo |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | مدیر فنی |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی - کارشناس دفتر فنی |
| 3-تعداد نفرات | 4 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | نیروی تدارکات |
| 5-تعداد نفرات | 1 |
| نیروهای | امانی |
| 6-شغل | خدمات |
| 6-تعداد نفرات | 1 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 5نفر |
| 11-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار اجرای پوشش مقاوم به حریق 5نفر- پیمانکار اجرای سقف عرشه فولادی 4نفر |
| 12-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای تاسیسات الکتریکال و مکانیکال 4نفر- پیمانکار دیوار چینی 13نفر |
| 13-تعداد نفرات | 17 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار مجری نما(شرکت شعاع) 4نفر- پیمانکار رنگ آمیزی (خرسند) 1نفر |
| 14-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | آسانسور کارگاهی |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | درب سکوریت |
| واحد | عدد |
| مقدار | 13 |
| 2-شرح | پنجره upvc ثابت |
| واحد | عدد |
| مقدار | 4 |
| 3-شرح | شیشه ثابت |
| واحد | عدد |
| مقدار | 7 |
| 4-شرح | ضربه گیر سکوریت |
| واحد | شاخه |
| مقدار | 13 |
| 5-شرح | پین و لولا |
| واحد | عدد |
| مقدار | 26 |
| مقدار تجمعی | دستگیره |
| 6-شرح | عدد |
| واحد | 13 |
| 7-شرح | لولا102 |
| واحد | عدد |
| مقدار | 26 |
| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات سفتکاری قطعات اسکلت در فاز هشتم |
| 2- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم |
| 3- شرح کار | انتقال متریال آهن آلات به تراز 7.30- توسط پیمانکار مجری نما |
| 4- شرح کار | برداشت نقشه ازبیلت پلیت نصب شده زیرسازی نما در تراز 50.63+ توسط پیمانکار نقشه برداری |
| 5- شرح کار | ادامه عملیات رنگ آمیزی دیوار دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار نقاشی خرسند |
| 6- شرح کار | ادامه عملیات کرگیری داکت های تاسیسات الکتریکال و مکانیکال در تراز 37.67+ توسط پیمانکار مجری علیجانی |
| 7- شرح کار | شروع عملیات اجرای وال مش در تراز 20.39+ توسط پیمانکار مجری پورمند |
| 8- شرح کار | تخلیه بار ارسالی درب و پنجره توسط نیروی کارگری کارگاه |
| 9- شرح کار | انتقال میلگردهای مازاد از تراز 50.63+ به محل دپو توسط نیروی کارگری کارگاه |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان: |

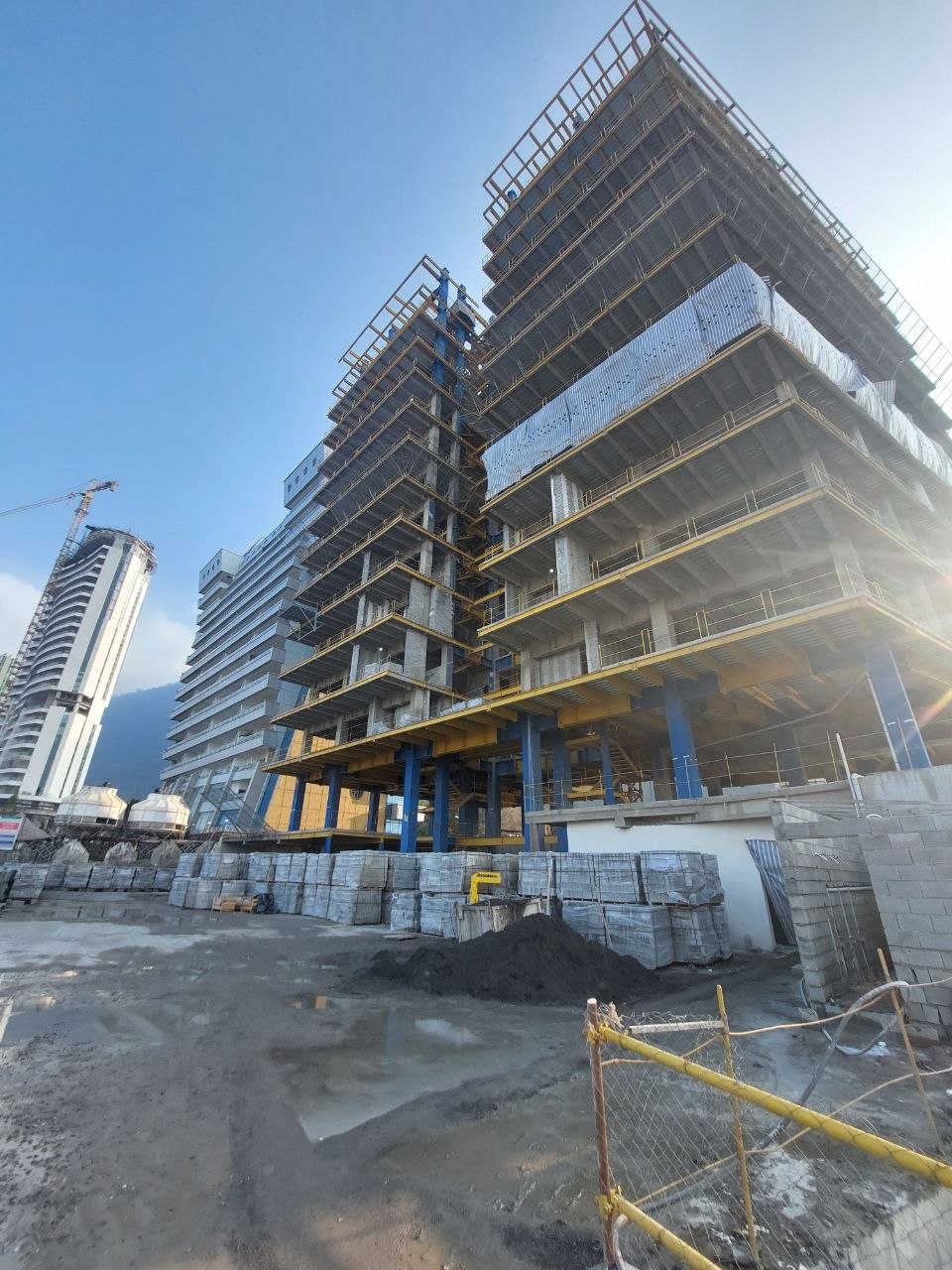

| تصویر کارگاه | ![]() |
