تاریخ1404.11.06
تهیه کننده:محمد زال نژاد
دمای فعلی14
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت 5نفر - پیمانکار مجری سقف عرشه فولادی 2نفر(بدون کارکرد)
12-تعداد نفرات7
نیروهایپیمانی
13-شغلپیمانکار اجرای تاسیسات الکتریکال و مکانیکال 5نفر- پیمانکار دیوار چینی 11نفر
13-تعداد نفرات16
نیروهایپیمانی
14-شغلپیمانکار مجری نما (شرکت شعاع) 4نفر- پیمانکار مجری پوشش مقاوم در برابر حریق 5نفر
14-تعداد نفرات9
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحماسه 04
واحدکیلوگرم
مقدار18800
2-شرحآهن آلات زیرسازی نما
3-شرحروغن دیزل ژنراتور
واحدلیتر
مقدار60
4-شرحفیلتر روغنی
واحدعدد
مقدار1
5-شرحفیلتر گازوئیل
واحدعدد
مقدار1
شرح عملیات روز
1- شرح کارادامه عملیات نصب و پیچ ریزی تیرهای اصلی و فرعی اسکلت در فاز نهم
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم
3- شرح کارتخلیه و انتقال متریال آهن آلات به تراز 7.30- توسط پیمانکار مجری نما
4- شرح کارادامه عملیات زیرسازی (نصب توری مش) المان های فلزی سازه جهت اجرای پوشش ضد حریق در تراز 41.99+
5- شرح کارادامه عملیات اجرای کلاف فلزی داکت های تاسیسات الکتریکال و مکانیکال جهت شاسی کشی توسط پیمانکار مجری علیجانی
6- شرح کارادامه عملیات کرگیری داکت های تاسیسات الکتریکال و مکانیکال در تراز 11.75+ و 7.43+ توسط پیمانکار مجری علیجانی
7- شرح کارادامه عملیات دیوارچینی در تراز 20.39+ توسط پیمانکار مجری پورمند
8- شرح کارپیاده سازی نقاط دیوار طبقه چهارم، برداشت نقشه ازبیلت فاز هفتم اسکلت بعد از ایمپکت و کنترل نشست سازه توسط پیمانکار نقشه برداری
9- شرح کارهمبندی تابلو برق جهت راه اندازی کولرهای اسپلیت دفاتر اداری تجهیز کارگاه در تراز 2.65- توسط نیروی فورمن کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم تامین متریال ترموگپ توسط شرکت بتا
9-عدم تحویل سقف عرشه فولادی و کامپوزیت تراز 50.63+ توسط پیمانکار مجری سقف

مهمانان:
1-آقای نعیمی (مهمان مهندس سبزه ای)
2-دکتر جنتی (مهمان مدیریت محترم پروژه)
3-آقایان اعظم منش (مهمان مدیریت محترم پروژه)

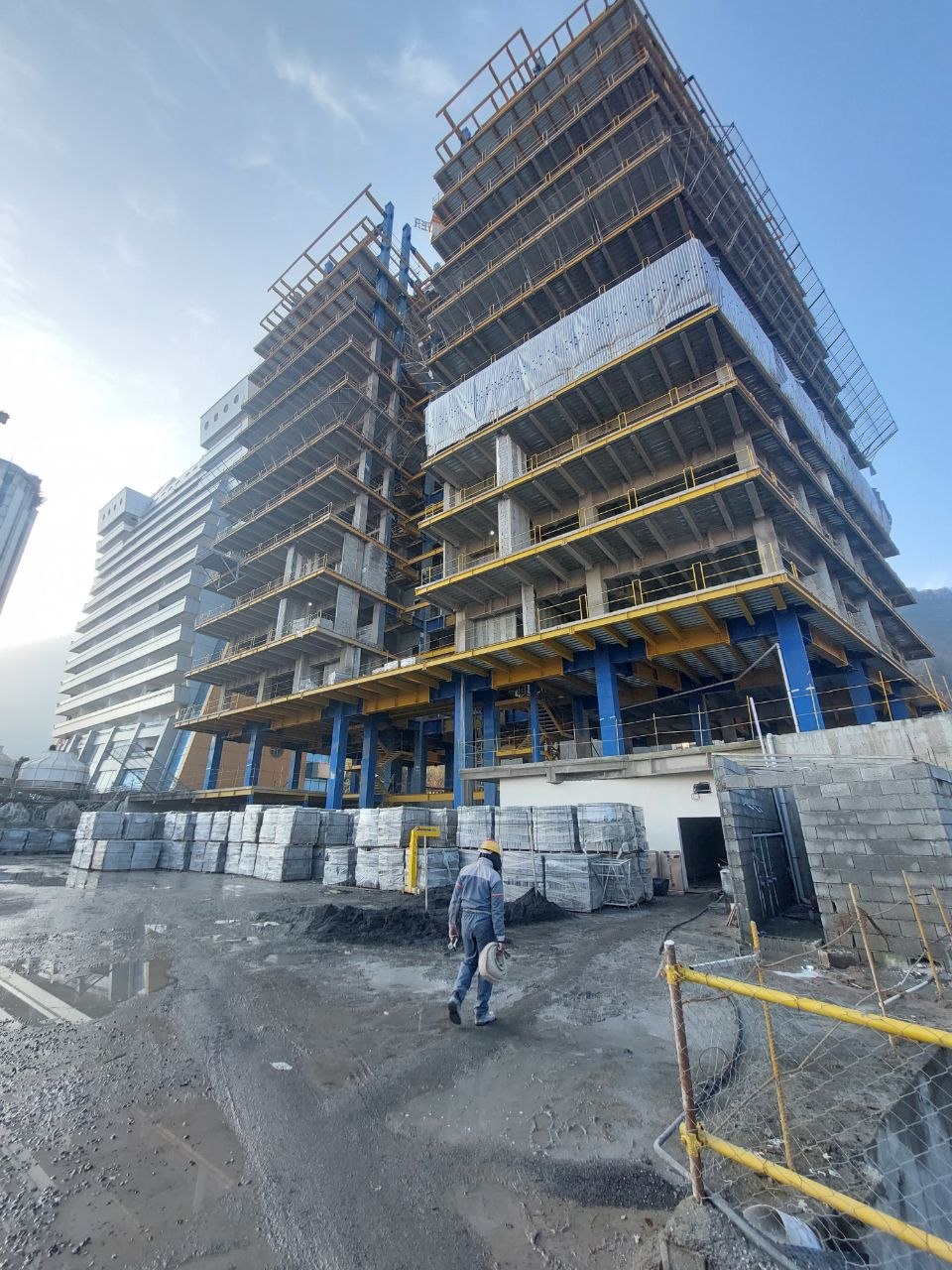

تصویر کارگاهتصویر کارگاه
