تاریخ1404.10.24
تهیه کننده:محمد زال نژاد
دمای فعلی10
وضعیت هوابارانی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات8
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی 2 نفر- پیمانکار مجری نما (شعاع) 5 نفر- پیمانکار تامین کننده درب و پنجره تجهیز 1نفر
13-تعداد نفرات8
نیروهایپیمانی
14-شغلپیمانکار مجری تاًسیسات مکانیکال و الکتریکال 6 نفر- پیمانکار مجری دیوار چینی 10 نفر
14-تعداد نفرات16
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحآب آشامیدنی بزرگ
واحدگالن20لیتری
مقدار8
2-شرحپنجره upvc ثابت
واحدعدد
مقدار13
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم
2- شرح کارادامه عملیات نصب تیرهای اصلی و فرعی اسکلت در فاز نهم توسط پیمانکار نصب اسکلت
3- شرح کارادامه عملیات نصب بیس پلیت های نما در تراز 16.07+ و تراز 20.39+ توسط پیمانکار مجری نما
4- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی در تراز 50.63+ توسط پیمانکار مجری سقف عرشه
5- شرح کارشرح عملیات های اجراء شده پیمانکار تاسیسات الکتریکال و مکانیکال 1-ادامه عملیات کرگیری داکت های تاسیسات تراز29.03+ 2- تخریب بتن کف داکت های تراز 37.67+ 3-برش کاری ورق های عرشه فولادی محل داکت های تراز 41.99+
6- شرح کارادامه عملیات دیوارچینی تراز 7.43+ و تراز 20.39+ و اجرای وال مش دیوارهای اجراء شده تراز 7.43+ توسط پیمانکار مجری دیوارچینی پورمند.
7- شرح کارادامه عملیات اجرای سرامیک کف راهروی دفاتر اداری تجهیز کارگاه در تراز 2.65- توسط نیروی کارگری کارگاه
8- شرح کاربرداشت نقشه ازبیلت تیرهای اجراء شده در تراز 16.07+ و 24.71+ توسط پیمانکار نقشه برداری
9- شرح کارادامه عملیات اجرای روشنایی تراز 20.39+ توسط نیروی فورمن کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت بتا به دلیل نبود متریال ترموگپ
9- عدم حضور سرپرست کارگاه شرکت بتا
10-عملیات اجرایی به دلیل بارندگی شدید متوقف گردید.

مهمانان:
1- آقای مهندس حسین محمودی و همراهان (طراح پروژه)
2- آقای دکتر اصفهانی زاده (نظارت نظام مهندسی)
3-آقای مهندس یزدان پناه (پیمانکار نقشه برداری )
4- آقای مهندس جهاندار (مهمان مهندس قلی زاده)

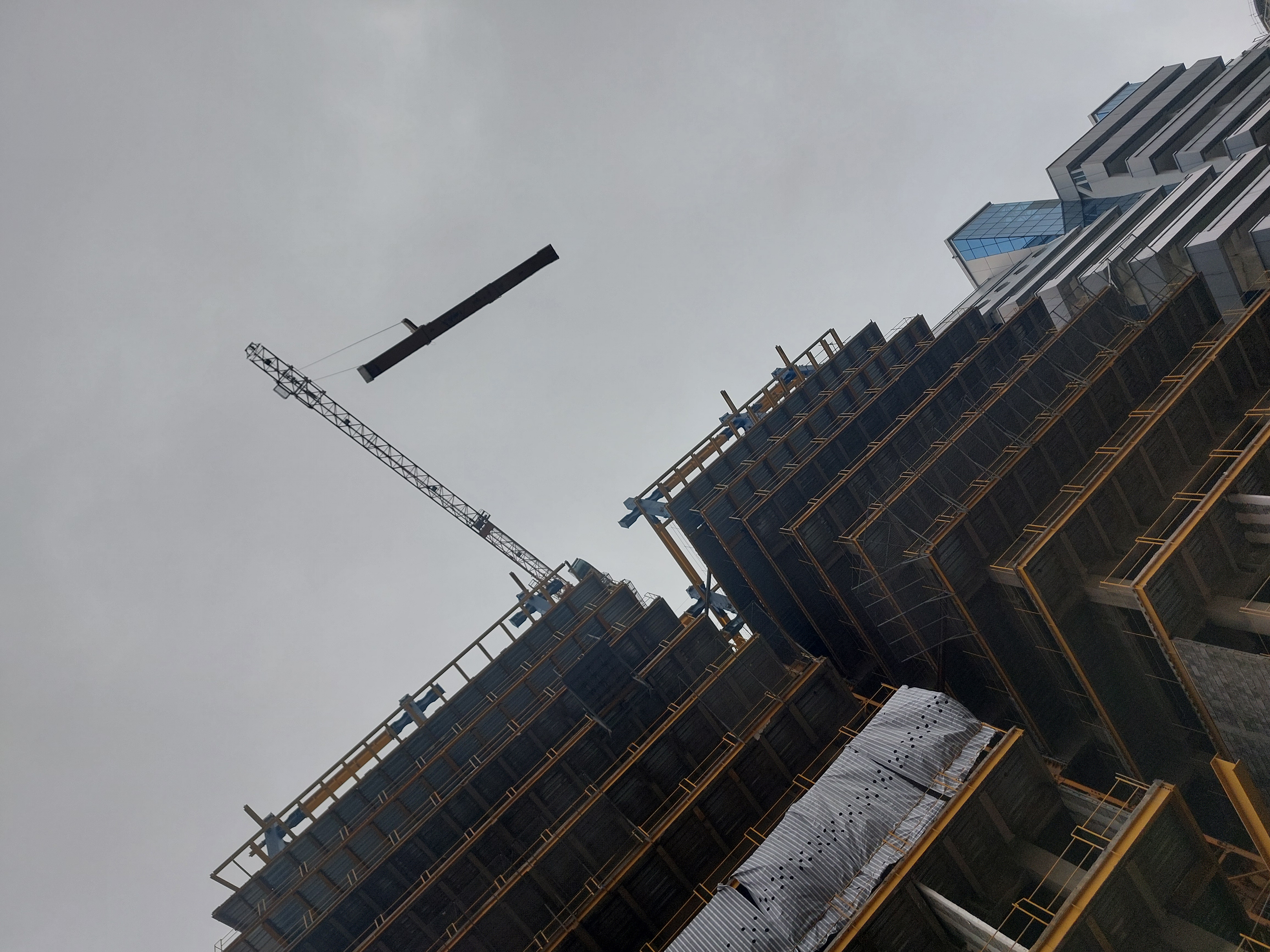

تصویر کارگاهتصویر کارگاه
