تاریخ1404.10.20
تهیه کننده:محمد زال نژاد
دمای فعلی14
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلمدیر فنی- سرپرست فنی - کارشناسان فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار اجرای تاسیسات الکتریکال و مکانیکال 6نفر- پیمانکار دیوار چینی 12نفر- پیمانکار مجری سقف عرشه فولادی و کامپوزیت 1نفر
13-تعداد نفرات19
نیروهایپیمانی
14-شغلپیمانکار مجری نما(شرکت شعاع) 4نفر- پیمانکار رنگ آمیزی (خرسند) 2نفر
14-تعداد نفرات6
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحبلوک سبک پوکه مدنی سه جداره 10*20*40
واحدعدد
مقدار14250
2-شرحسنگ فرز تعمیر شده
واحددستگاه
مقدار1
3-شرحدریل شارژی تعمیر شده
واحددستگاه
مقدار1
4-شرحسرمته چهار شیار
واحدعدد
مقدار3
5-شرحسه نظام دریل
واحدعدد
مقدار3
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هشتم به نهم
2- شرح کارادامه عملیات نصب تیرهای فرعی و اصلی اسکلت در فاز نهم
3- شرح کارادامه عملیات نصب بیس پلیت های نما در تراز 20.39+ توسط پیمانکار مجری نما
4- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی در تراز 50.63+ توسط پیمانکار مجری سقف عرشه
5- شرح کارادامه عملیات کرگیری تراز 7.43+، اجرای بازشوها و داکت های تاسیسات تراز 41.99+ و اجرای ضدزنگ آهن آلات مورد نیاز شاسی کشی داکت توسط پیمانکار مجری تاسیسات الکتریکال و مکانیکال
6- شرح کارادامه عملیات دیوارچینی تراز 7.43+ و اجرای وال مش دیوارهای اجراء شده تراز 7.43+ توسط پیمانکار مجری دیوارچینی پورمند.
7- شرح کارادامه عملیات نصب کولرهای اسپلیت دفاتر اداری تجهیزکارگاه توسط پیمانکار مجری تترستاقی
8- شرح کارپیاده سازی نقاط کرگیری طبقه اول، کنترل نقاط داکت های طبقه اول و ترسیم نقشه ازبیلت تیر های اجراء شده تراز 50.50+ توسط پیمانکار نقشه برداری
9- شرح کارتخلیه بار ارسالی گازوئیل،جابجایی کابل برق دستگاه کرگیری و تعمیر کابل های سیار موجود در کارگاه توسط نیروی فورمن کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم کارکرد نفرات کرگیری (کاتر)پیمانکار تاسیسات الکتریکال و مکانیکال
9- عدم فعالیت شرکت بتا به دلیل نبود متریال ترموگپ

مهمانان:
1- آقای حسنی (تعمیرکار بیسیم)
2- آقای کیهانی (مامور آب برق نمک آبرود)

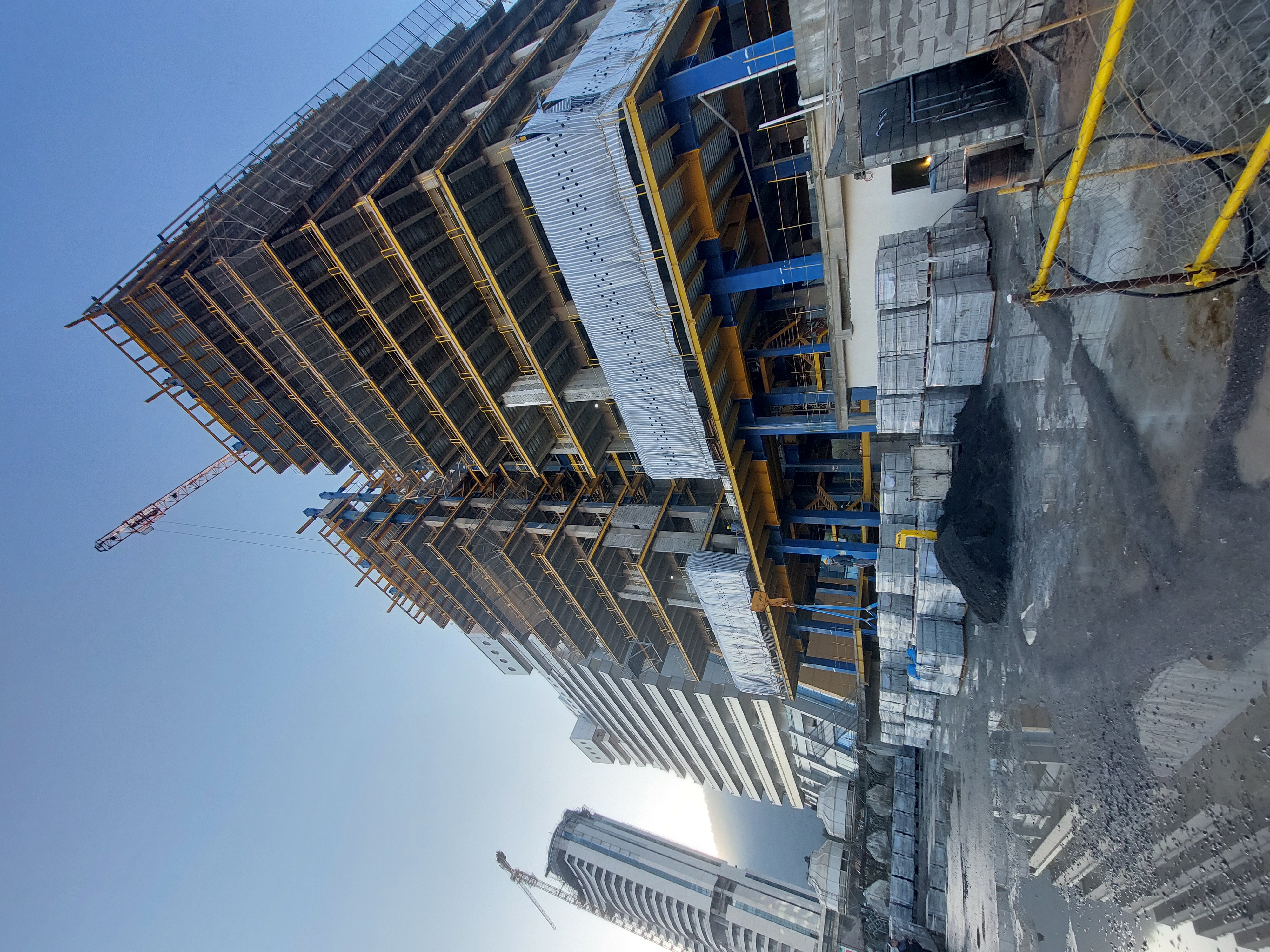

تصویر کارگاهتصویر کارگاه
