تاریخ1404.10.17
تهیه کننده:محمد زال نژاد
دمای فعلی15
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفتر فنی - کارشناس دفتر فنی
3-تعداد نفرات4
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 6نفر
11-تعداد نفرات7
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 3نفر- پیمانکار اجرای سقف عرشه فولادی 3نفر
12-تعداد نفرات6
نیروهایپیمانی
13-شغلپیمانکار اجرای تاسیسات الکتریکال و مکانیکال 9نفر- پیمانکار دیوار چینی 13نفر - پیمانکار مجری سقف کاذب (محمدی) 2نفر
13-تعداد نفرات24
نیروهایپیمانی
14-شغلپیمانکار تامین کننده ماشین آلات (محمودی) 2نفر- پیمانکار مجری نما(شرکت شعاع) 3نفر- پیمانکار رنگ آمیزی (خرسند) 3نفر
14-تعداد نفرات8
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینبیل تراکتوری
تعداد1
5-ماشیننیسان
مصالح وارده به کارگاه
1-شرحتسمه
واحدعدد
مقدار4
2-شرحرنگ سفید
واحدسطل 12 کیلویی
مقدار10
3-شرحسیم بکسل
واحدحلقه
مقدار4
4-شرحپلیت (نما)
واحدکیلوگرم
مقدار1320
5-شرحبلوک سبک 10*20*40
واحدعدد
مقدار3564
6-شرحعینک جوشکاری
واحدعدد
مقدار2
7-شرحکابل برق جوشکاری
واحدعدد
مقدار21
8-شرحالکترود نمره 3
واحدکیلوگرم
مقدار100
9-شرحقطعات اسکلت فلزی
واحدکیلوگرم
مقدار7040
10-شرحقفل درب 1 عدد - مغزی درب کانکس 2عدد- تلمبه 1 عدد
شرح عملیات روز
1- شرح کارادامه عملیات نصب ستون و تیرهای اصلی و فرعی اسکلت فلزی در فاز نهم
2- شرح کارادامه عملیات نصب سقف کاذب دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار مجری محمدی
3- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی در تراز 50.63+ توسط پیمانکار مجری سقف
4- شرح کارنظافت و جمع آوری نخاله های پاکار توسط پیمانکار مجری پوشش مقاوم در برابر حریق در تراز 37.67+
5- شرح کارانتقال آهن آلات نبشی جهت اجرای ضد توسط پیمانکار مجری تاسیسات الکتریکال و مکانیکال
6- شرح کارادامه عملیات دیوار چینی تراز 7.43+ توسط پیمانکار مجری پورمند
7- شرح کاراجرای وال مش دیواره های اجراء شده در تراز 11.75+ توسط پیمانکار مجری پورمند
8- شرح کارادامه عملیات رنگ آمیزی دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار نقاشی خرسند.
9- شرح کارادامه عملیات شن ریزی و تسطیح شن های موجود در انبار پیمانکاران در تراز 7.30-توسط پیمانکار تامین کننده ماشین آلات محمودی
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)
9- عدم فعالیت شرکت بتا به دلیل نبود متریال ترموگپ

مهمانان:
1- آقای کیا لاشکی (پیمانکار)
2- آقای تترستاقی (پیمانکار نصب کولر)
3- آقای سجودی (تامین کننده درب و پنجره)
4- مهندس پارسا اردم (مهمان مدیریت محترم پروژه)
5-آقای مهندس قلی نژاد (مهمان مدیریت محترم پروژه)

خروج:
رنگ سفید 10 کیلویی
موتور فن تاورکرین 1 دستگاه

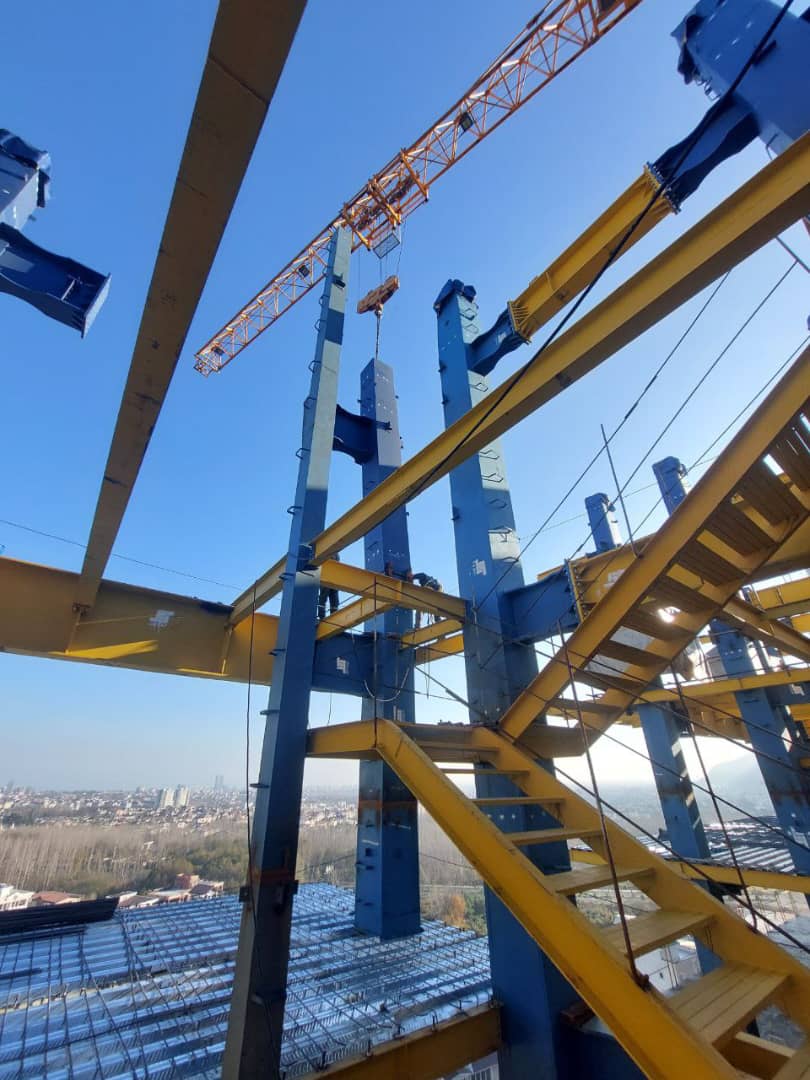

تصویر کارگاهتصویر کارگاه
