تاریخ1404.10.11
تهیه کننده:محمد زال نژاد
دمای فعلی12
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست دفتر فنی
2-تعداد نفرات1
نیروهایامانی
3-شغلکارشناس دفتر فنی
3-تعداد نفرات3
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایپیمانی
8-شغلحراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلاپراتور تاورکرین
9-تعداد نفرات1
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات3
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 3نفر- پیمانکار اجرای سقف عرشه فولادی 4نفر
12-تعداد نفرات7
نیروهایپیمانی
13-شغلپیمانکار اجرای تاسیسات الکتریکال و مکانیکال 3نفر- پیمانکار دیوار چینی 14نفر
13-تعداد نفرات17
نیروهایپیمانی
14-شغلپیمانکار تامین کننده ماشین آلات محمودی 3نفر- پیمانکار رنگ آمیزی (خرسند) 3نفر
14-تعداد نفرات6
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینبیل تراکتوری
تعداد1
5-ماشینتراکتور حمل بار
تعداد1
6-ماشیننیسان حمل بار
تعداد1
مصالح وارده به کارگاه
1-شرحبار ارسالی قطعات اسکلت
واحدکیلوگرم
مقدار33850
2-شرحسنگ بیس
واحدکیلوگرم
مقدار17550
3-شرحکیسه زباله
واحدکیلوگرم
مقدار25
4-شرحتی شیشه شوی
واحدعدد
مقدار1
5-شرحاقلام کمک های اولیه
شرح عملیات روز
1- شرح کارادامه عملیات نصب ستون و تیر در فاز نهم
2- شرح کارتخلیه بار ارسالی اسکلت بوسیله تاورکرین
واحدسرویس
مقدار2
3- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی در تراز 50.63+ توسط پیمانکار مجری سقف
4- شرح کارادامه عملیات پاشش مواد ترموگپ برروی المان های فلزی سازه جهت اجرای پوشش مقاوم در برابر حریق در تراز 37.67+
5- شرح کاربارگیری بیس بوسیله بیل تراکتوری و انتقال آن ها به تراز 7.30- بوسیله نیسان و تراکتور توسط پیمانکار تامین کننده ماشین آلات محمودی
6- شرح کارادامه عملیات دیوار چینی تراز 7.43+ توسط پیمانکار مجری پورمند
7- شرح کاراجرای وال مش دیواره های اجراء شده در تراز 11.75+ و انتقال بلوک به تراز 1.67+ توسط پیمانکار مجری پورمند
8- شرح کارادامه عملیات رنگ آمیزی دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار نقاشی خرسند.
9- شرح کارریگری و اپراتوری تاورکرین توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)
9- میلگرد مورد نیاز جهت اجرای سقف عرشه فولادی تراز 50.63+

خروج:
قالب نمونه بتن 16 عدد
بی سیم 11 دستگاه
ترانس برق تاورکرین 1 دستگاه

مهمانان:
1-مهندس پارسا اردم (مهمان مهندس یزدانی)

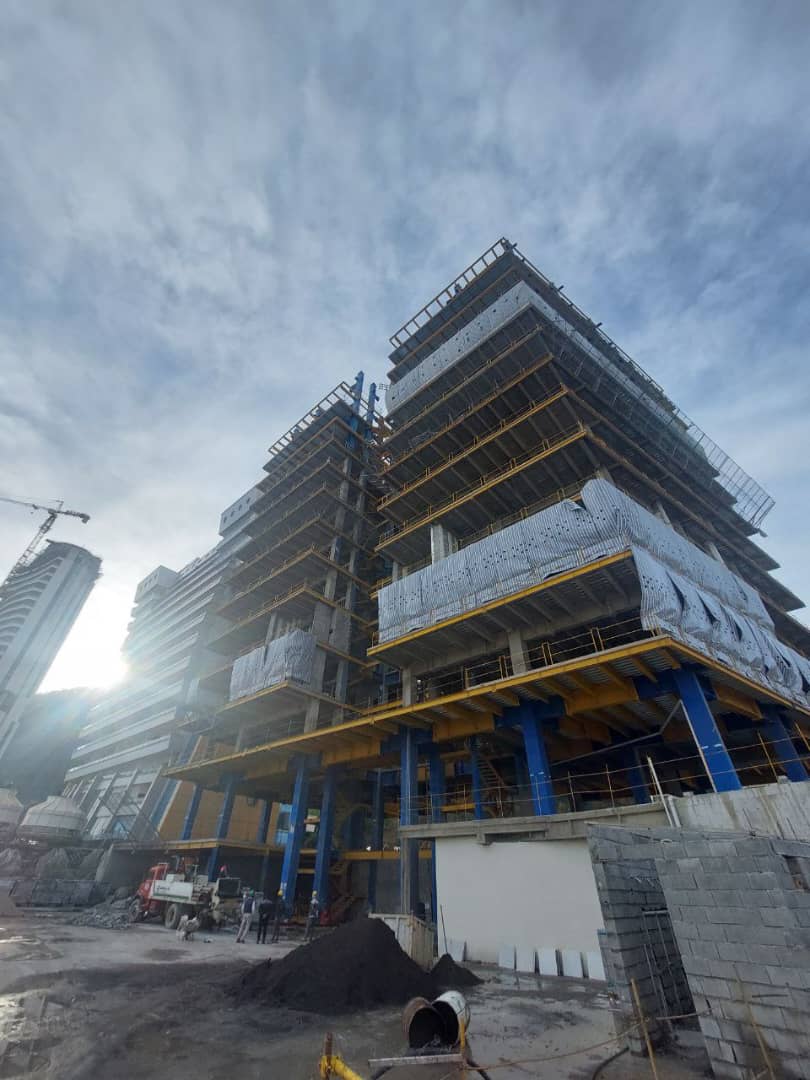

تصویر کارگاهتصویر کارگاه
