تاریخ1404.10.10
تهیه کننده:محمد زال نژاد
دمای فعلی14
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات4
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات2
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت 3نفر - پیمانکار مجری سقف عرشه فولادی 4 نفر- پیمانکار مجری پوشش ضد حریق 4نفر
12-تعداد نفرات11
نیروهایپیمانی
13-شغلپیمانکار اجرای تاسیسات الکتریکال و مکانیکال 11نفر- پیمانکار دیوار چینی 14نفر
13-تعداد نفرات25
نیروهایپیمانی
14-شغلپیمانکار تامین کننده بتن (اسدالهی) 10 نفر- پیمانکار تامین کننده شیشه(شمس) 2نفر- پیمانکار رنگ آمیزی (خرسند) 2نفر
14-تعداد نفرات14
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینتراک میکسر
تعداد10
5-ماشینپمپ زمینی ارتفاعی بتن
تعداد1
مصالح وارده به کارگاه
1-شرحرنگ سفید
واحدسطل
مقدار10
2-شرحسنگ بیس
واحدکیلوگرم
مقدار38310
3-شرحشیشه درب و پنجره دفاتر اداری تجهیز
واحدعدد
مقدار2
4-شرحبتن عیار 450
واحدمتر مکعب
مقدار140.4
شرح عملیات روز
1- شرح کارادامه عملیات پیچ ریزی قطعات سکلت در فاز نهم
2- شرح کارادامه عملیات نصب تیرهای فرعی اسکلت در فاز نهم
3- شرح کاربتن ریزی سقف عرشه فولادی و کامپوزیت در تراز 46.31+
4- شرح کارادامه عملیات پاشش مواد ترموگپ برروی المان های فلزی سازه جهت اجرای پوشش مقاوم در برابر حریق در تراز 37.67+
5- شرح کارپیاده سازی نقاط جهت اجرای زیرسازی (شیار زنی) تاسیسات مکانیکال در تراز 16.04+ توسط پیمانکار مجری
6- شرح کارادامه عملیات دیوار چینی تراز 7.43+ توسط پیمانکار مجری پورمند
7- شرح کاراجرای وال مش دیواره های اجراء شده در تراز 11.75+ توسط پیمانکار مجری پورمند
8- شرح کارادامه عملیات رنگ آمیزی دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار نقاشی خرسند.
9- شرح کارریگری و اپراتوری تاورکرین توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)

مهمانان:
1-مهندس موسیوند و همراهان (مهمان مهندس احمدی)

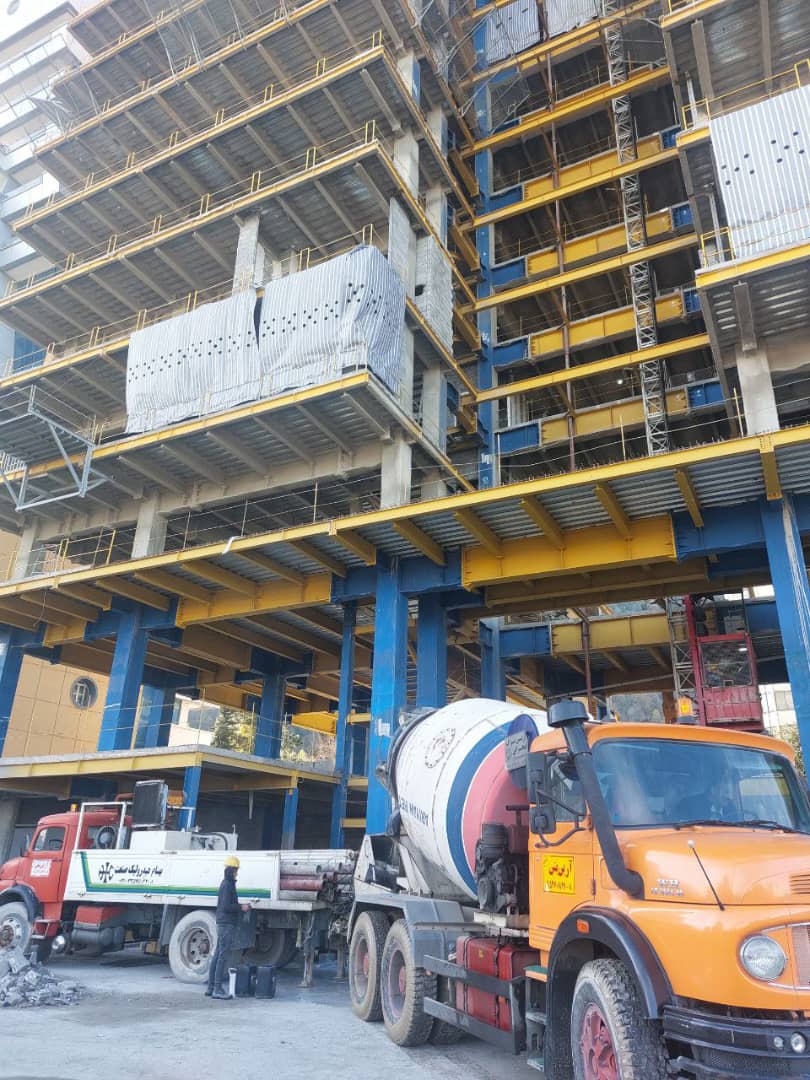

تصویر کارگاهتصویر کارگاه
