تاریخ1404.10.08
تهیه کننده:محمد زال نژاد
دمای فعلی14
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی4 نفر- پیمانکار اجرای فایرپروف 4نفر
13-تعداد نفرات8
نیروهایپیمانی
14-شغلپیمانکار دیوارچینی پورمند 13نفر- پیمانکار مجری تاًسیسات مکانیکال و الکتریکال 4نفر- پیمانکار رنگ آمیزی 2نفر
14-تعداد نفرات19
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحقطعات اسکلت فلزی در فاز نهم
واحدکیلوگرم
مقدار17780
2-شرحماسه 04
واحدکیلوگرم
مقدار17950
3-شرحتراو دستی کوچک
واحددستگاه
مقدار1
4-شرحترانس برق تابلو تاورکرین
واحددستگاه
مقدار1
5-شرحکابلشو سایز 8
واحدعدد
مقدار25
6-شرحآهن آلات شاسی کشی
واحدکیلوگرم
مقدار15760
7-شرحسنگ بیس
واحدکیلوگرم
مقدار17780
شرح عملیات روز
1- شرح کارانتقال پیچ و مهره به طبقات جهت نصب قطعات اسکلت فاز نهم
2- شرح کاراجرای استند جهت استقرار نفرات جوشکاری در محل جوش ستون به ستون فاز هشتم به نهم
3- شرح کاراجرای ورق عرشه فولادی در تراز 50.63+ توسط پیمانکار مجری سقف عرشه فولادی
4- شرح کارادامه عملیات پاشش مواد ترموگپ برروی المان های فلزی سازه جهت اجرای پوشش مقاوم در برابر حریق در تراز 37.67+
5- شرح کارپیاده سازی نقاط جهت اجرای زیرسازی (شیار زنی) تاسیسات مکانیکال در تراز 16.04+ توسط پیمانکار مجری
6- شرح کارادامه عملیات دیوار چینی تراز 7.43+ توسط پیمانکار مجری پورمند
7- شرح کاراجرای وال مش دیواره های اجراء شده در تراز 11.75+ توسط پیمانکار مجری پورمند
8- شرح کارتخلیه بار ارسالی قطعات اسکلت بویله تاورکرین 1سرویس
9- شرح کاربرداشت نقشه ازبیلت دیوارهای اجراء شده طبقه اول توسط پیمانکار نقشه برداری
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)

مهمانان:
1-مهندس پارسا اردم (مهمان مهندس یزدانی)
2-آقای مهندس قبادپور (مهمان مدیریت محترم پروژه)
3-آقای مهندس حیدریان (مهمان مدیریت محترم پروژه)
4-آقای مهندس انگوران (مهمان مدیریت محترم پروژه)
5-آقای مهندس کیا(پیمانکار سفیدکاری )

خروج:
دستگاه تفنگی (میخ کوب) 1 دستگاه
قالب پلاستیکی 15*15 18 عدد

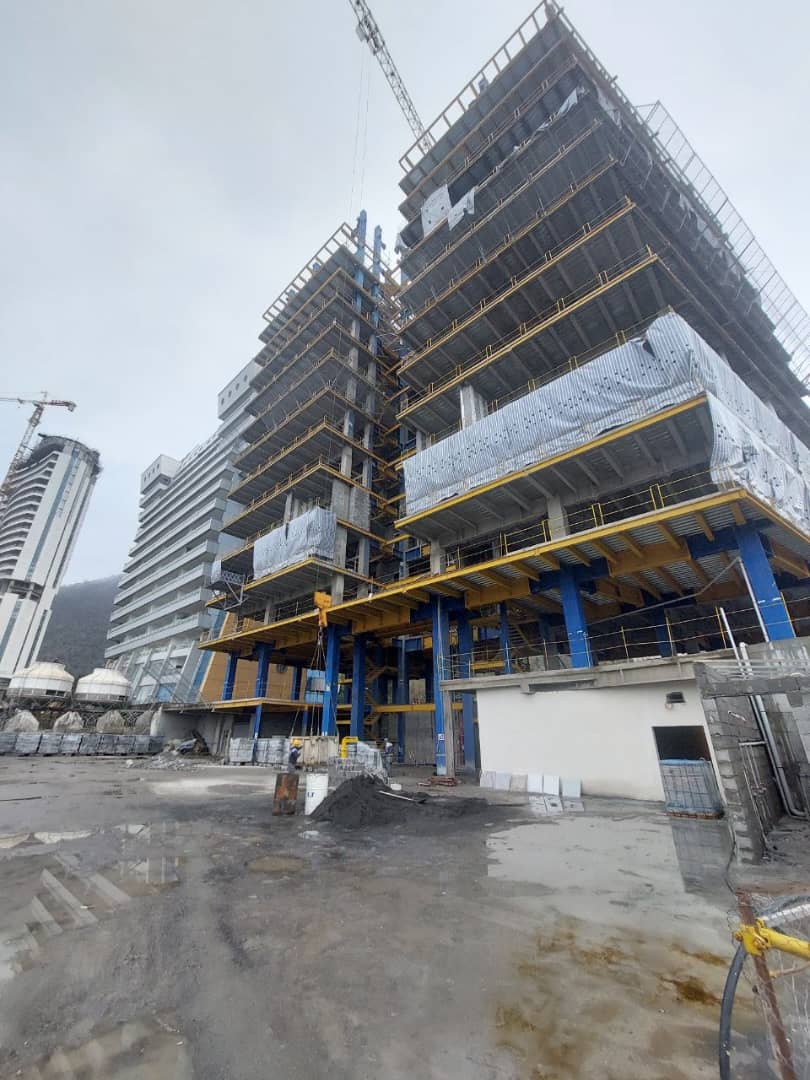

تصویر کارگاهتصویر کارگاه
