تاریخ1404.10.07
تهیه کننده:محمد زال نژاد
دمای فعلی10
وضعیت هواابری
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات3
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-مدیر انبار و حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایامانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایامانی
9-شغلحراست
9-تعداد نفرات2
نیروهایامانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی3 نفر- پیمانکار اجرای فایرپروف 4نفر
13-تعداد نفرات7
نیروهایپیمانی
14-شغلپیمانکار دیوارچینی پورمند 14نفر- پیمانکار مجری تاًسیسات مکانیکال و الکتریکال 5نفر- پیمانکار نصب کولر 1نفر
14-تعداد نفرات20
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحپیچ و مهره
واحدکیلوگرم
مقدار1950
2-شرحپوشش عایق لوله اتصالات مکانیکال
واحدرول
مقدار100
3-شرحتیغ کاتر
واحدعدد
مقدار20
4-شرحسرامیک پرسلان 60*120
واحدبسته
مقدار66
شرح عملیات روز
1- شرح کارانتقال پیچ و مهره به طبقات جهت نصب قطعات اسکلت فاز نهم
2- شرح کاراجرای استند جهت استقرار نفرات جوشکاری در محل جوش ستون به ستون فاز هشتم به نهم
3- شرح کاراجرای ورق عرشه فولادی در تراز 50.63+ توسط پیمانکار مجری سقف عرشه فولادی
4- شرح کارادامه عملیات پاشش مواد ترموگپ برروی المان های فلزی سازه جهت اجرای پوشش مقاوم در برابر حریق در تراز 37.67+
5- شرح کارتخلیه بار ارسالی متریال تاسیسات مکانیکال
6- شرح کارادامه عملیات دیوار چینی تراز 11.75+ و 7.43+ توسط پیمانکار مجری پورمند
7- شرح کاراجرای وال مش دیواره های اجراء شده در تراز 11.75+ توسط پیمانکار مجری پورمند
8- شرح کاراجرای لوله مسی کولرهای اسپلیت دفاتر اداری تجهیزکارگاه توسط پیمانکار تترستاقی
9- شرح کاربرداشت نقشه ازبیلت دیوارهای اجراء شده طبقه اول توسط پیمانکار نقشه برداری
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ در فاز نهم
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)
9-عملیات اجرایی پوشش مقاوم در برابرحریق به دلیل نامساعد بودن شرایط جوی (باد شدید) متوقف گردید.

مهمانان:
1-مهندس پارسا اردم (مهمان مهندس یزدانی)

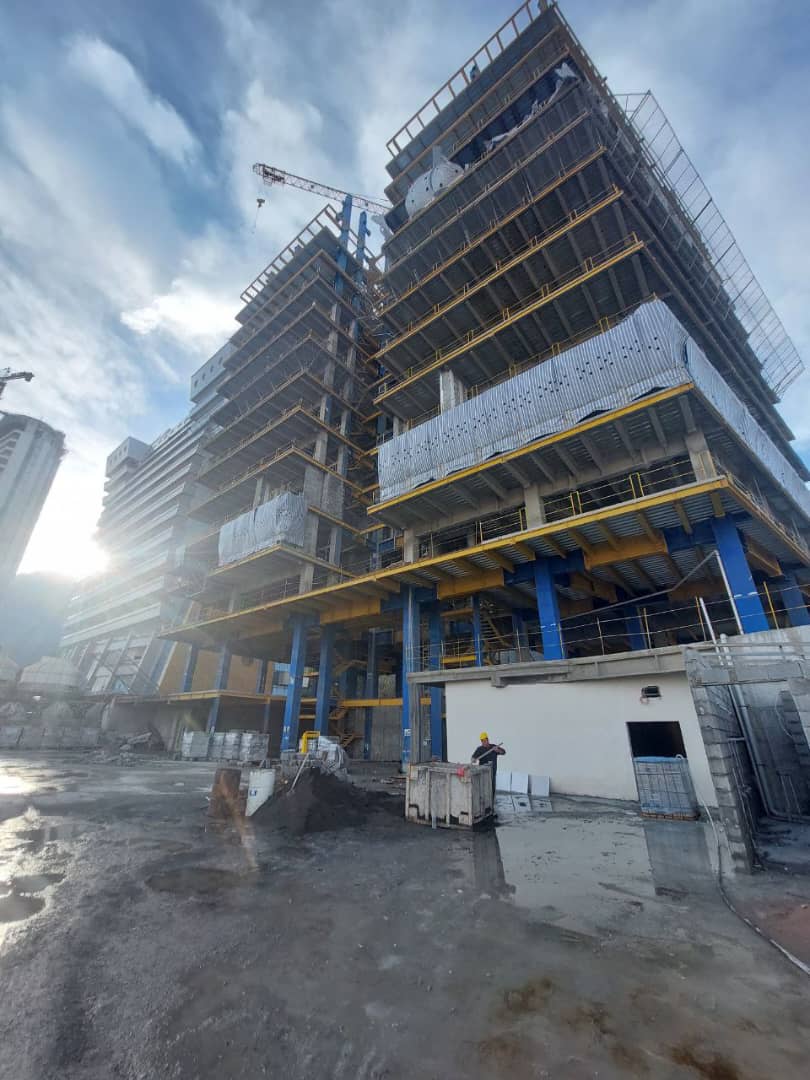

تصویر کارگاهتصویر کارگاه
